敷地24坪 中野区 Ta邸

行政による完了検査2016.09.21

【(画像1)室内完了(1)】 (画像1)室内完了(1)
中野区Ta邸、先日行政による住宅完了検査が行われましたが、問題なく合格。
お引渡しに向け、外構等の付帯工事打ち合わせ中。

(画像1)室内完了(1)

*完了検査とは
建築基準法で定められた検査で、建築工事が完了した場合、特別な理由(災害等、やむを得ない理由)が無い限り、特定行政庁または指定確認検査機関で受けなければならない検査です。

(画像2)室内完了(2)

設備機器等取り付け2016.09.12

【(画像1)手洗い器及び衛生器具】 (画像1)手洗い器及び衛生器具
中野区Ta邸、内装クロス貼り及び玄関ポーチ床タイル貼り完了。

引き続き、設備機器、照明器具等取り付け中。

近日、完了検査。

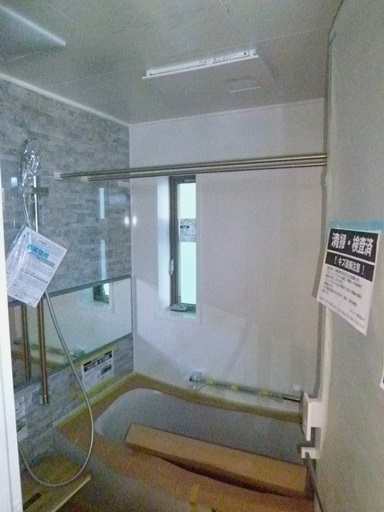

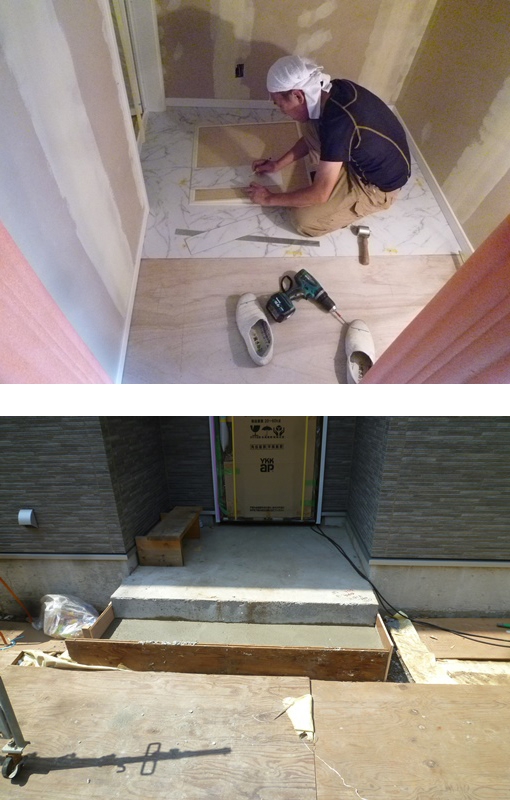

(画像1)手洗い器及び衛生器具

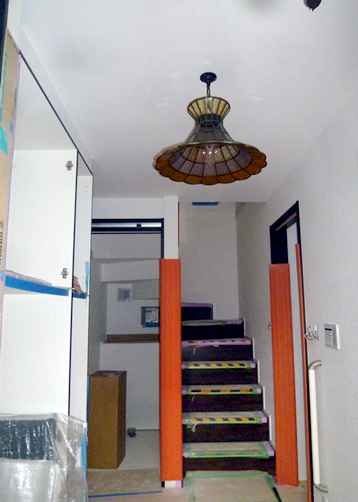

【(画像2)照明器具】 (画像2)照明器具

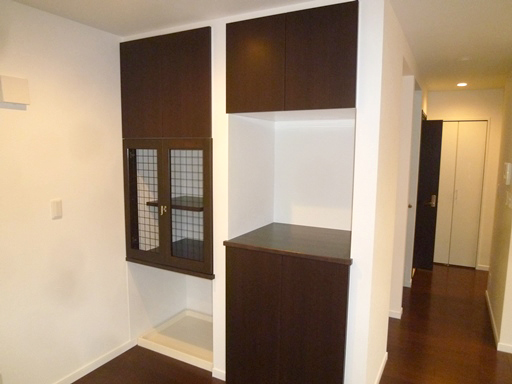

(画像2)照明器具

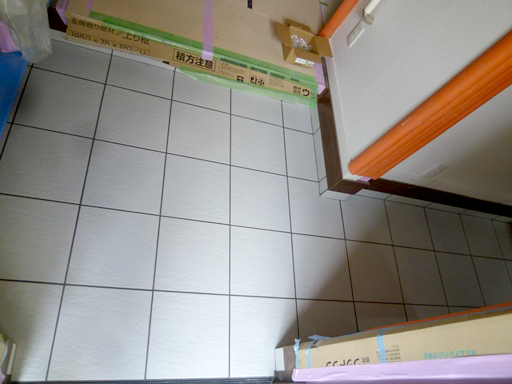

(画像3)玄関ポーチ床・タイル

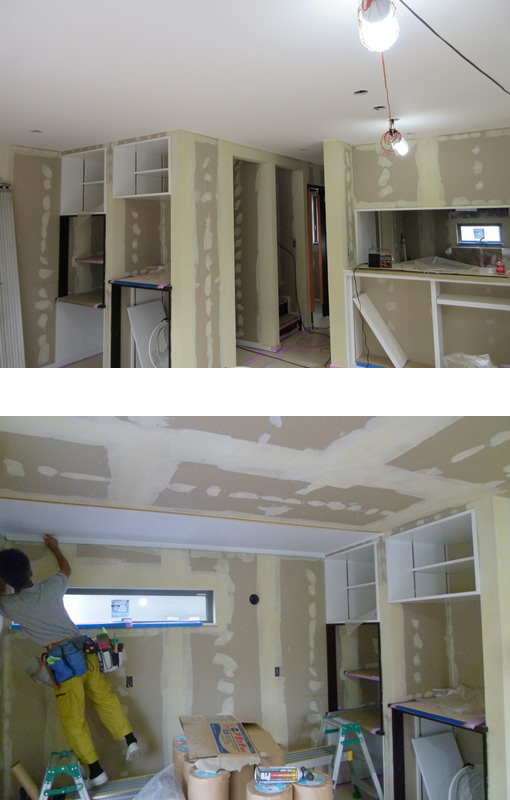

内装工事・2他2016.09.06

中野区Ta邸、内装クロス天井・壁及び一部フロアータイル貼り、玄関ポーチ床タイル貼り下地階段部コンクリート打設、養生後、タイル貼り。
引き続き、設備器具等取り付け。(UB・システムキッチンセットは据え付け済み)

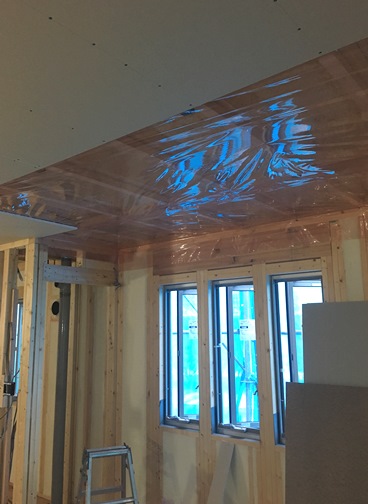

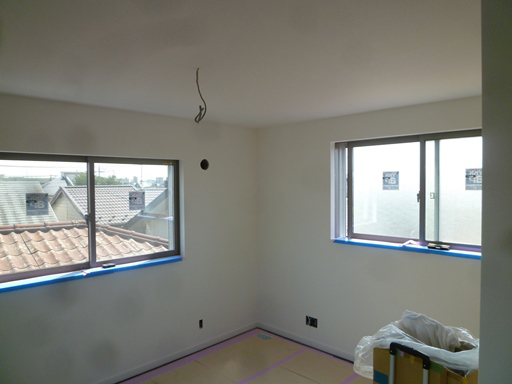

(画像1) 居室天井・壁クロス貼り

※クロスの仕上がりをきれいにするため、石膏ボードのジョイント(継ぎ目)やネジの頭部分をパテで埋めて、下地表面の段差やでこぼこを平らにしたり、凸部分を削り取る作業を行います。

(画像2) LDK天井クロス貼り

(画像3) LDK天井クロス貼り開始

(画像4) 洗面脱衣室床フロアータイル貼り

(画像5) ポーチ床階段部コンクリート

内装工事着手2016.08.30

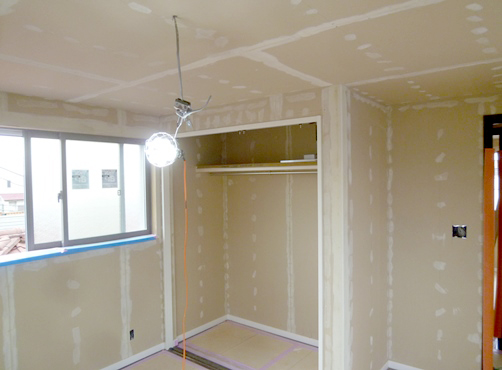

【(画像1)パテ処理(1)】 (画像1)パテ処理(1)

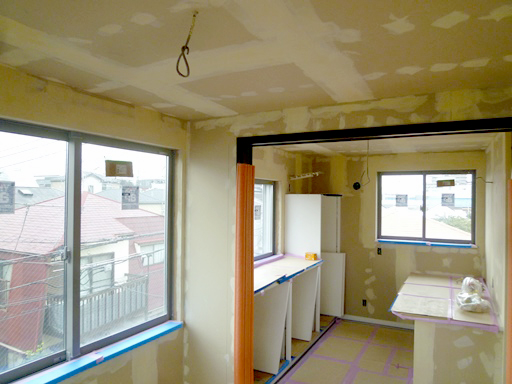

中野区Ta邸、造作工事終了し内装工事に着手。

内装工事では、壁紙等を貼る前にパテ処理を行います。

(画像1)パテ処理(1)

パテは硬いペースト状の充填材で、炭酸カルシウムや石膏の粉末や樹脂を混ぜてペースト状にしたものです。
パテ材の商品によっては2回塗りでいいものも有りますが、クロスのパテは下塗り・中塗り・上塗りの3回塗りが基本です。

(画像2)パテ処理(2)

造作工事・52016.08.22

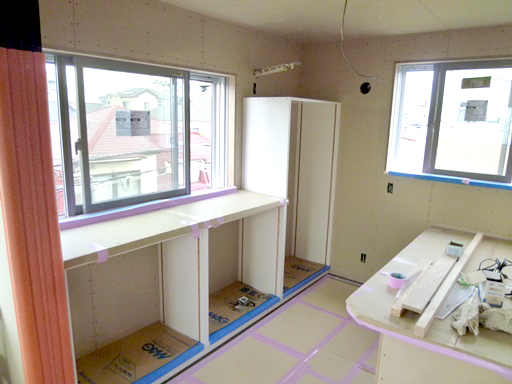

【窓カウンター及び収納ボックス】 窓カウンター及び収納ボックス

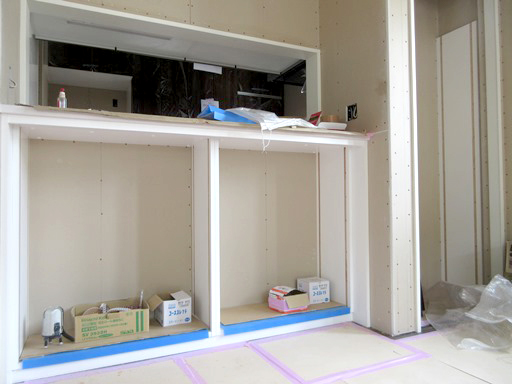

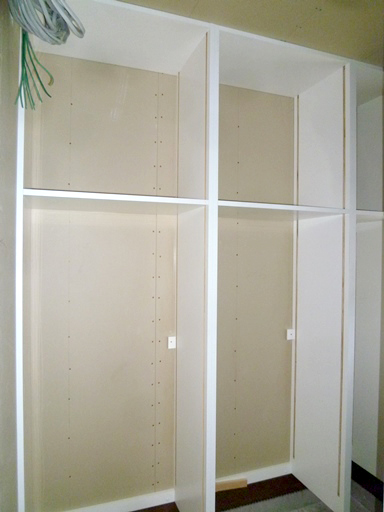

中野区Ta邸、造作工事近日中に終了。

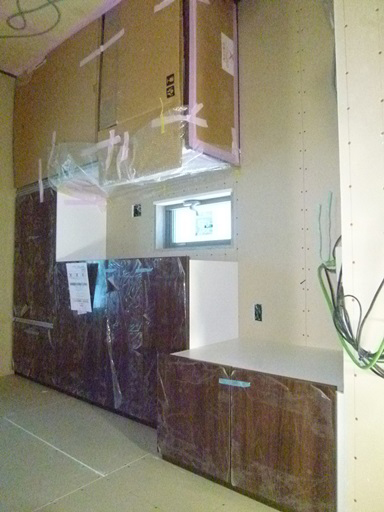

(画像1)窓カウンター及び収納ボックス

(画像2)玄関収納ボックス
【キッチンカウンター及び下部収納】 キッチンカウンター及び下部収納

(画像3)キッチンカウンター及び下部収納

足場解体他2016.08.04

中野区Ta邸、外壁サイディング貼り後、雨樋、バルコニー笠木取り付け等、足場が必要な工事が終了したので解体。また、内部は造作工事中。
(写真1) 足場解体

外壁サイデングボードとボードの境目にある継ぎ目を「目地(めじ)」と言いますが、この場所や窓などのサッシ及び外壁を貫通している電気配線、給排水衛生等の周りには、コーキング処理(シール)としてゴム状のものが埋め込まれます。はじめは柔らかいのり状ですが、時間が経つにつきゴム状に固まります。

(外壁貫通部防水処理手順は、躯体壁→タイベックシルバー貼り→外壁サイディング貼り)

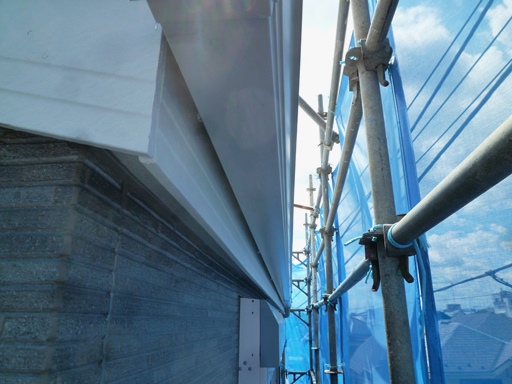

(写真2) 雨樋取り付け
(写真3) 内部造作(枠付け)

太陽光発電パネル設置2016.08.01

【太陽光発電パネル設置】 太陽光発電パネル設置
中野区Ta邸、太陽光発電(ソーラー発電)パネル設置しました。
再生可能エネルギーである太陽エネルギーの利用方法の1つです。

(画像)太陽光発電パネル設置

住宅用の太陽光発電システムは、太陽の光エネルギーを受けて太陽電池が発電した直流電力を、パワーコンディショナーにより、電力会社と同じ交流電力に変換し、家庭内のさまざまな家電製品に電気を供給します。

システムキッチン設置及び造作・42016.07.26

【システムキッチン設置】 システムキッチン設置
中野区Ta邸、石膏ボード貼り、化粧床材貼り及び養生、階段取り付け等が終了し、システムキッチン、カップボード設置。

引き続き木工事枠付け等造作中。

→システムキッチン設置
【カップボード設置】 カップボード設置

→カップボード設置

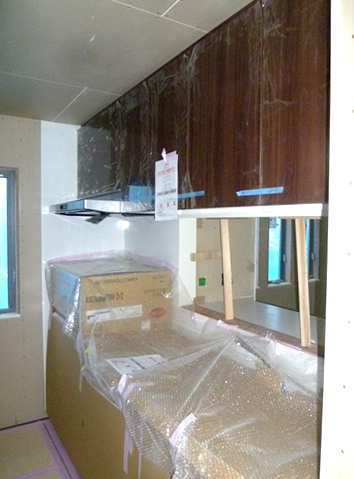

【化粧床材及び養生】 化粧床材及び養生

→化粧床材及び養生

外壁防水紙及びサイディング貼り2016.07.15

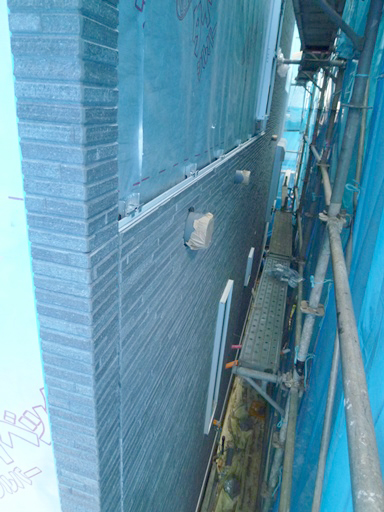

【外壁サイディング貼り】 外壁サイディング貼り

中野区Ta邸、外壁仕上げサイディング用防水下地材(タイベックシルバー)施工後、通気層工法によるサイデング貼り着手。

サイディング施工終了後には、外壁を貫通した換気口に外部フードや設備配管・配線等及びサイデングジョイント部分のコーキング処理を行ない、雨水の侵入を防ぎます。

←外壁サイディング貼り

※外壁貫通部防水処理手順
躯体壁部分はコーキング処理をし、タイベックシルバー貼り後に防水テープ処理をします。

※外壁通気層工法
壁の中に入ってきた空気を外部に放出する工法。
木造の建物を長く保つためには、木材を湿気から守ることが重要です。
そのために建物の壁の中を乾燥させ、耐久性を高める工法です。

※タイベックシルバー
通気層構法における外装下地材として、トータルバランスに優れた6つの性能の発揮します。
夏涼しく冬暖かいという遮熱性能と、躯体の劣化や腐敗を防ぐ透湿・防水性能、
そしてそれらが長持ちする優れたシートです。

・遮熱性:赤外線の約85%を反射

・遮熱耐久性:アルミニウムの酸化劣化を防止

・透湿性:湿気を逃がす無数の孔から湿気を排出し、外からの水滴の侵入を防ぐ

・防水性:高密度繊維が水をブロック

・防水耐久性:防水性残存率97%
30年相当の耐久性試験においてほとんど変化が見られず、優れた防水耐久性が確認されました。

・強靭性:施工による損傷にも強い

・夏型結露にも有効な遮熱
夏型結露の要因は、壁体内の温度上昇による蒸し返しと温度勾配による湿気の移動であると言われています。
タイベックシルバーで遮熱をすることにより、壁体内(シート内側)の温度上昇を抑え、温度勾配を緩やかにし、室内側への水蒸気移動を抑えることが可能になります。

*研究結果では、夏場の壁体内の絶対湿度を低下させることも明らかになりました。
日差しが強く、湿気の多い地域では特に、遮熱による夏型結露対策は効果的であると考えられます。
(参考文献 :本間義規:,日本建築学会大会学術講演梗概集,301-302, 2012年9月)
【タイベックシルバー貼り及び貫通部防水テープ処理】 タイベックシルバー貼り及び貫通部防水テープ処理

←タイベックシルバー貼り及び貫通部防水テープ処理

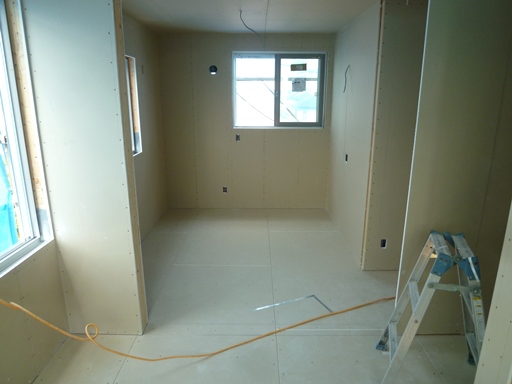

造作工事・32016.07.14

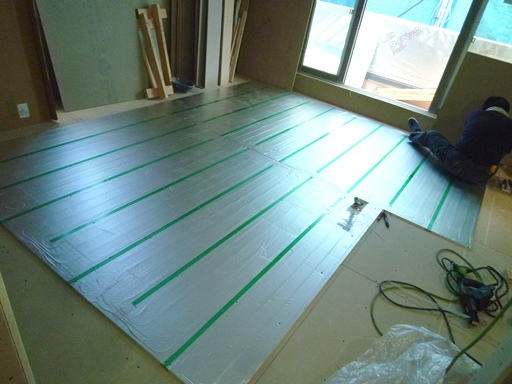

中野区Ta邸、床の石膏ボード貼り後、一部温水式ガス床暖房施工。
階段取り付け、引き続き造作工事。

← 床石膏ボード貼り

← 温水式ガス敷床暖房

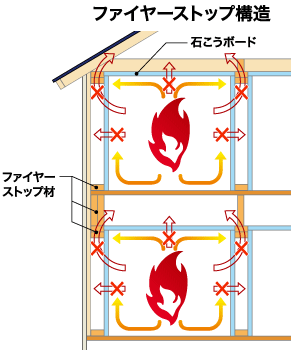

【ファイヤーストップ構造】 ファイヤーストップ構造
← ファイヤーストップ構造

※石膏ボードによる、ファイヤーストップ構造のしくみ
ファイヤーストップ構造で使われる石膏ボードに含まれる水分は、火に触れると熱分解をおこし、水蒸気を発生するため、木が発火点に達するまでの時間を遅らせます。

※ツーバイフォー(2×4)住宅は枠組み壁構造という特性から、各室の密閉性が高いため、火災が発生しても炎が室外に出にくく、圧倒的に安全性が高いのです。「延焼拡大防止」性能が優れている工法と言えます。

高い耐火性能を有しているツーバイフォー(2×4)住宅は、準耐火構造のため、木造でありながら火災保険料は鉄筋コンクリート、鉄骨の戸建住宅と同等の金額となり、一般木造住宅の1/3で済みます。地震保険料についても、一般木造住宅に比べ約半分程度と割安です。

※温水式ガス床暖房は、ガス給湯器でお湯を沸かし、その温水を床下のパイプに循環させてお部屋を暖めます。パワーが強く、電気式に比べ立ち上がりも早く、ふく射熱で部屋全体を暖めます。

a.. 床暖房は足元を暖めるため、部屋では靴を履かない習慣をもつ日本の生活には最も適した暖房方式といえます。
   足元が暖かく、室温が20℃程度でも十分な暖かさを感じます。したがって、エアコンなどのように室温を高めに
b.. 設定する必要が無いため、エネルギーの消費を押さえることができます。
c.. 空気の対流が無いことでホコリが舞うことも無く、健康に最も良い暖房方式です。

造作工事・2及びユニットバス設置2016.07.08

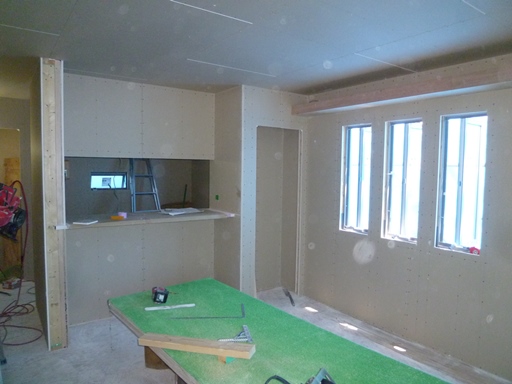

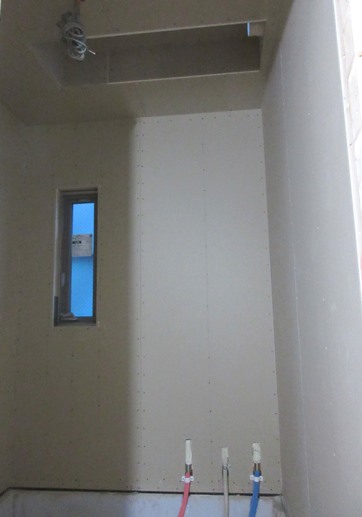

中野区Ta 邸、天井・壁・の石膏ボード貼り後、ユニットバス設置。

← 天井・壁、石膏ボード貼り

※ツーバイフォーの場合、壁石膏ボードを一旦貼ってから、サッシや建具などの開口部分を切り取り(くり抜き)ます。理由は耐力壁であるためです。ビスは石膏ボードの4周すべてに100mm間隔で打ちます。

※耐力壁とは、地震や風など、横方向から受ける力に耐えるために必要な壁です。耐力壁は、十分な量が確保できていること、平面的にバランスよく配置されていること、この2点が大切です。

← ユニットバス下地、天井・壁、石膏ボード貼り

← ユニットバス設置

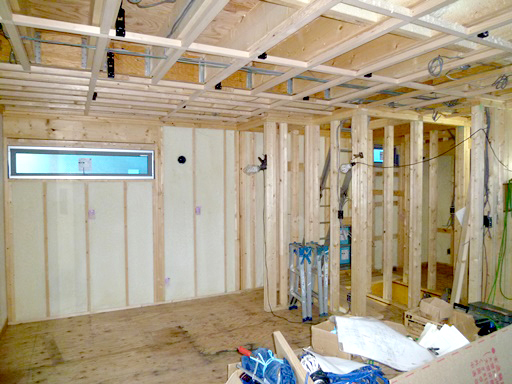

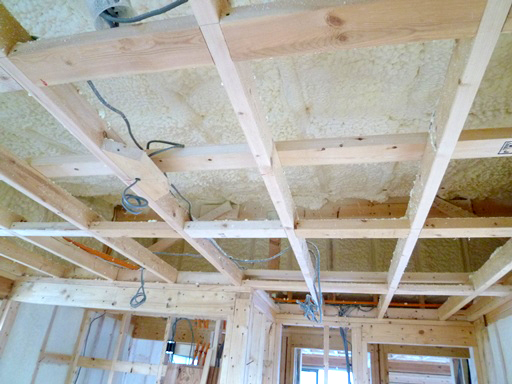

造作工事・12016.06.29

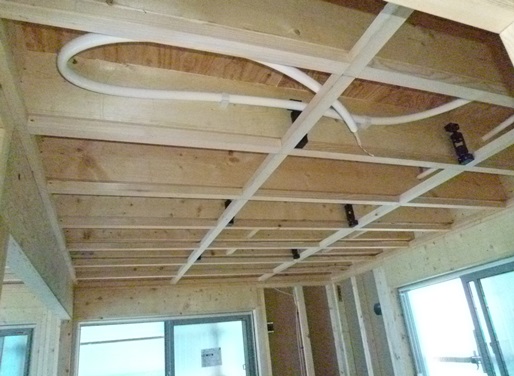

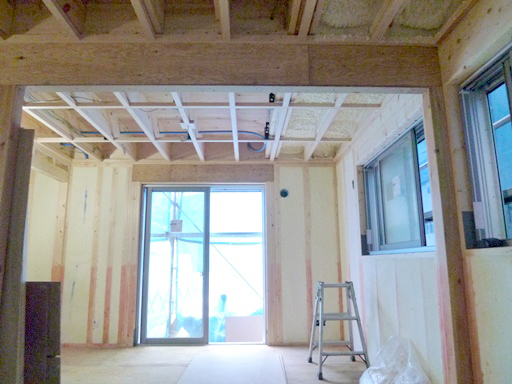

中野区Ta邸、発泡ウレタン吹付け断熱工事も終了し、天井・壁の石膏ボード(PB)貼り施工中。また、部分的に天井に防湿シート貼り。

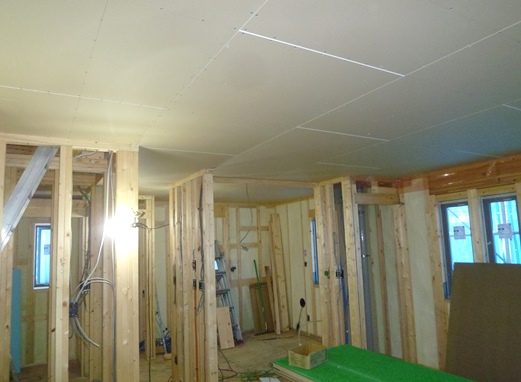

←天井石膏ボード貼り中

※天井下地組み
 一般的には、床根太(天井根太)に直接石膏ボードを貼りますが、
 当社では、階上の音が極力響かないようにするため、防震釣り木を使用し
 床根太(天井根太)に空間を造り、天井下地組後に石膏ボードを
 下貼りしています。

※発泡ウレタン吹き付け断熱工事の場合、部分的に外気に接する天井
(ルーフバルコニー等)の湿気を防ぐため天井防湿シート貼りをします。
←天井防湿シート貼り
←防震釣り木使用天井下地組み

吹き付け断熱工事2016.06.28

中野区Ta邸、屋根野地合板裏に、通気用下地材取り付け後、外壁面及び屋根裏全体に発泡ウレタンを吹付け断熱工事終了。

←野地裏発泡ウレタン吹き付け断熱工事

現場での直接吹付けのため、断熱材を隙間なく施工できるので、気密性が上がり、室内の温度差も減り、結露の発生を防ぎます。
断熱工事と気密工事を同時にすることで、木材は常に乾燥状態を維持し、木の呼吸を止めることなく建物の寿命を延ばすことができます。

難燃処理が施されていて自己消化性を持っているので燃え難く、延焼の心配もありません。
燃焼時の有毒性テストにも合格している安全な断熱材と言えます。

また、ホルムアルデヒドなどによるシックハウスの心配もありませんし、アレルギーの一因とされるダニ・カビなどの発生を未然に防止します。
【2階外壁面発泡ウレタン吹き付け断熱工事】 2階外壁面発泡ウレタン吹き付け断熱工事

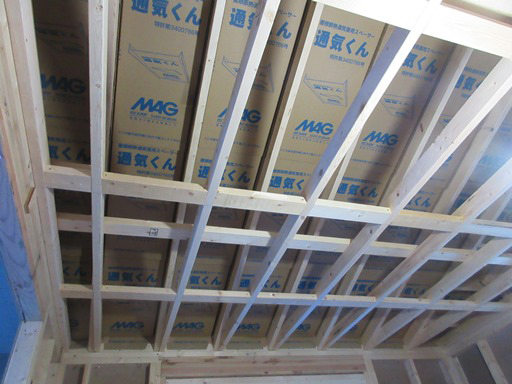

←2階外壁面発泡ウレタン吹き付け断熱工事
【1階外壁面発泡ウレタン吹き付け断熱工事】 1階外壁面発泡ウレタン吹き付け断熱工事

←1階外壁面発泡ウレタン吹き付け断熱工事

外壁防水紙貼り及び屋根工事2016.06.22

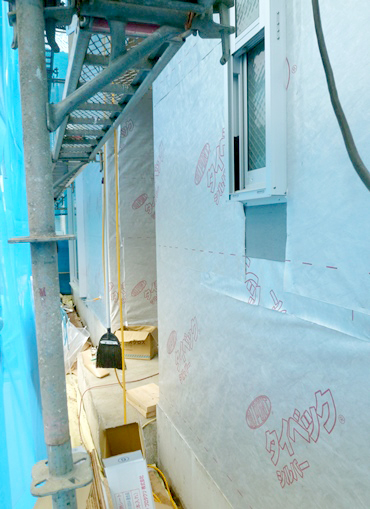

【タイベックシルバー貼り中】 タイベックシルバー貼り中
中野区Ta邸、躯体工事終了後、通気層工法外壁仕上げサイディング用防水下地材(タイベックシルバー)貼り、及び屋根ルーフィング下葺き施工後、遮熱コロニアル葺き中。

外壁防水紙を貫通した換気口や設備配管・配線等部のコーキング、及び防水・気密テープ処理を行ない、雨水の侵入を防ぎます。

→タイベックシルバー貼り中

※通気層工法の外壁防水紙の主な特徴
遮熱性に優れ、夏は屋外からの輻射熱(赤外線)を反射し室内を涼しくし、冬は屋外への熱の放射を抑え室内を暖かく保つため、冷暖房器具の使用を抑えることができます。

※タイベックシルバー
遮熱耐久性が高く、アルミニュームの酸化劣化を防止。
高密度繊維が湿気を通しても水を通さないので、 透湿・防水性に優れている。

また、施工時に雨にさらされたり、万一外壁からの浸水にも水滴が内部に
浸透するのを防ぎ、紫外線による防水性能低下を防ぐために劣化防止剤を
施してあります。
防水耐久性も良く、施工による損傷にも強い。

※通気層工法について
屋根からの熱が野地合板裏を通して室内に侵入するのを防ぎ、断熱効果をより高めるために通気層を作り、排熱させるための棟換気口が取り付けられています。

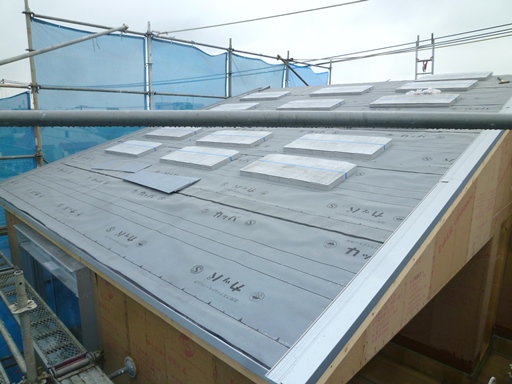

【遮熱コロニアル葺き中】 遮熱コロニアル葺き中

→遮熱コロニアル葺き中

屋根裏通気下地施工他2016.06.21

【屋根裏通気下地施工】 屋根裏通気下地施工
中野区Ta邸、屋根から室内に熱を通さないための屋根裏に通気層確保用の下地材取り付け終了。

設備・電気配線等は断熱材吹き付け前に施工済。

→屋根裏通気下地施工

※屋根の断熱について
発泡ウレタン吹付け断熱材施工の前に、屋根からの熱が 野地合板裏を通して室内に侵入するのを防ぐため、 特殊な下地材で通気層を作り、屋根換気口から排熱させる ことにより、断熱効果をより高めます。
これで雨水の侵入による心配がなくなり安心です。

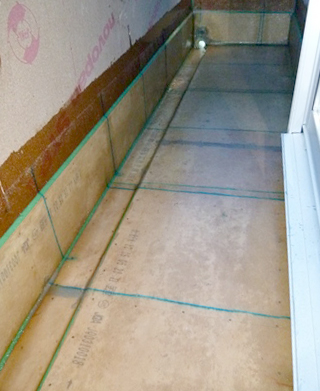

【バルコニー防水養生】 バルコニー防水養生

→バルコニー防水養生

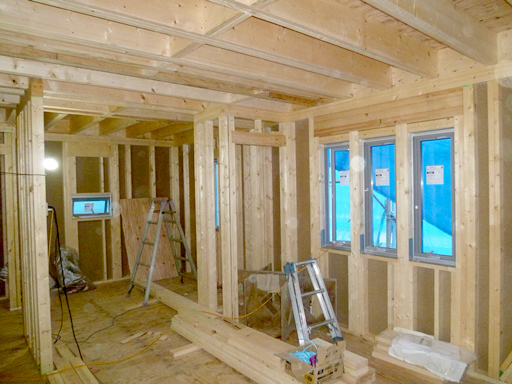

JIO及び行政による中間検査他2016.06.16

【行政の構造体検査中】 行政の構造体検査中
中野区Ta邸、躯体小屋組み野地合板貼り後、屋根ルーフィング下葺き及びアルミサッシ窓取り付けも終了。
JIO及び行政による躯体組み構造体検査の中間検査を受けました。

この中間検査は、建築士の資格を持った検査員が、主要部分他の構造耐力を細部に渡りチェックする、大変重要な検査です。
今回も何事もなく合格。

←行政の構造体検査中

※屋根工事について
屋根工事において重要なのは、雨漏りや湿気を防ぐルーフィング下葺き材の貼り方です。
下葺き材の重ね代は100mm以上必要で、タッカー釘16mm以上、300mm間隔くらいで留め付けていきます。

こちらで使用した下葺き材は、高温でだれにくく、低温で割れにくいといった、高温から低温まで広い温度範囲で優れた特性を持つほか、弾性を持ち、タッカー釘などの釘穴に対するシール性や耐久性にも優れているなどの特徴があります。

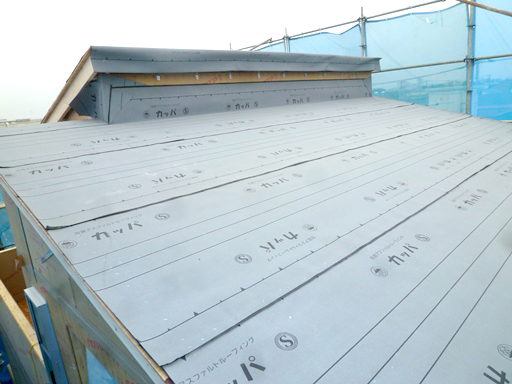

【屋根ルーフィング下葺き終了】 屋根ルーフィング下葺き終了

←屋根ルーフィング下葺き終了

【窓サッシ取り付け】 窓サッシ取り付け

←窓サッシ取り付け

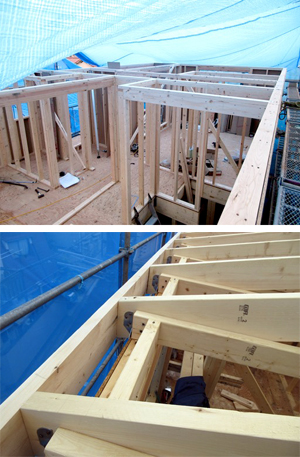

木工事躯体組み・52016.06.15

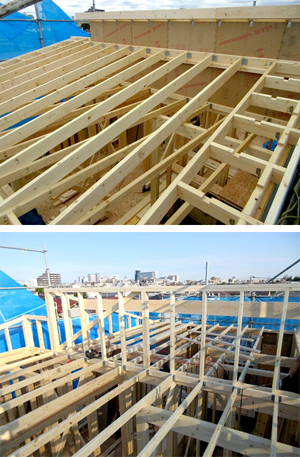

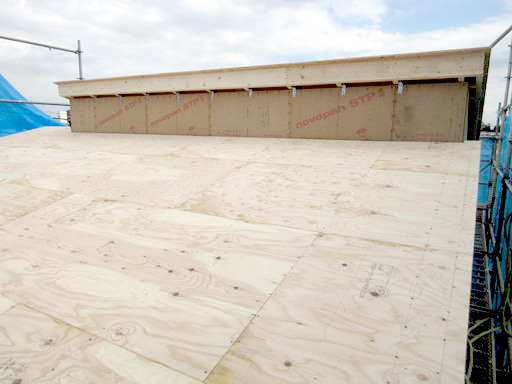

【屋根野地板合板貼り終了】 屋根野地板合板貼り終了
中野区Ta邸、3階躯体壁組み、小屋組み屋根野地合板貼りが終り、躯体組み終了。
行政による躯体検査待ち。

←屋根野地板合板貼り終了

※ハリケーン帯について
ツーバイフォー工法の場合、 垂木と外壁パネル(構造壁)の緊結用に、あおり止め金物「ハリケーン帯」と呼ばれる金物で止められ、強風により屋根があおられないようにします。
軒先の出が少ない場合は、室内側で止めます。
【屋根垂木取り付け終了、小屋組み終了】 屋根垂木取り付け終了、小屋組み終了

←屋根垂木取り付け終了

↓小屋組み終了
【3階躯体壁組み終了、あおり止め金物「ハリケーン帯」】 3階躯体壁組み終了、あおり止め金物「ハリケーン帯」

←3階躯体壁組み終了

↓あおり止め金物「ハリケーン帯」

木工事躯体組み・42016.06.07

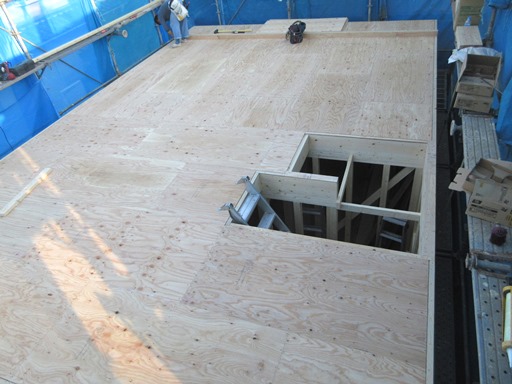

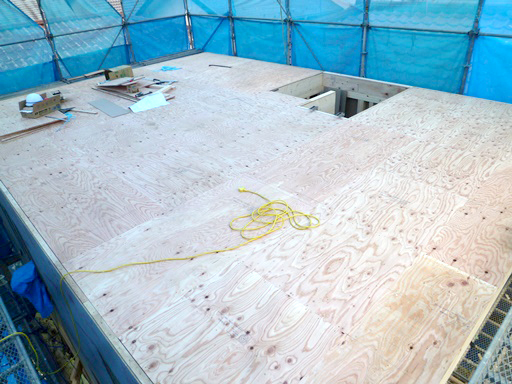

【3階床合板を貼り終了】 3階床合板を貼り終了
中野区Ta邸、2階躯体壁組み、3階床合板を貼り床組み終了。

引き続き3階躯体壁組みへ。

→3階床合板を貼り終了

※ツーバイフォー工法の断熱性について
ツーバイフォー工法の住宅は、熱伝導率の低い木材を構造材に使っている上に、「モノコック構造」で高気密性を確保しています。

もともと床パネル・壁パネルを組み立てる方式のため、気密性を確保しやすいのですが、この「モノコック構造」により、断熱性・気密性があがり、高性能な住まいが実現できます。

それぞれの空間が独立するために、床、壁、天井が高い密閉度で接合されます。
床下から冷気が入り込む、といったすき間風による熱ロスや、断熱材の周囲に侵入した外気によって断熱効果が損なわれることもありません。

ツーバイフォー住宅の外壁は、構造用面材を貼った大壁構造のために、枠組材の間に空気層をつくります。
断熱材はその空気層に充填するため施工も容易です。

←3階床根太組み

↓2階躯体壁組み
【モノコック構造】 モノコック構造
※「モノコック構造」とは
床・壁・天井の6面すべてを構造用耐力面材で構成し、一体化させた構造です。
この剛性の高い6面体の構造が、地震や台風などの外力を建物全体でしっかりと受け止め、吸収することで、建物のねじれを防ぎます。

激しい揺れにも建物全体が一体となって抵抗する優れた耐震性能の住まいを実現します。

←モノコック構造

木工事躯体組み・32016.06.03

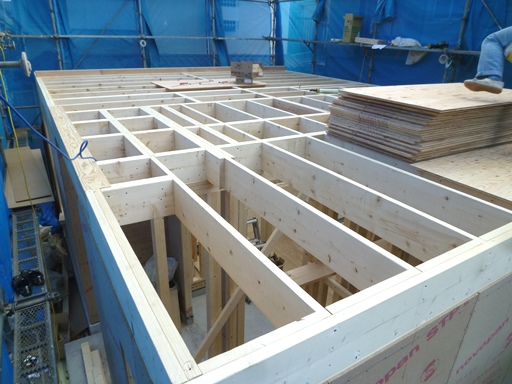

中野区Ta邸、2階床合板を貼り床組み終了、引き続き躯体工事進行中。

← 2階床組み終了

※木造枠組み壁工法は耐力壁と剛床を強固に一体化した箱型構造であり、 フレーム状に組まれた木材に構造用合板を打ち付けた壁や床(面材) で支える。(モノコック構造)。 そのため、高い耐震性・耐火性・断熱性・気密性・防音性をもっています。

※耐火性:火の通り道となる床や壁の枠組み材などがファイヤーストップ材となっていることが特徴です。 これにより、空気の流れを遮断して上階へ火が燃え広がるのをくい止めます。

※構造用合板は常時湿潤状態における接着性能が確保されており、 外壁下地、床下地、屋根下地など、(施工中を含めて)水に濡れる恐れのある場所に使用できる合板です。

← 2階床根太組み終了

← ファイヤーストップ構造図

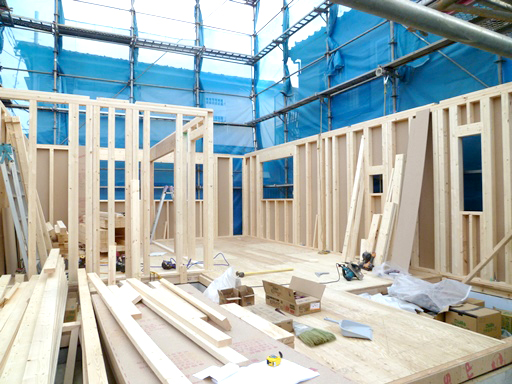

木工事躯体組み・22016.06.02

【1階躯体壁組み終了】 1階躯体壁組み終了
中野区Ta邸(ツーバイフォー住宅)1階壁組み終了、引き続き躯体工事進行中。

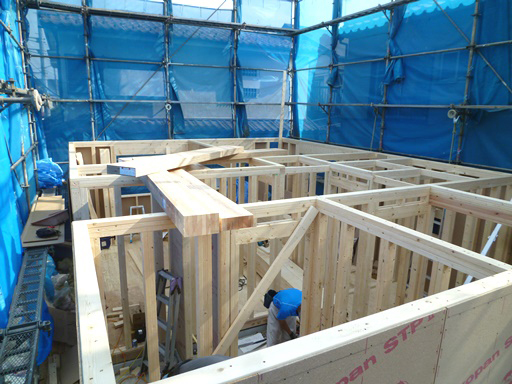

→1階躯体壁組み終了

※ツーバイフォー工法の特徴
ツーバイフォー工法は正式には「枠組壁工法」と言い、耐力に優れた枠材と面材とが一体となり、面で支える構造のため、外力を建物全体で受け止め、その荷重を一点に集中させることなく、分散させるために、建物全体で地震等に強さを発揮します。
【1階躯体壁組み中】 1階躯体壁組み中

→1階躯体壁組み中

木工事躯体組み着手2016.05.31

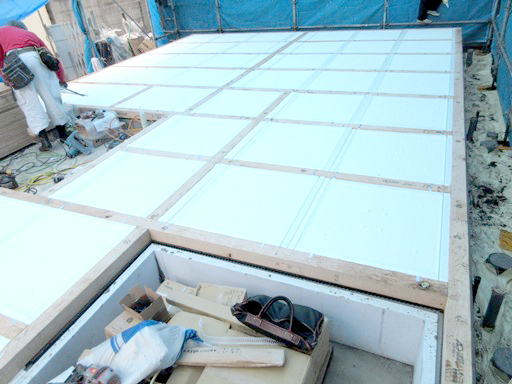

【1階床合板貼り終了】 1階床合板貼り終了
中野区Ta 邸(ツーバイフォー住宅)床下の給排水衛生設備配管工事終了後、1階床土台、大引き組み、床下断熱材を敷き込み床合板を貼り終了。
引き続き木工事躯体組み進行中。

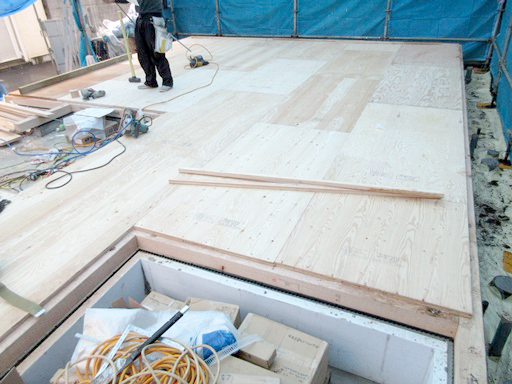

→1階床合板貼り終了

※構造用合板について
構造用合板は、常時湿潤状態における接着性能が確保されており、外壁下地、床下地、屋根下地など、(施工中を含めて)水に濡れる恐れのある場所に使用できる合板です。

※床下断熱とは
床下断熱とは、建物の一階床下の全面に断熱材を取り付けて、外部の温度(熱気、冷気)の影響を受けないようにする工法です。
1階床下に使用する断熱材は厚さ90ミリで熱を伝えにくく、断熱効果が高いため、夏の暑さ、冬の寒さに有効で冷暖房費を抑えてくれます。
水を吸収しないので膨潤、軟化、変形、変質することなく 施工後も安心です。

→土台・大引き組み後床下断熱材敷き込み

基礎・5及び防蟻処理工事2016.05.27

【基礎外部での防蟻工事】 基礎外部での防蟻工事

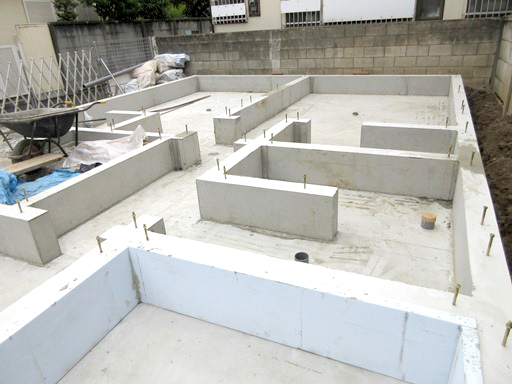

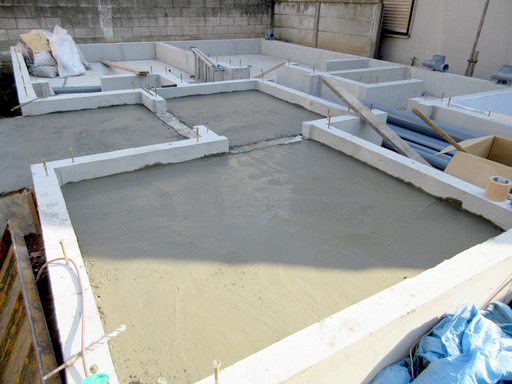

中野区Ta邸、立ち上がりコンクリートに必要な養生期間をとった後、型枠を解体し玄関、ポーチ他の土間コンクリートを打ち基礎工事終了。
及び、シロアリの被害から家を守り、ご家族の健康を守るために屋外での防蟻工事終了。

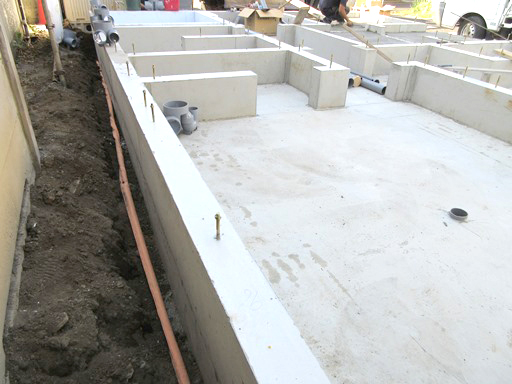

←基礎外部での防蟻工事

※防蟻工事について
ここで施工している防蟻工事は、基礎に沿った土中へ、薬剤処理用の穴があいたパイプを埋設し、薬剤を浸透させるだけで、シロアリの被害から家を守ります。
屋外施工のため、床下を含む居住空間には薬剤が揮散せず、シックハウスの心配もなく、安全性・安心感の高い工法です。

また、防蟻剤再施工は、建物屋外に設置した薬剤注入口から5年ごとに再注入するだけで、大切な住まいを一生涯シロアリから守り続けます。
(アメリカカンザイシロアリは適用外)

←玄関、ポーチ他土間コンクリート

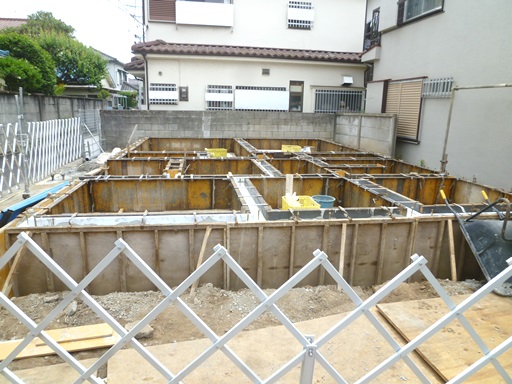

【立ち上がり型枠解体】 立ち上がり型枠解体

←立ち上がり型枠解体

基礎工事・42016.05.26

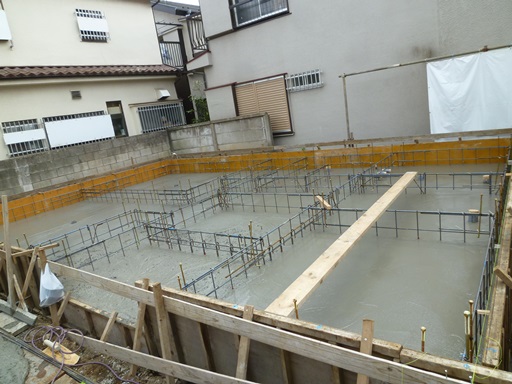

中野区Ta邸、配筋検査後べた基礎耐圧盤用生コンクリート打設及び養生。
引き続き立ち上がり型枠を組み、生コンクリート打ち込み、天端均し、養生中。

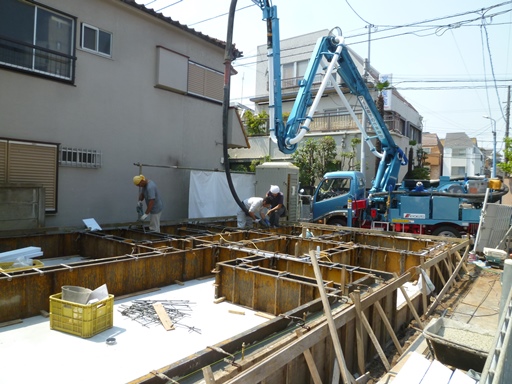

← 立ち上がり生コンクリート養生中

※戸建て住宅の基礎コンクリートの品質・強度を確認するための
試験業務として、「コンクリート打設時の現場試験・テストピース採取」と
「硬化後のテストピース圧縮強度試験」を行っています。

その他スランプ試験・空気量測定・塩化物イオン濃度測定
・スランプ試験は、生コンクリートの流動性を調べる検査です。
・空気量測定では、コンクリートの流動性と圧縮強度を検査します。
 空気量が多いほど圧縮強度が下ります。
・塩化物イオン濃度測定では、塩化物イオンの濃度が高いほど、
 鉄筋コンクリート中の鉄筋が錆びやすくなります。
・圧縮強度試験は、テストピースに6個分の生コンクリートを採取し、
 28日間水中に漬けておき、28日経過後にコンクリート圧縮試験機にかけて、
 機械的に圧縮した時の強度を平均値で割り出します。
←  立ち上がり生コンクリート打設中
← テストピース採取他

基礎工事・3 JIO 配筋検査2016.05.23

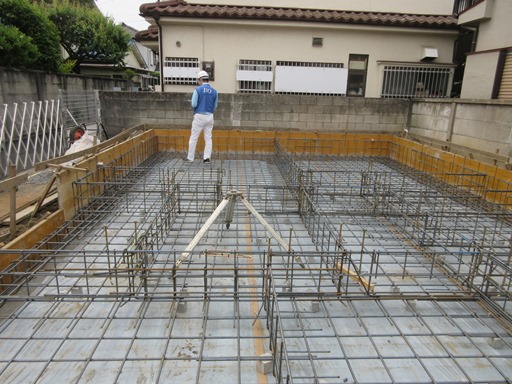

【JIOによる配筋検査】 JIOによる配筋検査
中野区Ta邸、配筋(鉄筋組)工事が終了し、「JIOによる配筋検査」問題なく終了しました。

引き続き、べた基礎耐圧盤用生コンクリート打設、養生中。

←JIOによる配筋検査
【耐圧盤生コンクリート打設後養生中】 耐圧盤生コンクリート打設後養生中
※配筋検査とは
コンクリートを打ち込む前に、正しく鉄筋が配置されているかを確認する事で、建物の耐久性や強度に直接影響するため重要な検査です。
基礎配筋工事のチェツクポイントは多数ありますが、中でも一番重要なのは、設計図面と一致しているかどうかの確認です。

←耐圧盤生コンクリート打設後養生中
【配筋(鉄筋組み)終了】 配筋(鉄筋組み)終了
※ベタ基礎とは
底板一面が鉄筋コンクリートになっている基礎で、建物の荷重を底板全体で受け止め、面で支え分散させるので、不同沈下に対する耐久性や耐震性が増します。
また、地面をコンクリートで覆うので地面から上がってくる湿気を防ぎ、シロアリの侵入も防ぎます。

←配筋(鉄筋組み)終了

基礎工事・22016.05.18

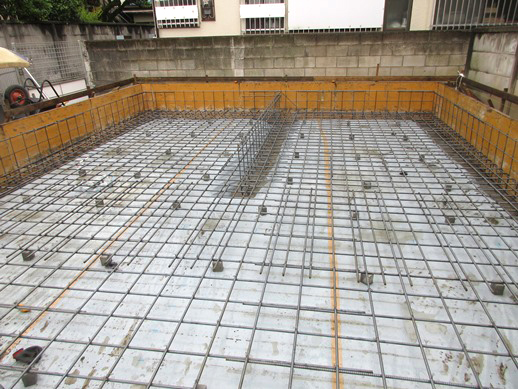

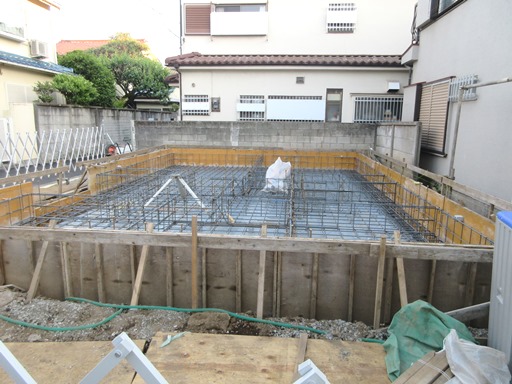

【配筋(鉄筋組み)】 配筋(鉄筋組み)
中野区Ta邸、外周の立ち上がり型枠を組み、配筋(鉄筋組み)工事。
近日中に JIO検査員による配筋検査。

※配筋とは
鉄筋組みとも言い、鉄筋コンクリート造の建物における鉄筋の配置の事。

←配筋(鉄筋組み)

←外周部立ち上がり型枠組み

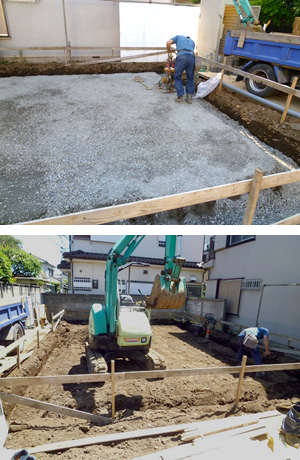

基礎工事着手2016.05.16

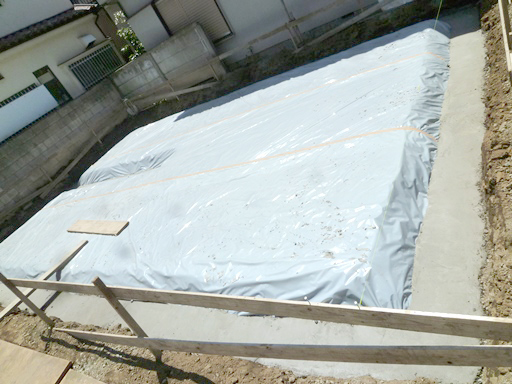

【防湿シート敷き込み・捨てコンクリート打設】 防湿シート敷き込み・捨てコンクリート打設
中野区Ta邸、地盤調査が終了(地盤が良好で改良の必要なし)、基礎工事に着手。

水盛り遣り方を出し、根伐り、砕石転圧地業、防湿シート敷き込み、捨てコンクリート打設。
引き続き、外型枠組み、配筋(鉄筋組み)へと進みます。

地鎮祭の折、神主より賜った「鎮物」を建物中央部に納め、家の守り神になっていただきます。

←防湿シート敷き込み・捨てコンクリート打設

※水盛り遣り方とは
建物の位置や基礎の高さを示すために、基礎の仕上がりの外側に打った木の杭に、板を取り付け、板と板の間に水平に水糸を張ります。
その水糸が、基礎(建物)の中心線となりますが、これは、基礎工事終了後には取り除かれます。

※根伐りとは
土を掘削して必要な基礎空間を造る作業。

※砕石転圧地業とは
転圧することによって砕石の沈み込みを防止します。
転圧後のレベル(高さ)確認は必ず行ないます。

※防湿シート敷き込みとは
湿気や水蒸気を防ぐために砕石の上にフィルムを敷く作業のことです。

※捨てコンクリートとは
強度を出すためではなく、住宅の外周部や内部に墨出しをし、正確に施工するための補助的な工事です。

←砕石敷き終了後、転圧中

↓根伐り中
【鎮物(建物中央部に納める)】 鎮物(建物中央部に納める)

←鎮物(建物中央部に納める)

地盤調査2016.05.12

中野区T a邸、基礎工事着手前に地盤調査を行いました。家を建てる時には、必ずしなければいけない大事な調査です。

住宅の基礎や建物の構造がどんなに丈夫であっても、地盤が弱ければ不同沈下などにより、住宅が傾いてしまいます。住宅の倒壊を防ぐためにも必要な調査です。

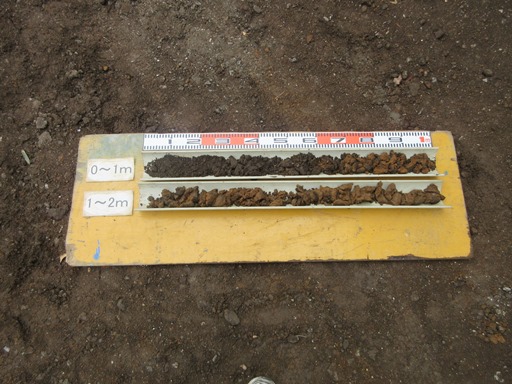

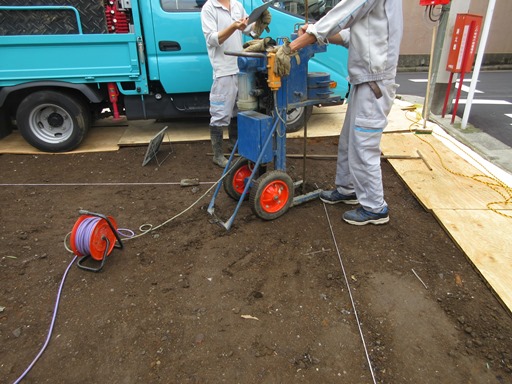

← 地盤調査中 測定箇所は、建築予定の建物の四隅と中央です。

← 地質調査用採土

地鎮祭を執り行いました2016.05.09

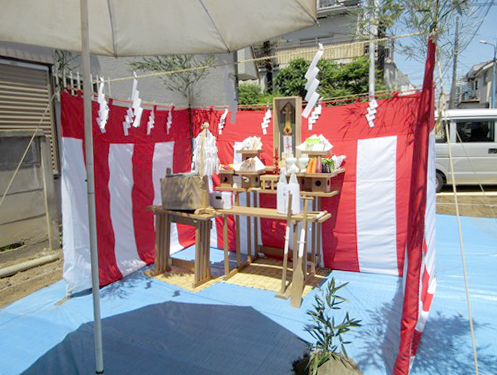

中野区Ta邸、既存家屋解体後、建物の位置を示す地縄貼りも終了。

建築工事を始める際に、工事の安全を願うと共にご家族の健康と繁栄を祈る地鎮祭が、先の吉日風薫る中執り行われました。

←地鎮祭祭壇

※地鎮祭とは
土木工事や建築工事を始める際に吉日を選び、工事の安全を願い、その家の繁栄を祈る儀式のことです。
工事の着工にあたり、神職をお招きして神様にお供え物をし、祝詞をあげ、お祓いをして浄めた後、施主様や工事関係者が初めてその土地に鍬や鋤を入れ、榊を奉納し工事の無事を
祈り、最後に全員でお神酒を頂きます。

←施主様鍬入れの儀

←地縄張り及び敷地養生
その他の工事レポート
  • 豊島区Kt邸 行政及びJIOによる構造体(躯体)検査

    敷地約8.19坪 豊島区Kt邸

  • 板橋区On邸 行政による完了検査

    敷地約13.5坪 板橋区On邸

  • 板橋区Oy邸 行政による完了検査

    敷地約17.4坪 板橋区Oy邸

  • 小金井市Sh邸 完了検査

    敷地約12坪 小金井市Sh邸

  • 文京区Mn邸 行政による完了検査

    敷地約12.3坪 文京区Mn邸

  • 世田谷区Ik邸 役所(行政)による完了検査・外構工事終了後にお引き渡し

    敷地約11坪 世田谷区Ik邸

  • 目黒区Sm邸 役所(行政)による完了検査・外構工事終了後にお引き渡し

    敷地約13.2坪 目黒区Sm邸

  • 板橋区Tt邸 足場解体

    敷地約15.2坪 板橋区Tt邸

  • 葛飾区Ka邸 完了検査

    敷地約15坪 葛飾区Ka邸

  • 豊島区Ns邸 行政による完了検査

    敷地約9.8坪 豊島区Ns邸

  • 文京区Kt邸 行政による完了検査後お引き渡し

    敷地約12坪 文京区Kt邸

  • 板橋区Sm邸 完了検査

    敷地約20坪 板橋区Sm邸

  • 板橋区Wk邸 完了検査

    敷地22坪(敷延含む)板橋区Wk邸

  • 基礎工事着手

    敷地13坪板橋区Ya邸

  • 役所による完了検査

    敷地13坪 板橋区Ya邸

  • 完了検査

    敷地50坪 北区Ho邸

  • 竣工お引渡し済み

    敷地18坪 板橋区Ay邸

  • 無事お引渡ししました

    敷地15坪 文京区Ka邸

  • 竣工お引渡し

    敷地9坪 豊島区Na邸

  • 完了検査

    敷地20坪 板橋区Yh邸 地下室あり

  • お引渡し済み

    敷地13坪 足立区Ya邸 木造耐火建築

  • 竣工、お引渡し済み

    敷地21坪 三鷹市Mo邸 地下室あり

  • 完了検査

    敷地9坪 江東区Wa邸

  • お引渡し済み

    敷地11坪 豊島区Ut邸

  • 完成お引渡ししました。

    敷地10坪 文京区As邸 耐火建築

  • 完了検査に合格、無事お引渡ししました

    敷地12坪 台東区Si邸 木造在来軸組

  • 完成お引渡し済み

    敷地23坪 板橋区Ym邸

  • 建築工事完了しました

    敷地14坪 台東区Tm邸

  • 外壁サイディング張り

    中野区A邸

  • 屋根・外壁サイディング遮熱塗装工事

    板橋区F邸

  • 大規模リフォーム・8

    S邸

  • 屋根・外壁サイディング遮熱塗装工事

    板橋区K邸

  • 造作工事及び内装工事終了

    敷地14.8坪台東区Mi邸

  • 行政による住宅完了検査

    杉並区Ta邸

  • 工事完了

    蕨市Hk邸

  • リノベーション・8

    北区

  • 行政による完了検査

    二世帯 練馬区 Kw邸

  • 完成

    さいたま市St邸

  • 行政による完了検査

    敷地21坪二世帯 北区Om邸

  • 行政による完了検査

    敷地11坪二世帯品川Ou邸

  • 行政による完了検査

    敷地16坪 文京区 Og邸

  • 行政による完了検査他

    敷地19坪二世帯板橋区Sa邸

  • 行政による完了検査

    敷地13坪 文京区 Ya邸

  • 行政による完了検査

    敷地15坪 板橋区 Ma邸

  • 行政による完了検査他

    敷地18坪 渋谷区 Na邸

  • 行政による完了検査

    敷地21坪 豊島区 Ka邸

  • 外構工事他

    敷地86坪二世帯板橋区Nt邸

  • 行政による完了検査後、外構工事中

    敷地60坪二世帯板橋区Iy邸

  • BS・地デジアンテナ取り付け

    敷地18坪 板橋区 Oz邸

  • 建築工事終了

    敷地27坪 新宿区 In邸

  • お引渡しいたしました

    敷地14坪 練馬区 K邸

  • 完成

    敷地13坪 品川区 I邸

  • お引渡ししました

    敷地30坪 板橋区 Ta邸

  • お引渡ししました

    敷地17坪二世帯北区Tu邸

  • お引渡し済み後の外構工事

    敷地40坪 新宿区 E邸

  • お引き渡し済み

    敷地14坪二世帯墨田区O邸

  • お引渡し

    敷地23坪 新宿区 I邸

  • お引渡し済み

    敷地14坪 中野区 H邸

  • お引渡し済み

    敷地20坪二世帯北区Ti邸

  • お引渡し済み

    敷地50坪 練馬区 F邸

  • お引渡し済み

    敷地15坪 品川区 F邸

  • お引渡し済み

    敷地18坪 文京区 Ms邸

  • お引渡し後の追加工事

    敷地24坪 板橋区 O邸

  • お引渡し済み

    敷地19坪二世帯渋谷区M邸

  • お引渡し済み

    敷地20坪 渋谷区 O邸

  • 完成・お引渡し

    敷地19坪 文京区 H邸

  • 外構工事

    敷地20坪 中央区 Y邸

  • お引渡し

    敷地32坪二世帯板橋区T邸

  • 完成・お引き渡し

    敷地25坪 練馬区 S邸

  • 完成・お引き渡し

    敷地19坪 目黒区 N邸

  • 完成・お引き渡し

    敷地18坪 文京区 M邸

  • 完成・お引き渡し

    敷地10坪 北区 A邸
