敷地15坪 文京区Ka邸

無事お引渡ししました2021.03.16

【外観】 外観
文京区Ka邸(ツーバイフォー工法・準耐火住宅)
外構工事は引き続き打ち合わせ中、決定次第施工。
【居室・小屋裏スペース】 居室・小屋裏スペース

完了検査2020.12.11

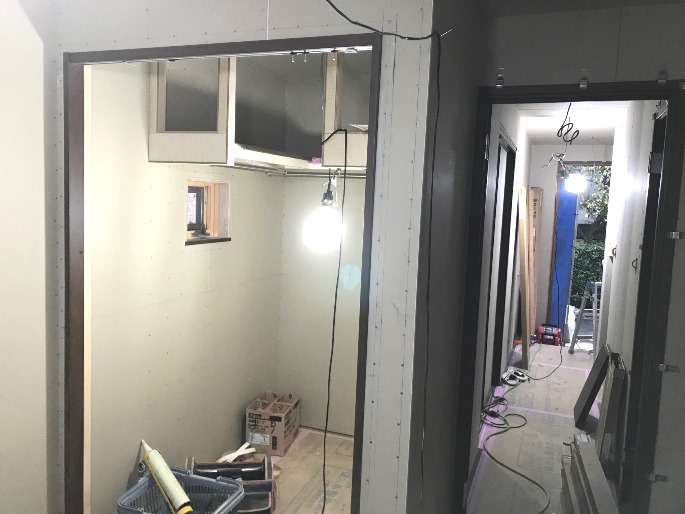

【完了検査(1)】 完了検査(1)
※完了検査とは
工事完了時に行われる建築基準法に基く検査のこと。
完了検査は、建物の使用を開始する前に、建築確認申請通りに施工されたことを確認する検査で、この検査に合格しなければ、原則としてその建物を使用することはできません。
用途や規模に関わらず、建築確認申請を受けたすべての建物が検査の対象となります。
【完了検査(2)】 完了検査(2)
申請者は建築確認申請と同様に建築主になりますが、工事監理者となる工務店や設計者、ハウスメーカーなどが代理人となって申請するケースがほとんどです。
検査は都道府県や市区町村または指定確認検査機関の検査担当が現場に赴き、目視や寸法測定等によって、確認申請時に添付した設計図書通りに施工されたかを検査します。
【完了検査(3)】 完了検査(3)
検査時には工事監理者の立会いが求められます。
建物が申請内容に適合し、設計図書通りに施工されたことが確認できた場合には「検査済証」が交付されます。不適合と判断された場合は、是正または計画変更の手続きが必要です。
この場合、その建物の使用は認められません。
また住宅ローン利用時に、金融機関から融資の実行条件として、この検査済証の交付を受けることを求められることがあります。
【完了検査(4)】 完了検査(4)
検査済証の交付を受けられない建物は違反建築物とみなされ、使用禁止、除却などの命令が出されます。その違反建築物を是正することなく使用した場合、建築主は懲役または罰金が課せられ、それらに関わった業者も懲役または罰金、業務停止、免許取り消しなどの処分を受けることがあります。

木工事造作・22020.10.13

【準耐火構造用床の石膏ボード貼り(防音及びファイヤーストップ)】 準耐火構造用床の石膏ボード貼り(防音及びファイヤーストップ)

文京区Ka邸(ツーバイフォー工法・準耐火住宅)
準耐火構造用床の石膏ボード下貼り及び床フローリング貼り後、階段造作、造作枠取り付け等施工中。

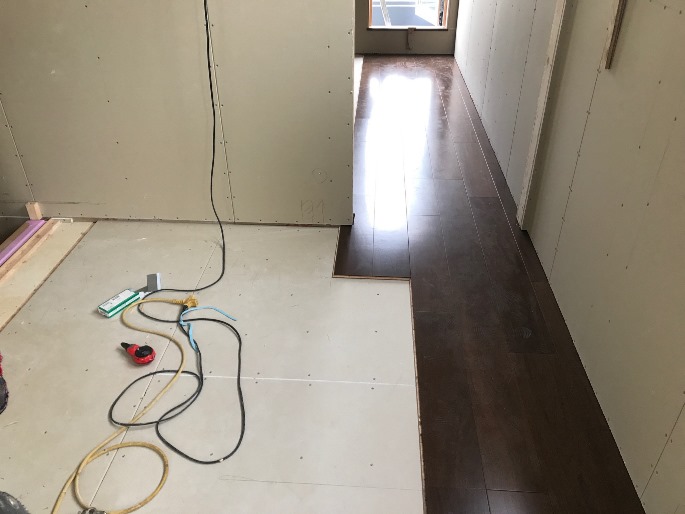

【準耐火用床石膏ボード下貼り、フローリング貼り】 準耐火用床石膏ボード下貼り、フローリング貼り

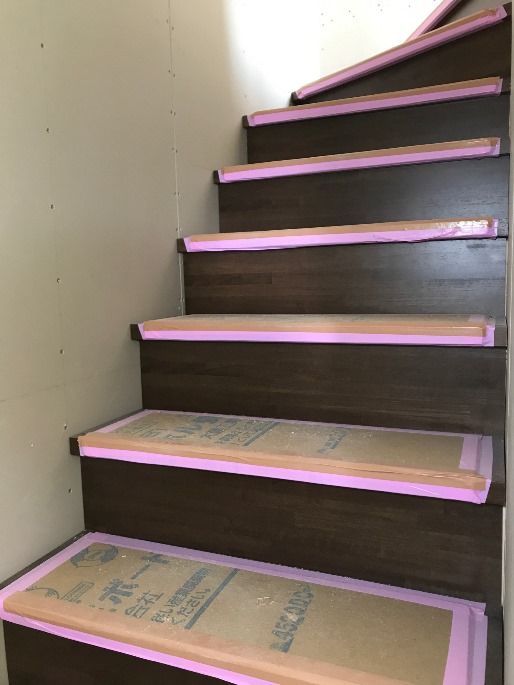

【階段取り付け】 階段取り付け
【造作枠取り付け】 造作枠取り付け

足場解体2020.10.05

【足場解体後】 足場解体後
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)
サイディング工事終了し、足場解体。

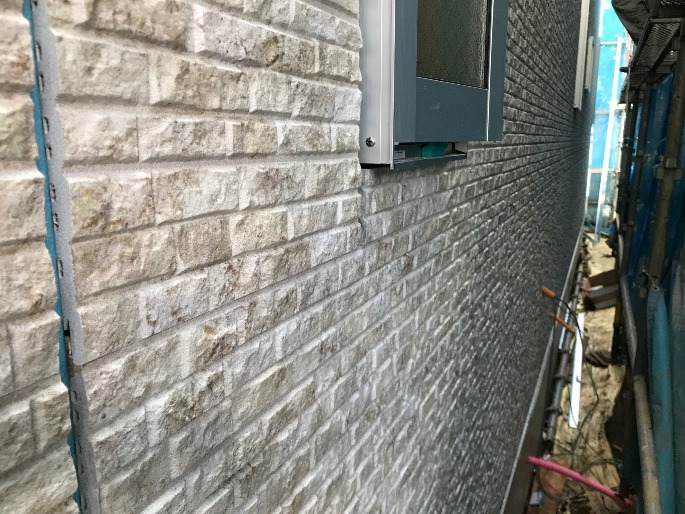

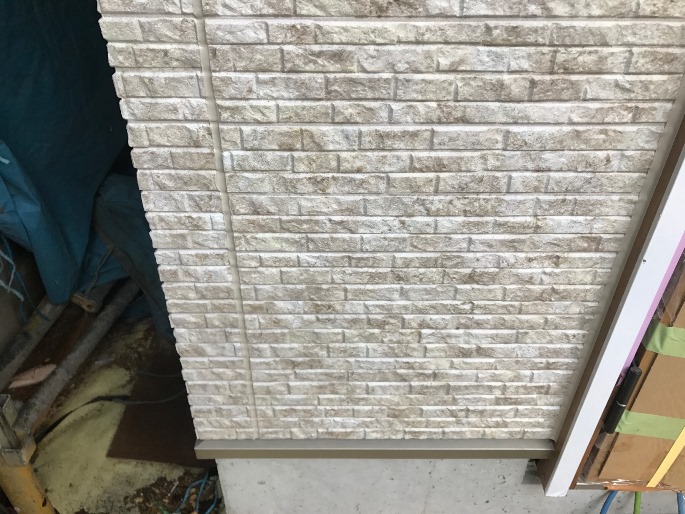

【サイディング目地等コーキング処理】 サイディング目地等コーキング処理
サイディング施工後には、外壁を貫通した換気口に外部フードや設備配管・配線、及びサイデングジョイント部分のコーキング処理を行ない、雨水の侵入を防ぎます。

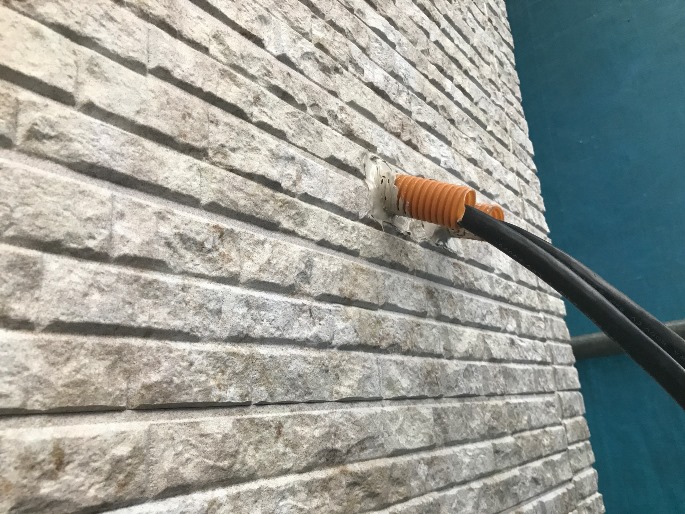

【外壁貫通部コーキング処理】 外壁貫通部コーキング処理

外壁防水紙及び、サイデング張り2020.09.18

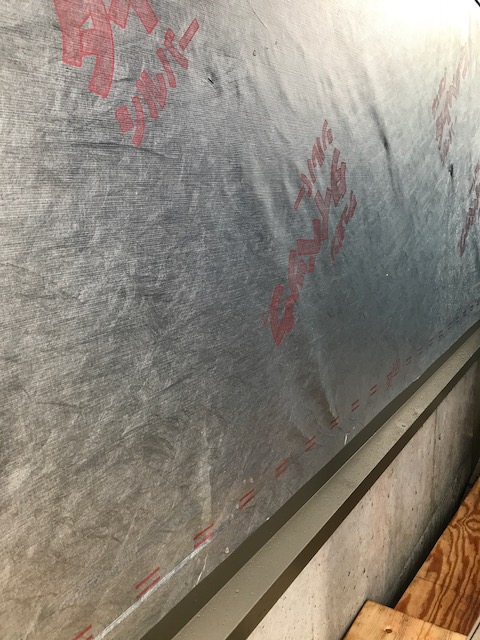

【防水・防湿シート(タイベックシルバー)】 防水・防湿シート(タイベックシルバー)
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)

外壁防水紙(タイベックシルバー)張り後、外壁通気層工法によるサイデング貼りに着手。
サイディング施工後には、外壁を貫通した換気口に外部フードや設備配管・配線等、及びサイデングジョイント部分のコーキング処理を行ない、雨水の侵入を防ぎます。

※外壁通気工法
壁の中に入ってきた空気を外部に放出する工法。
木造の建物を長く保つためには、木材を湿気から守ることが重要です。
そのために建物の壁の中を乾燥させ、耐久性を高める工法です。
【外壁サイディング貼り】 外壁サイディング貼り
※タイベックシルバーとは

高密度ポリエチレン不織布(タイベック)にアルミニウムを蒸着させ、さらに繊維の一本いっぽんにアルミニウムの劣化を防ぐ抗酸化樹脂コーティングを施し、長期間
使用しても遮熱性、防水性の劣化が少ない、強靭な遮熱シートです。

通気層構法における外装下地材として、トータルバランスに優れた6つの性能の発揮します。

1. 遮熱性:赤外線の約85%を反射
2. 遮熱耐久性:アルミニウムの酸化劣化を防止
3. 透湿性:湿気を逃がす無数の隙間
  中からの湿気を排出し、外からの水滴の侵入を防ぐ
4. 防水性:高密度繊維が水をブロック
  防水耐久性:防水性残存率97%
  30年相当の耐久性試験においてほとんど変化が見られず、優れた防水耐久性が確認されました。
5. 強靭性:施工による損傷にも強い
  加えて、夏型結露にも効果的であると考えられています。

木工事造作工事・12020.09.15

【天井下地(野縁組み)】 天井下地(野縁組み)
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)
天井下地(野縁組み)も終了し、天井・壁の石膏ボード(PB)張り。

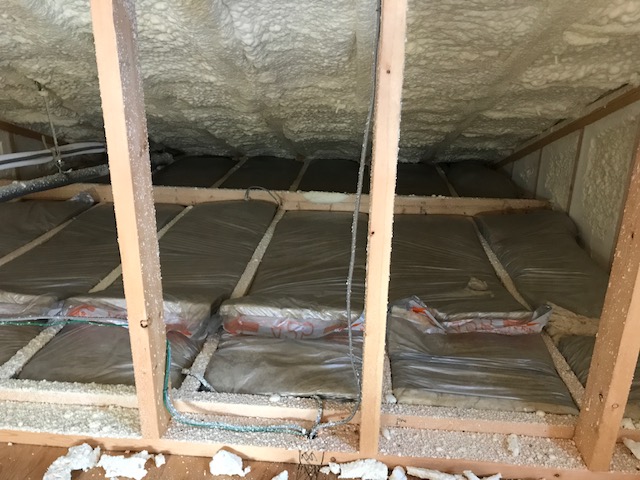

【天井・防音用ロックウール敷き込み】 天井・防音用ロックウール敷き込み
※天井下地(野縁組み)
一般的には、床根太(天井根太)に直接石膏ボードを貼りますが、当社では、階上の音が極力響かないようにするため、防震釣り木を使用し 床根太(天井根太)に空間を造り、天井下地組後に石膏ボードを下貼りしています。
【天井・石膏ボード貼り】 天井・石膏ボード貼り
※石膏ボード(プラスターボード)とは
石膏を芯とし、両面を石膏ボード用原紙で被覆成型したもの。
防火性、遮音性、寸法安定性、工事の容易性等の特徴をもち、建築物の壁、天井などに広く用いられています。

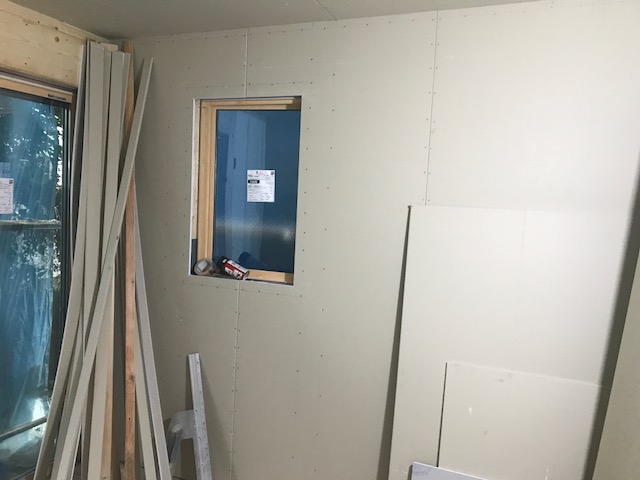

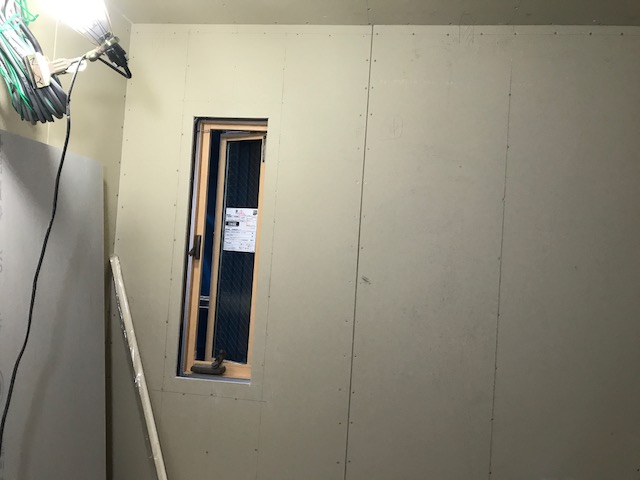

【壁・窓開口部石膏ボード貼り・1】 壁・窓開口部石膏ボード貼り・1
石膏には、約20%の結晶水が安定した形で含まれていますので、火災時に石膏ボードが高温にさらされると、この結晶水が分解し、水蒸気となり徐々に放出され温度の上昇を遅らせる働きをします。
また、石膏そのものが伝熱を防止するバリアの役割を果たします。

※ツーバイフォーの場合、壁石膏ボードを一旦貼ってから、サッシや建具などの開口部分を切り取り(くり抜き)ます。
理由は耐力壁であるためです。
ビスは石膏ボードの4周すべてに100mm間隔で打ちます。
【壁・窓開口部石膏ボード貼り・2】 壁・窓開口部石膏ボード貼り・2
※耐力壁とは、地震や風など、横方向から受ける力に耐えるのに必要な壁です。
耐力壁は十分な量が確保できていること、平面的にバランスよく配置されていること、この2点が大切です。

吹き付け断熱工事及び屋根工事2020.09.10

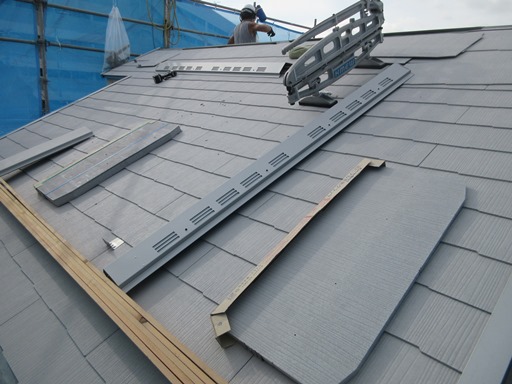

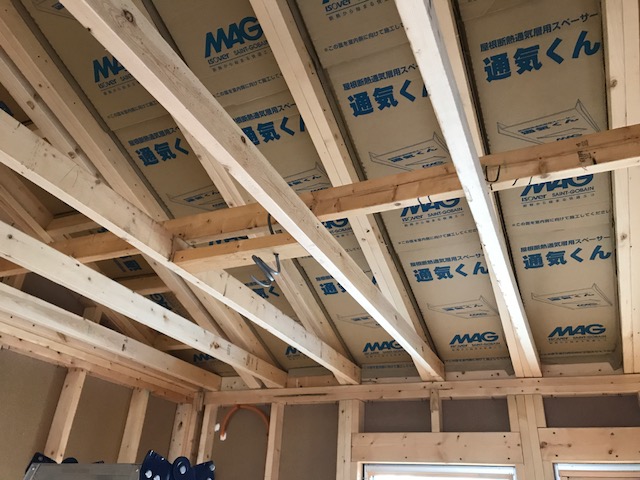

【屋根野地裏通気下地施工(通気くん)】 屋根野地裏通気下地施工(通気くん)
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)

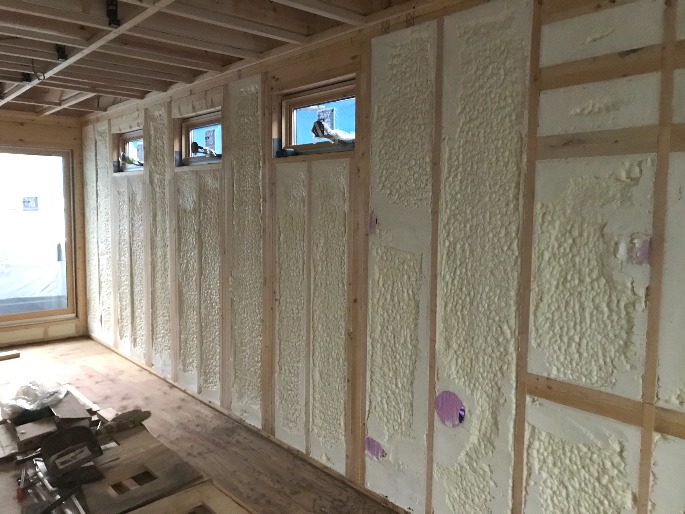

屋根裏通気層確保用下地材(通気くん)を取り付け後、外壁面及び屋根裏全体に発泡ウレタンを吹付け、断熱工事完了。
【屋根野地裏・外壁面、発泡ウレタン吹き付け断熱工事】 屋根野地裏・外壁面、発泡ウレタン吹き付け断熱工事

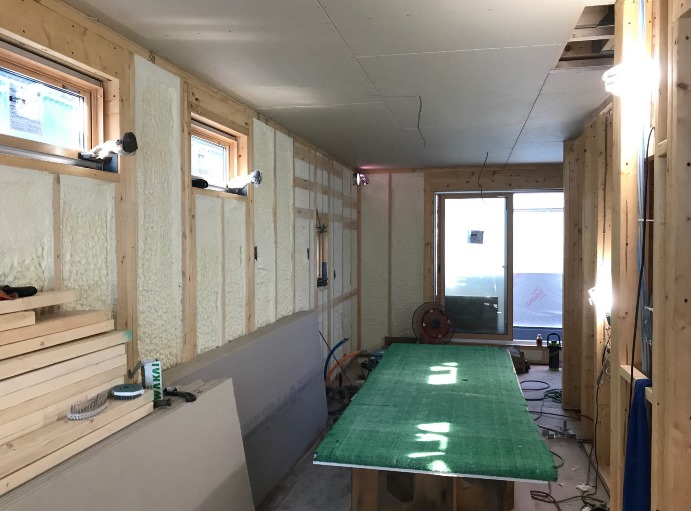

断熱材吹き付け前に屋根葺き、及び設備・電気配線等は施工済み。
引き続き造作施工中。

※屋根からの熱が野地合板裏を通して室内に侵入するのを防ぎ、断熱効果をより高めるために通気層を作り、排熱させるための棟換気口が取り付けられています。
【外壁面、発泡ウレタン吹き付け断熱工事】 外壁面、発泡ウレタン吹き付け断熱工事
※現場での直接施工のため、断熱剤を隙間なく吹き付けることができるので気密性が上がり、室内の温度差も減り、結露の発生を防ぎます。
断熱工事と気密工事を同時にすることで、木材は常に乾燥状態を維持し、建物の寿命を延ばすことができます。
【排熱用棟換気口材】 排熱用棟換気口材

行政及びJIOの構造体検査2020.09.01

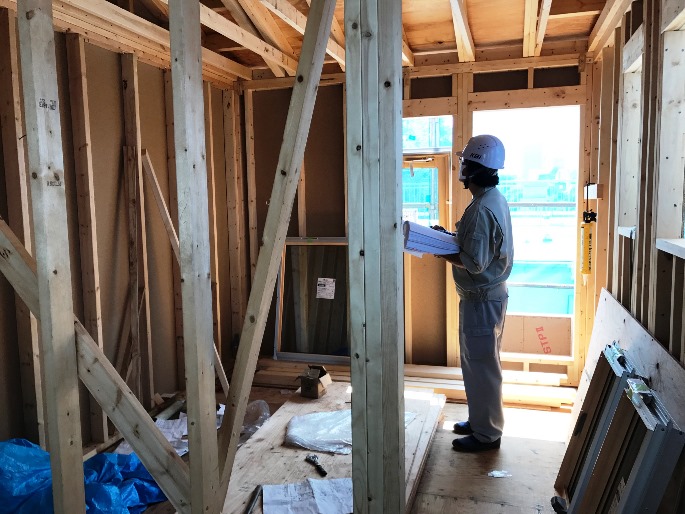

【行政による構造体検査】 行政による構造体検査
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)
行政及びJIOによる構造体の中間検査。指摘事項無く終了しました。
【JIO構造体検査 】 JIO構造体検査
※行政の構造体検査

建築基準法に則り、役所に提出した書類の通りに施工が行われているかを検査するもの。
これは、建築士の資格を持った検査員が、主要部分他の構造耐力を細部に渡りチェックする大変重要な検査です。

※JIO:日本住宅保証検査機構とは、

お客様に代わり、専門家が地盤調査からお引渡しまで厳しい検査を行い、さらにお引渡し後10年間保証する安心の第三者機関です。
現場検査員が金具や柱などの適正な部材が、図面通りに配置、設置されているかどうかなど、一つ一つ全て検査していきます。
保証機関は当然高品質の住宅のみを保証しますので、厳しい検査が行われるのです。
よって事実上は補修工事にかかる金銭的な保証と同時に建物の品質も保証しているといえるでしょう。

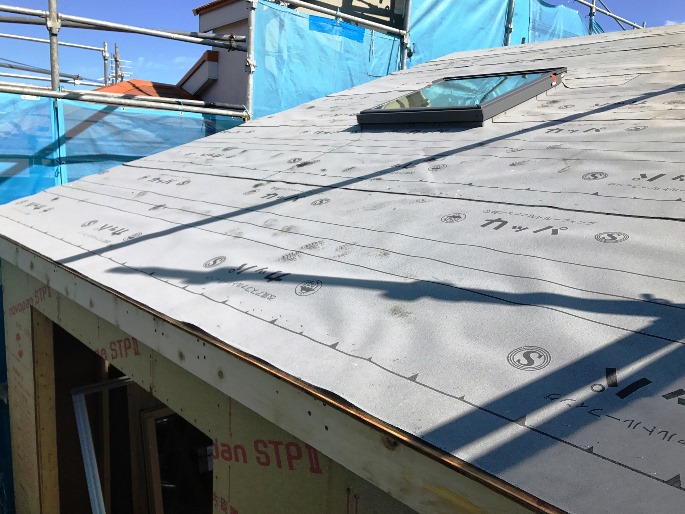

【屋根ルーフィング材下葺き】 屋根ルーフィング材下葺き
※屋根工事において重要なのは、雨漏りや湿気を防ぐルーフィング下葺き材の貼り方です。
下葺き材の重ね代は100mm以上必要で、タッカー釘16mm以上、300mm間隔くらいで留め付けていきます。
高温でだれにくく、低温で割れにくいといった高温から低温まで広い温度範囲で優れた特性を持つほか、弾性を持ち、タッカー釘などの釘穴に対するシール性や耐久性にも優れているなどの特徴があります。

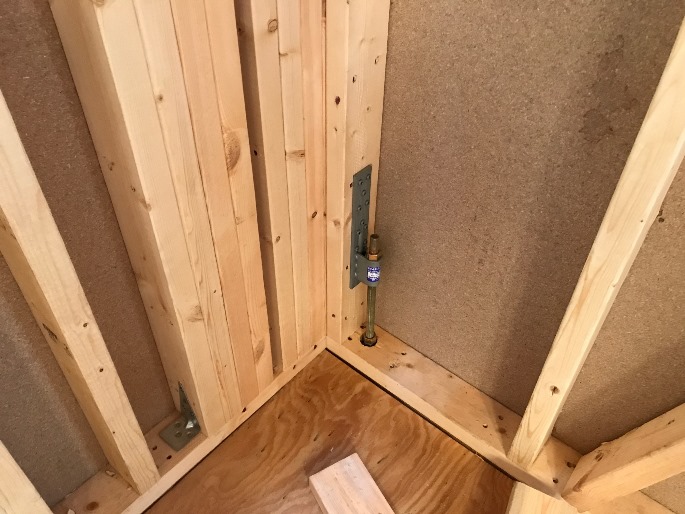

【ホールダウン金物取り付け】 ホールダウン金物取り付け
※ホールダウン金物
木造建築で柱を直接コンクリート基礎に緊結するための接合金物。
地震時の水平力により、建物の一部の柱が土台等から引き抜かれるのを防止する働きを持ちます。

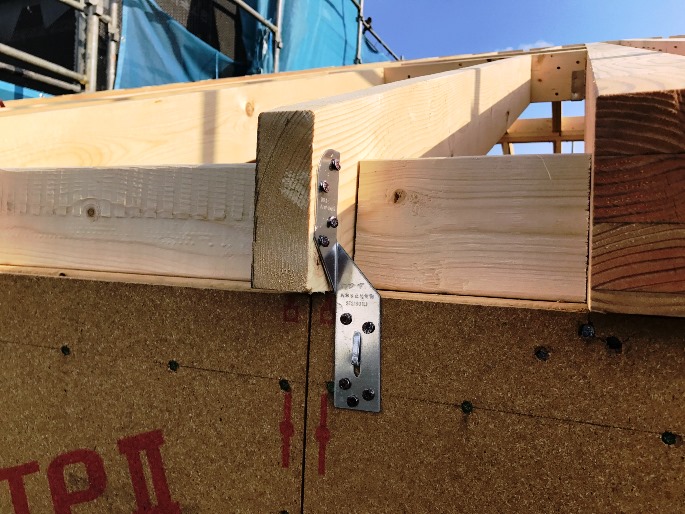

【垂木あおり止め金物取り付け】 垂木あおり止め金物取り付け
※あおり止め金物取り付け「ハリケーン帯」について
ツーバイフォー工法の場合、 垂木と外壁パネル(構造壁)の緊結用に、「ハリケーン帯」と呼ばれるあおり止め金物で止められ、強風により屋根があおられないようにします。
また、軒先の出が少ない場合は、室内側で止めます。

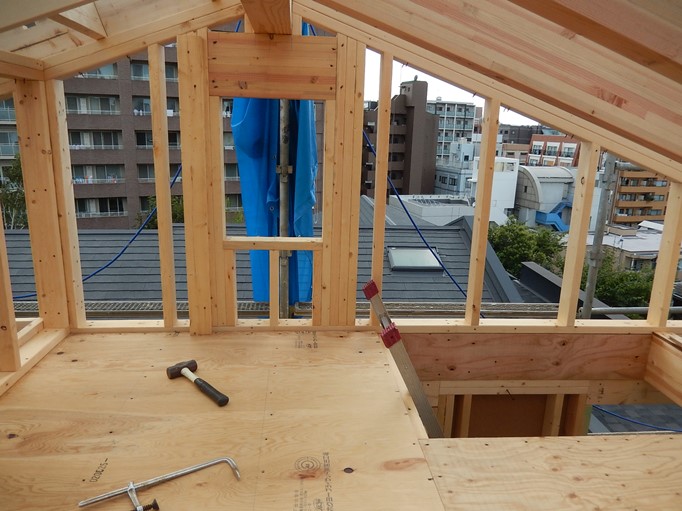

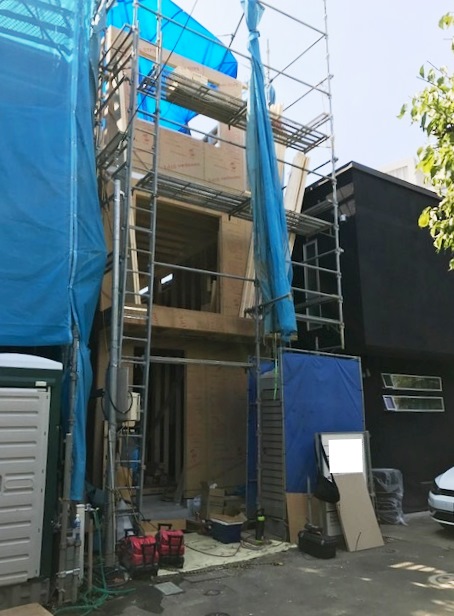

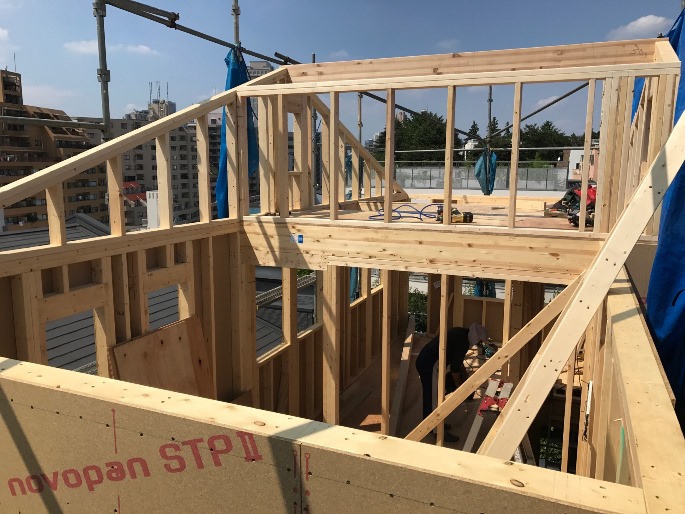

木工事躯体組み完了2020.08.27

【小屋躯体壁組み】 小屋躯体壁組み
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)

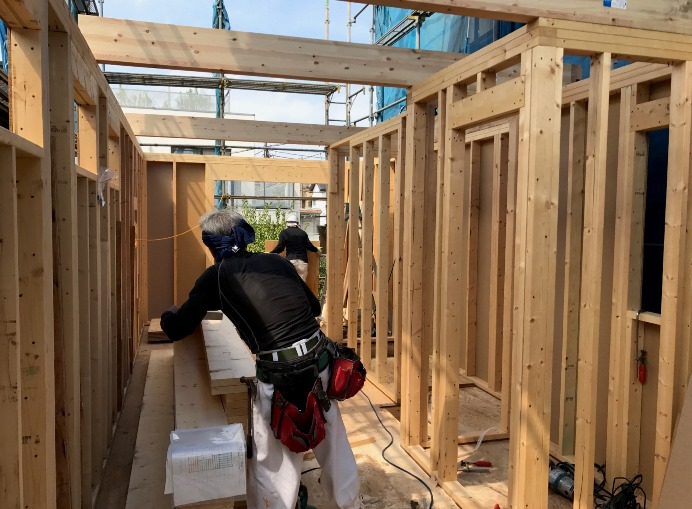

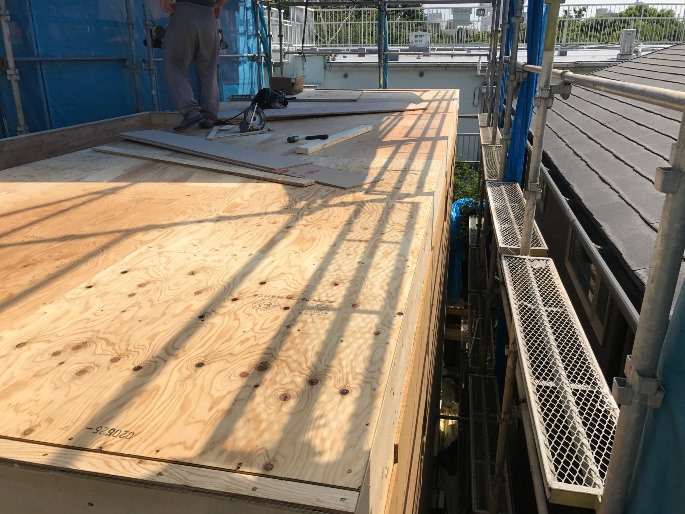

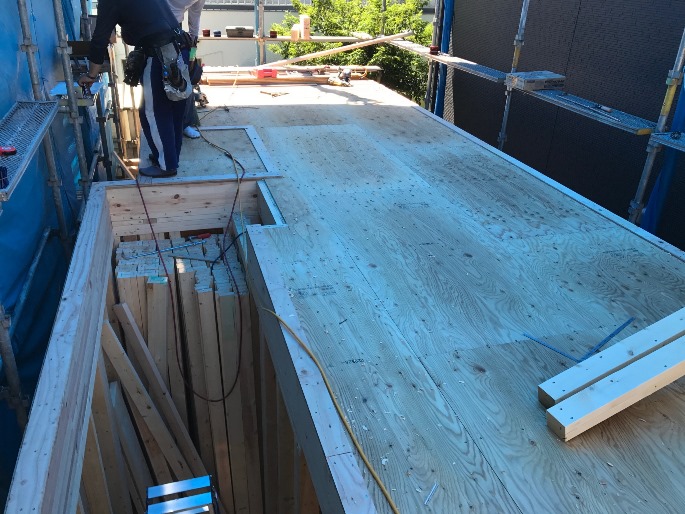

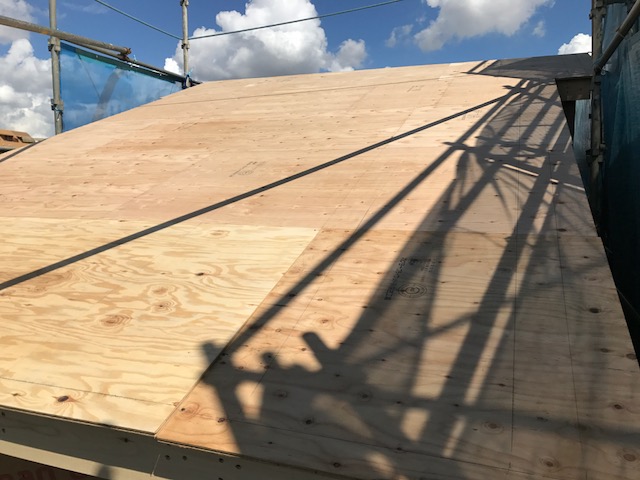

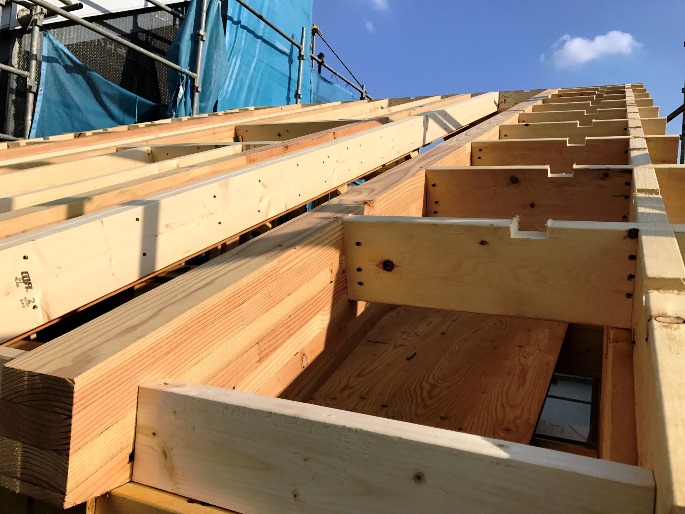

3階小屋裏施工後、天井根太組み、小屋組み屋根垂木掛け、及び野地合板張り終了。これで木工事躯体組み完了。
残りの構造金物等取り付け。
【小屋裏施工後屋根垂木掛け】 小屋裏施工後屋根垂木掛け
近日中JIO及び行政による躯体組み構造体検査の中間検査を受けます。
【3階天井根太組み】 3階天井根太組み
※ツーバイフォー工法は正式には「枠組壁工法」と言います。
枠組壁工法は、その名称が示すように、わが国の木造建築の工法が柱・梁で構成される軸組構造であるのに対して、木造の枠組材に構造用合板などの面材を緊結して壁と床を作り、適切な壁の配置を行ったうえで壁と床を一体化し、剛性の高い壁式の構造を形成する点にその特徴があります。
【屋根垂木掛け】 屋根垂木掛け
こうした工法であるため、枠組壁工法による住宅は、建物にかかる荷重が壁全体に分散して伝えられ、耐震性にすぐれていること、枠組材がファイヤーストップとなって火の回りを遅らせるため、耐火的な構造であること、断熱化が図りやすく、効率の高い省エネ住宅であることなど、その性能の高さが注目されています。
【屋根野地合板張り】 屋根野地合板張り
さらに、この工法に使用される木材が国際規格材であり、しかもその種類が少なく、施工の熟練度によりバラツキを生じやすい複雑な継手・仕口を排除し、接合のほとんどがくぎ、金物で接合され施工に関する性能が標準化あるいは単純化されているなど、合理的な工法である点も重要です。
枠組壁工法は、単に住宅のスタイルのひとつ、あるいは住宅建設の技術のひとつとしてではなく、トータルな住宅生産システムとしてわが国に導入が図られてきたのは、こうした点にその理由があるものである。
(日本ツーバイフォー建築協会)

木工事躯体組み・42020.08.24

【3階床完了】 3階床完了
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)

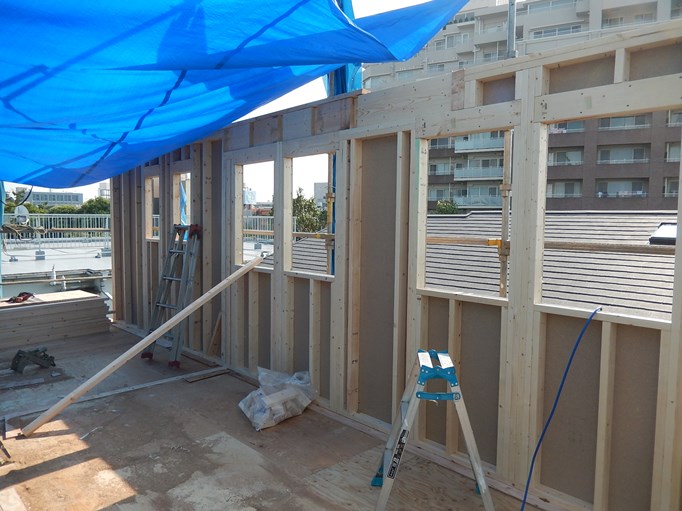

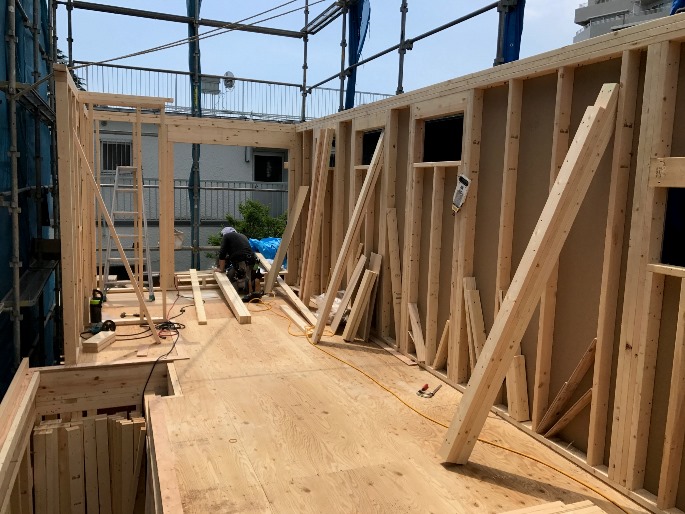

【3階躯体壁組み】 3階躯体壁組み
3階床完了後躯体壁組み、小屋裏床根太組み、引き続き躯体工事中。
【3階躯体壁組み完了】 3階躯体壁組み完了
ツーバイフォー住宅は断熱性と気密性を高める工事がしやすい構造なので、家の中の部屋ごとの温度差が少なく、ヒートショックの影響を受けにくい体にやさしい住宅ということができます。
【小屋裏床根太組み】 小屋裏床根太組み
全て同一の構造材を使用するため、建築費の多少にかかわらず構造的な質は統一されていて安心です。

木工事躯体組み・32020.08.24

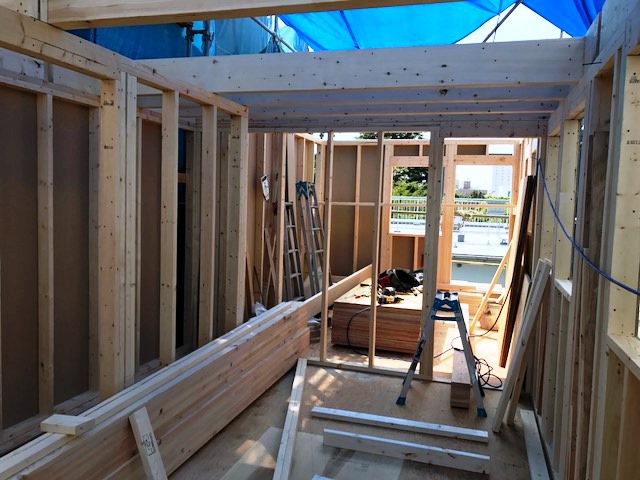

【2階躯体壁組み中】 2階躯体壁組み中
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)
2階壁組み後、3階床根太組み、引き続き躯体組みへ。
【3階床根太(梁)組み中】 3階床根太(梁)組み中
ツーバイフォー(木造枠組み壁工法)は耐力壁と剛床を強固に一体化した箱型構造であり、フレーム状に組まれた木材に構造用合板を打ち付けた壁や床(面材)で支える。
そのため、高い耐震性・耐火性・断熱性・気密性・防音性をもっています。
【ファイヤーストップ構造図】 ファイヤーストップ構造図
※断熱性、耐震性等について
ツーバイフォー工法の住宅は、熱伝導率の低い木材を構造材に使っている上に、「モノコック構造」で高気密性を確保しています。

このため、断熱性・気密性が高いため、高性能な住まいが実現できます。
もともと床パネル・壁パネルを組み立てる方式のため、気密性を確保しやすい。
それぞれの空間が独立するために、床、壁、天井が高い密閉度で接合されます。
床下から冷気が入り込む、といったすき間風による熱ロスや、断熱材の周囲に侵入した外気によって断熱効果が損なわれることもありません。

ツーバイフォー住宅の外壁は、構造用面材を貼った大壁構造のために、枠組材の間に空気層をつくります。
断熱材はその空気層に充填するため施工も容易です。

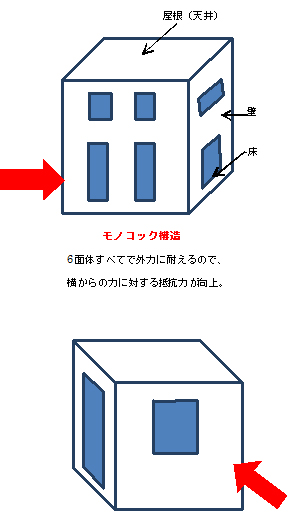

【モノコック構造】 モノコック構造
※「モノコック構造」について
床・壁・天井の6面すべてを構造用耐力面材で構成し、一体化させた構造です。
この剛性の高い6面体の構造が、地震や台風などの外力を建物全体でしっかりと受け止め、吸収することで、建物のねじれを防ぎます。
激しい揺れにも建物全体が一体となって抵抗する優れた耐震性能の住まいを実現します。

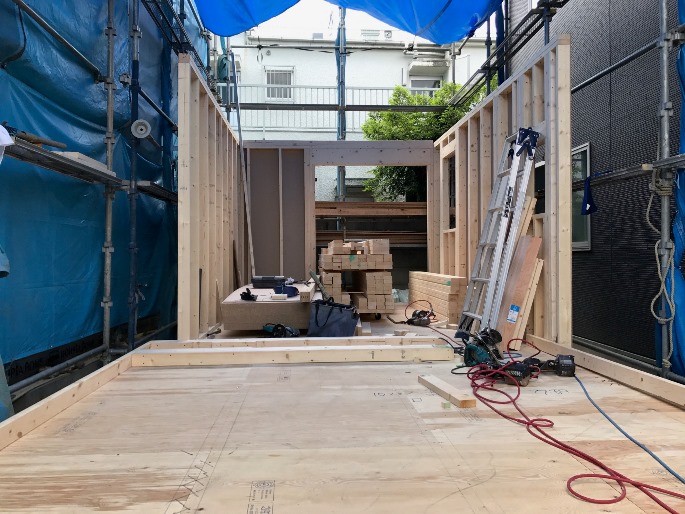

木工事躯体組み・22020.08.11

【1階躯体壁組み中】 1階躯体壁組み中
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)
1階躯体組み後2階床根太組み、床合板貼り終了。
引き続き躯体工事中。

※ツーバイフォー工法の特徴
耐力に優れた枠材と面材とが一体となり面で支える構造により、外力の荷重を一点に集中させることなく分散させ、建物全体で地震等に強さを発揮します。
(壁、床、天井などの六面体の面全体で家を支える工法)

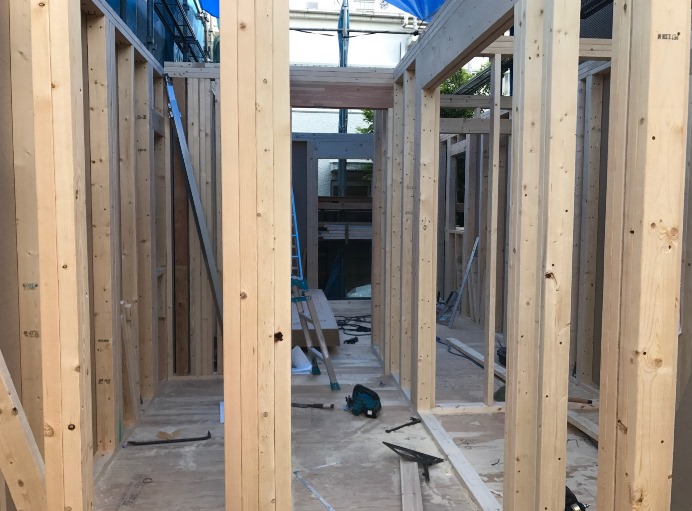

【1階躯体壁組み完了】 1階躯体壁組み完了
断熱性と気密性を確保しやすい構造なので、家の中の部屋毎の温度差が少なく、恐いヒートショックの影響を受けにくい、体にやさしい住宅ということができます。

全て同一の構造材を使用するため、建築費の多少にかかわらず構造的な質は統一されていて安心です。
【2階床完了】 2階床完了

木工事躯体組み着手2020.08.04

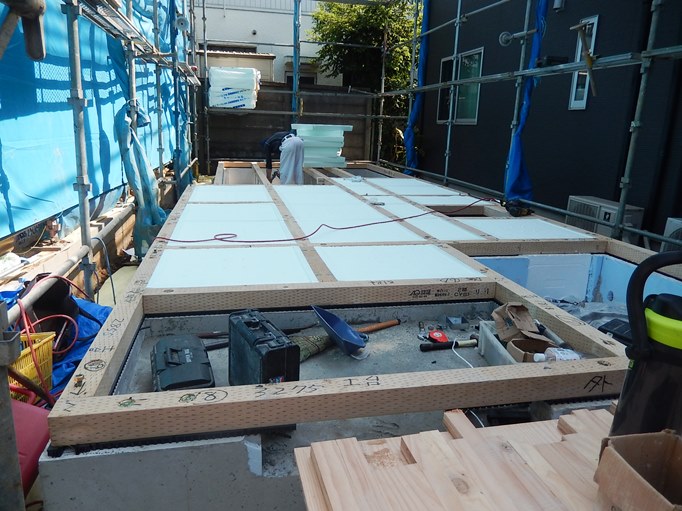

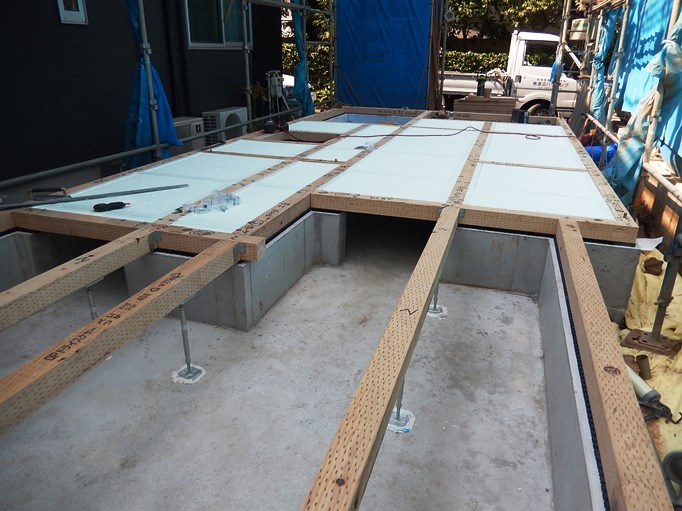

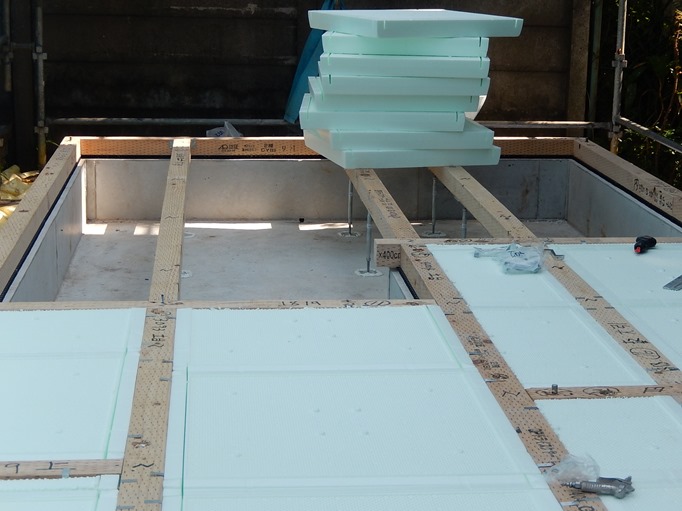

【土台敷き・床下断熱材敷き込み(1)】 土台敷き・床下断熱材敷き込み(1)
文京区Ka邸、(ツーバイフォー工法・準耐火住宅)基礎完了後、土台組み、床下断熱材敷き込み、床合板を張り1階床組み終了。

引き続き躯体組み工事中。(先行足場組み)

※ツーバイフォー工法は正式には「枠組壁工法」と言います。

※構造用合板は常時湿潤状態における接着性能が確保されており、外壁下地、床下地、屋根下地など、施工中を含めて水に濡れる恐れのある場所に使用できる合板です。
【土台敷き・床下断熱材敷き込み(2)】 土台敷き・床下断熱材敷き込み(2)
※床下断熱とは,建物の一階床下の全面に断熱材を取り付けて、外部の温度(熱・冷気)の影響を受けないようにする工法です。

1階床下に使用する断熱材は、厚さ90ミリで熱を伝えにくく、断熱効果が高いため、夏の暑さ、冬の寒さに有効で冷暖房費を抑えてくれます。

水を吸収しないので膨潤、軟化、変形、変質することがなく 施工後も安心です。

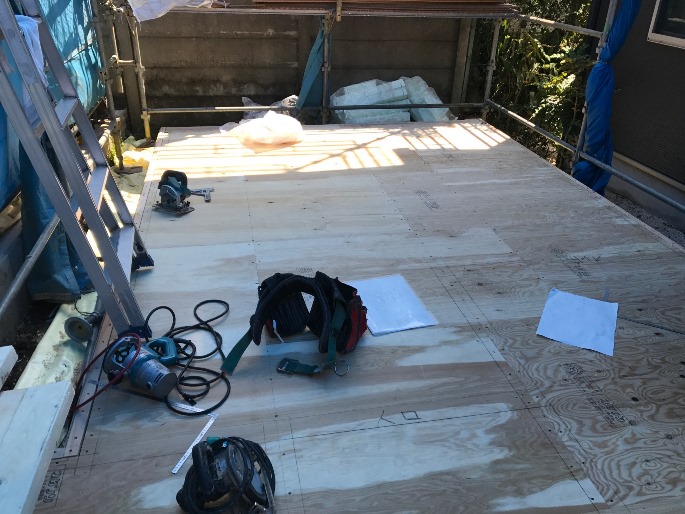

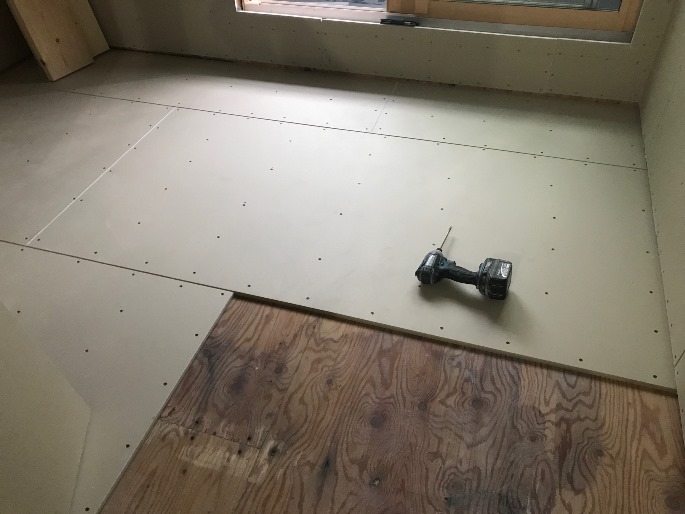

【1階床合板張り】 1階床合板張り
【先行足場組み】 先行足場組み

基礎工事完了後、床下給排水設備工事2020.08.04

【立ち上がり生コンクリート打設】 立ち上がり生コンクリート打設

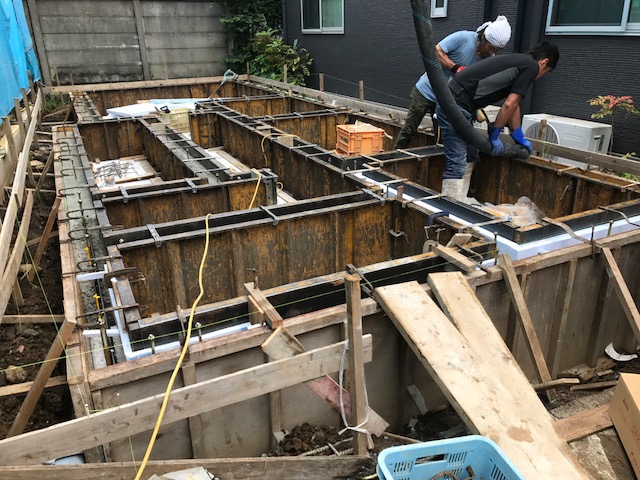

文京区Ka邸、配筋検査終了後、ベタ基礎耐圧盤生コンクリート打設、養生。

引き続き、立ち上がり型枠を組み生コンクリート打ち込み、天端均し。

立ち上がりコンクリートの養生期間をとった後、型枠を解体し外周部埋め戻し、これで基礎工事完了です。
同時に、床下給排水設備工事。
【立ち上がり生コンクリート各種試験等】 立ち上がり生コンクリート各種試験等
※ベタ基礎とは
底板一面が鉄筋コンクリートになっている基礎で、建物の荷重を底板全体で受け止め、面で支え分散させるので、不同沈下に対する耐久性や耐震性が増します。

また、地面をコンクリートで覆うので地面から上がってくる湿気を防ぎ、シロアリの侵入も防ぎます。

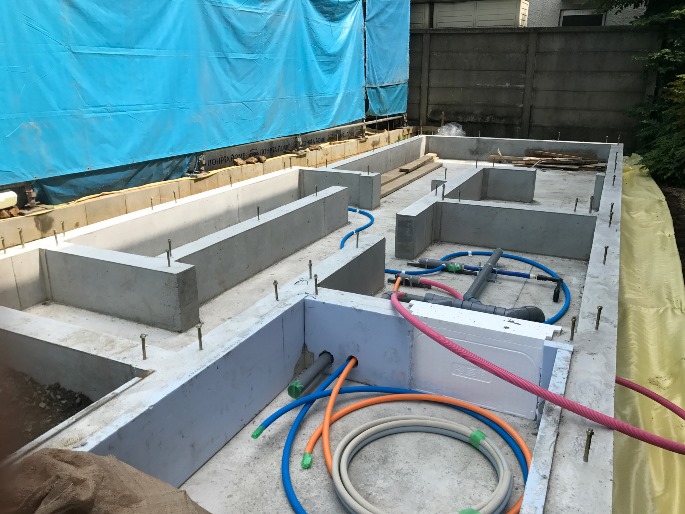

【基礎工事完了後床下給排水設備工事】 基礎工事完了後床下給排水設備工事
※省エネ断熱基準をクリアーするために、浴室立ち上がり基礎内側にスタイロホームAT50mm処理(住宅性能評価:省エネルギー対策)

・断熱性能が良くなることによるエネルギーコストの節約
・効率の良い設備機器を活用することにより快適な生活
・身体に受けるストレスをなくし、住まい手の心身を健康にする
・結露の発生をなくし、耐久性の高い長持ち住宅にする

※コンクリートの品質・強度試験等について
戸建て住宅の基礎コンクリートの品質・強度を確認するための試験業務として、「コンクリート打設時の現場試験・テストピース採取」と「硬化後のテストピース圧縮強度試験」を行っています。

その他スランプ試験・空気量測定・塩化物イオン濃度測定も行います。

基礎工事・3 JIOによる配筋検査他2020.07.28

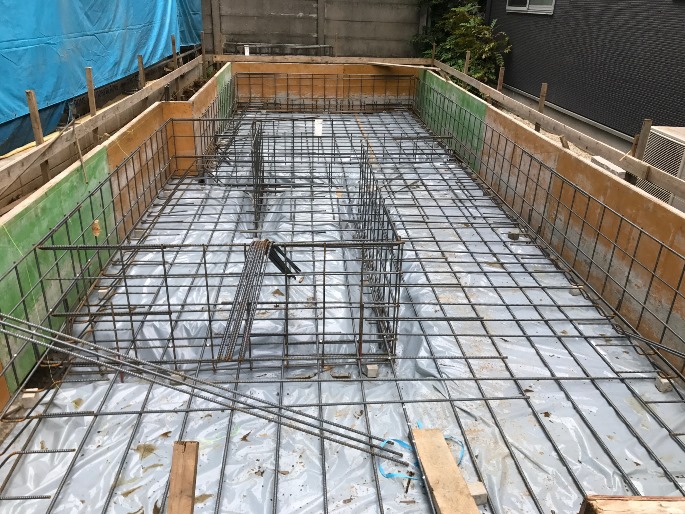

【配筋完了(耐圧盤配筋部分写真SF1)】 配筋完了(耐圧盤配筋部分写真SF1)
文京区Ka邸、配筋(鉄筋組み)工事終了後「JIOによる配筋検査」を受ける。
問題なく引き続き基礎工事。
また、3階建ては生コンクリートの各種試験等が行われます。

※配筋とは
鉄筋組みとも言い、鉄筋コンクリート造の建物における鉄筋の配置の事。

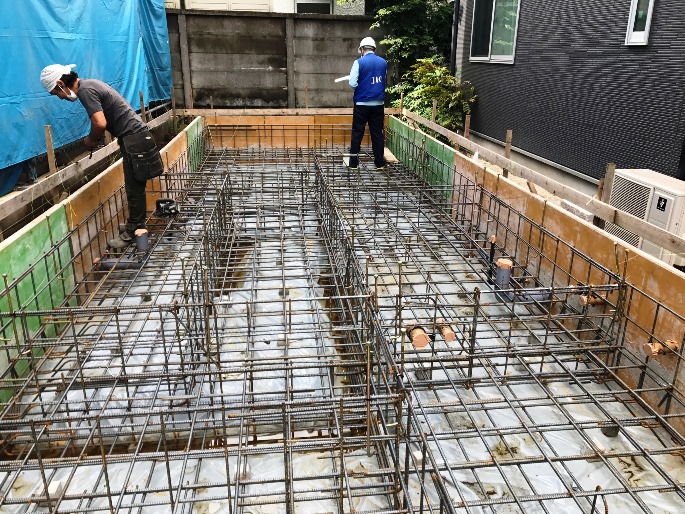

【JIOによる配筋(鉄筋組み)検査】 JIOによる配筋(鉄筋組み)検査
※配筋検査とは
コンクリートを打ち込む前に、正しく鉄筋が配置されているかを確認する事で、建物の耐久性や強度に直接影響するため重要な検査です。
基礎配筋工事のチェツクポイントは多数ありますが、中でも一番重要なのは、設計図面と一致しているかどうかの確認です。

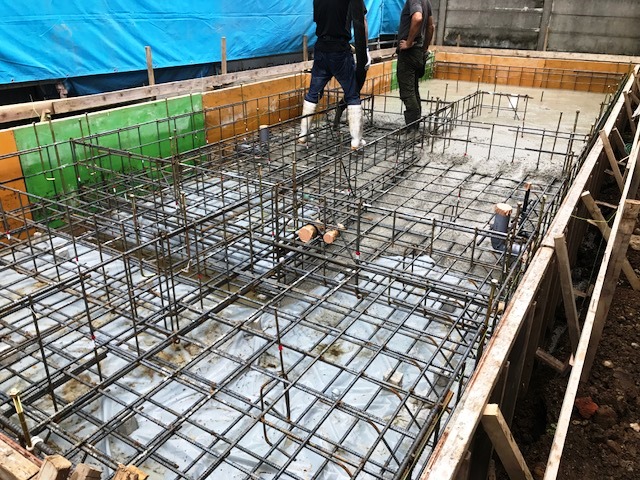

【ベタ基礎耐圧盤生コンクリート打設中】 ベタ基礎耐圧盤生コンクリート打設中
※コンクリートの品質・強度試験等について
戸建て住宅の基礎コンクリートの品質・強度を確認するための試験業務として、「コンクリート打設時の現場試験・テストピース採取」と「硬化後のテストピース圧縮強度試験」を行っています。
その他スランプ試験・空気量測定・塩化物イオン濃度測定も行います。

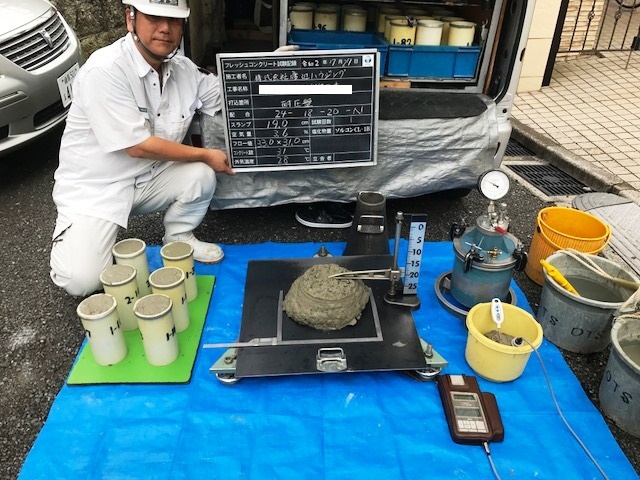

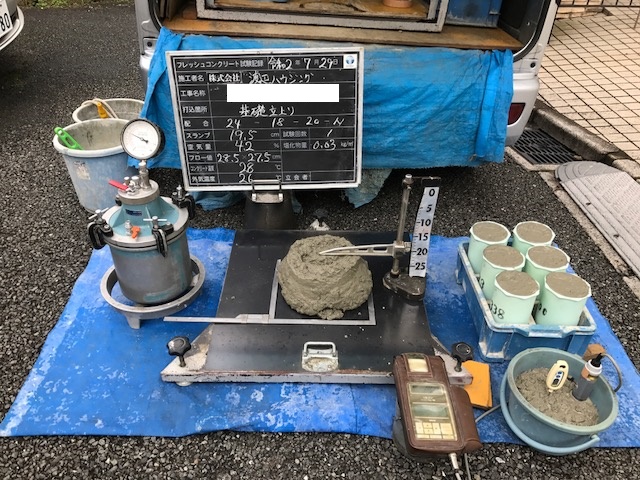

【生コンクリート各種試験等】 生コンクリート各種試験等
スランプ試験は、生コンクリートの流動性を調べる検査です。
空気量測定では、コンクリートの流動性と圧縮強度を検査します。
空気量が多いほど圧縮強度が下ります。

塩化物イオン濃度測定では、塩化物イオンの濃度をはかります。
濃度が高いほど、鉄筋コンクリート中の鉄筋が錆びやすくなります。

圧縮強度試験は、テストピースに6個分の生コンクリートを採取し、28日間水中に漬けておき、28日経過後にコンクリート圧縮試験機にかけて、機械的に圧縮した時の強度を平均値で割り出します。

基礎工事・22020.07.28

【枠組み・防湿シート敷き込み及び配筋】 枠組み・防湿シート敷き込み及び配筋
文京区Ka邸、外周型枠組み、 防湿シート敷き込み、配筋(鉄筋組み)工事終了後「JIOによる配筋検査」を受ける。
配筋(鉄筋組み)工事ほぼ完了。

この後、第三者機関(JIO)の検査を受け、次の工程へと進みます。

※防湿シート敷き込みとは
湿気や水蒸気を防ぐために砕石の上にフィルムを敷く作業のことです。
【耐圧盤配筋写真SF1】 耐圧盤配筋写真SF1
※配筋とは
鉄筋組みとも言い、鉄筋コンクリート造の建物における鉄筋の配置の事。

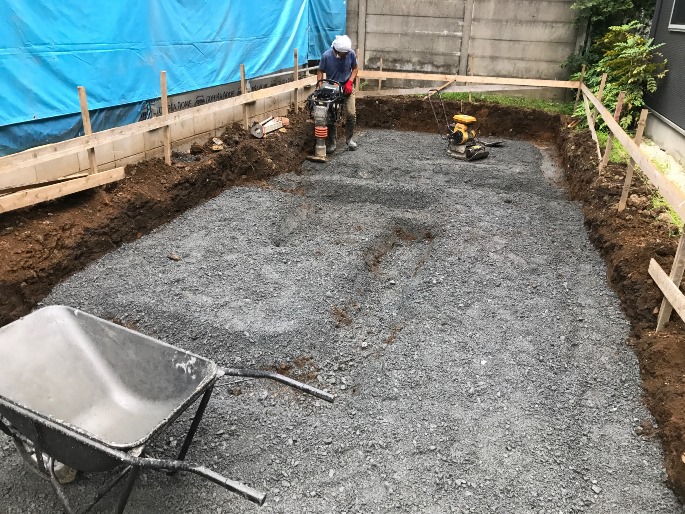

基礎工事着手2020.07.14

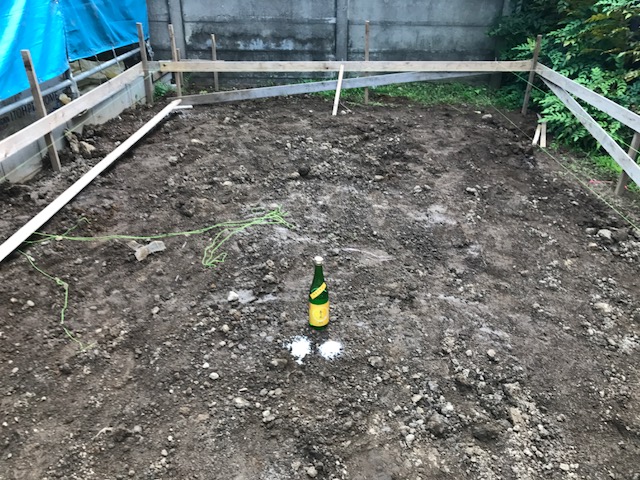

文京区Ka邸 地盤改良後、現在遠方にお住いのお施主様に代わり略式ながら地鎮祭を執り行いました。
その後いよいよ基礎工事着手。

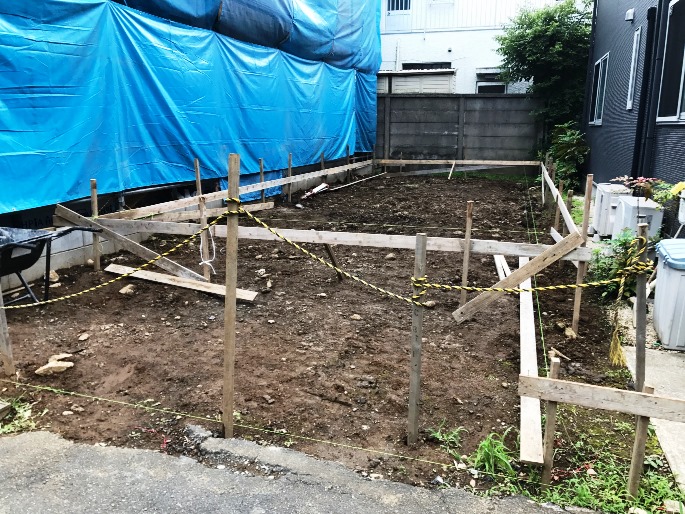

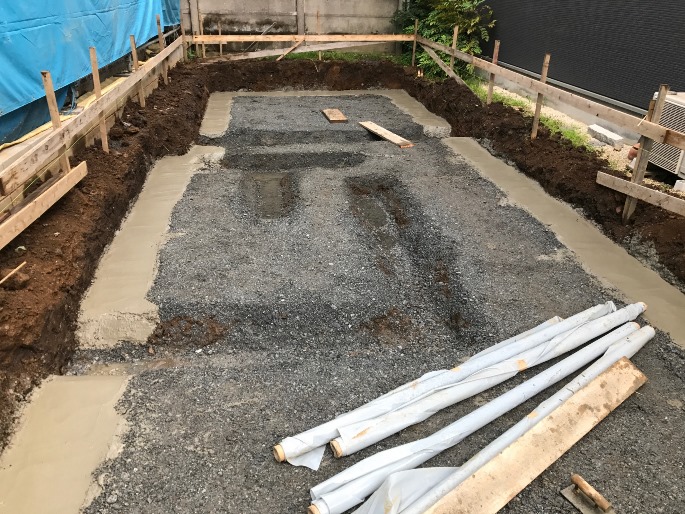

水盛り遣り方出し、根伐り、砕石転圧地業後、捨てコンクリート打設等、基礎工事続行中。
※砕石転圧地業とは 転圧することによって砕石の沈み込みを防止。
転圧後のレベル(高さ)確認は必ず行ないます。

※捨てコンクリートとは強度を出すためではなく、住宅の外周部や内部に
墨出しをし、正確に施工するための補助的な工事です。

建築お知らせ看板設置2020.06.05

【建築お知らせ看板】 建築お知らせ看板
文京区Ka邸、近隣の皆様にこの敷地に建物が建ちます。とお知らせする看板を設置しました。

敷地面積:51.39㎡(15.54坪)

延べ床面積:76.68㎡(23.19坪)

準防火地域:木造枠組壁工法(ツーバイフォー)3階建て(小屋裏収納付き)

第1種高度地区
その他の工事レポート
  • 豊島区Kt邸 行政及びJIOによる構造体(躯体)検査

    敷地約8.19坪 豊島区Kt邸

  • 板橋区On邸 行政による完了検査

    敷地約13.5坪 板橋区On邸

  • 板橋区Oy邸 行政による完了検査

    敷地約17.4坪 板橋区Oy邸

  • 小金井市Sh邸 完了検査

    敷地約12坪 小金井市Sh邸

  • 文京区Mn邸 行政による完了検査

    敷地約12.3坪 文京区Mn邸

  • 世田谷区Ik邸 役所(行政)による完了検査・外構工事終了後にお引き渡し

    敷地約11坪 世田谷区Ik邸

  • 目黒区Sm邸 役所(行政)による完了検査・外構工事終了後にお引き渡し

    敷地約13.2坪 目黒区Sm邸

  • 板橋区Tt邸 足場解体

    敷地約15.2坪 板橋区Tt邸

  • 葛飾区Ka邸 完了検査

    敷地約15坪 葛飾区Ka邸

  • 豊島区Ns邸 行政による完了検査

    敷地約9.8坪 豊島区Ns邸

  • 文京区Kt邸 行政による完了検査後お引き渡し

    敷地約12坪 文京区Kt邸

  • 板橋区Sm邸 完了検査

    敷地約20坪 板橋区Sm邸

  • 板橋区Wk邸 完了検査

    敷地22坪(敷延含む)板橋区Wk邸

  • 基礎工事着手

    敷地13坪板橋区Ya邸

  • 役所による完了検査

    敷地13坪 板橋区Ya邸

  • 完了検査

    敷地50坪 北区Ho邸

  • 竣工お引渡し済み

    敷地18坪 板橋区Ay邸

  • 竣工お引渡し

    敷地9坪 豊島区Na邸

  • 完了検査

    敷地20坪 板橋区Yh邸 地下室あり

  • お引渡し済み

    敷地13坪 足立区Ya邸 木造耐火建築

  • 竣工、お引渡し済み

    敷地21坪 三鷹市Mo邸 地下室あり

  • 完了検査

    敷地9坪 江東区Wa邸

  • お引渡し済み

    敷地11坪 豊島区Ut邸

  • 完成お引渡ししました。

    敷地10坪 文京区As邸 耐火建築

  • 完了検査に合格、無事お引渡ししました

    敷地12坪 台東区Si邸 木造在来軸組

  • 完成お引渡し済み

    敷地23坪 板橋区Ym邸

  • 建築工事完了しました

    敷地14坪 台東区Tm邸

  • 外壁サイディング張り

    中野区A邸

  • 屋根・外壁サイディング遮熱塗装工事

    板橋区F邸

  • 大規模リフォーム・8

    S邸

  • 屋根・外壁サイディング遮熱塗装工事

    板橋区K邸

  • 造作工事及び内装工事終了

    敷地14.8坪台東区Mi邸

  • 行政による住宅完了検査

    杉並区Ta邸

  • 工事完了

    蕨市Hk邸

  • リノベーション・8

    北区

  • 行政による完了検査

    二世帯 練馬区 Kw邸

  • 完成

    さいたま市St邸

  • 行政による完了検査

    敷地21坪二世帯 北区Om邸

  • 行政による完了検査

    敷地11坪二世帯品川Ou邸

  • 行政による完了検査

    敷地16坪 文京区 Og邸

  • 行政による完了検査他

    敷地19坪二世帯板橋区Sa邸

  • 行政による完了検査

    敷地13坪 文京区 Ya邸

  • 行政による完了検査

    敷地15坪 板橋区 Ma邸

  • 行政による完了検査

    敷地24坪 中野区 Ta邸

  • 行政による完了検査他

    敷地18坪 渋谷区 Na邸

  • 行政による完了検査

    敷地21坪 豊島区 Ka邸

  • 外構工事他

    敷地86坪二世帯板橋区Nt邸

  • 行政による完了検査後、外構工事中

    敷地60坪二世帯板橋区Iy邸

  • BS・地デジアンテナ取り付け

    敷地18坪 板橋区 Oz邸

  • 建築工事終了

    敷地27坪 新宿区 In邸

  • お引渡しいたしました

    敷地14坪 練馬区 K邸

  • 完成

    敷地13坪 品川区 I邸

  • お引渡ししました

    敷地30坪 板橋区 Ta邸

  • お引渡ししました

    敷地17坪二世帯北区Tu邸

  • お引渡し済み後の外構工事

    敷地40坪 新宿区 E邸

  • お引き渡し済み

    敷地14坪二世帯墨田区O邸

  • お引渡し

    敷地23坪 新宿区 I邸

  • お引渡し済み

    敷地14坪 中野区 H邸

  • お引渡し済み

    敷地20坪二世帯北区Ti邸

  • お引渡し済み

    敷地50坪 練馬区 F邸

  • お引渡し済み

    敷地15坪 品川区 F邸

  • お引渡し済み

    敷地18坪 文京区 Ms邸

  • お引渡し後の追加工事

    敷地24坪 板橋区 O邸

  • お引渡し済み

    敷地19坪二世帯渋谷区M邸

  • お引渡し済み

    敷地20坪 渋谷区 O邸

  • 完成・お引渡し

    敷地19坪 文京区 H邸

  • 外構工事

    敷地20坪 中央区 Y邸

  • お引渡し

    敷地32坪二世帯板橋区T邸

  • 完成・お引き渡し

    敷地25坪 練馬区 S邸

  • 完成・お引き渡し

    敷地19坪 目黒区 N邸

  • 完成・お引き渡し

    敷地18坪 文京区 M邸

  • 完成・お引き渡し

    敷地10坪 北区 A邸
