敷地約15.2坪 板橋区Tt邸

板橋区Tt邸 足場解体2023.02.02

【足場解体】 足場解体


板橋区Tt邸(ツーバイフォー工法・準耐火住宅)
サイディング工事終了し雨樋等取り付け後、足場解体後外部給排水設備工事、玄関ポーチタイル貼り施工中。

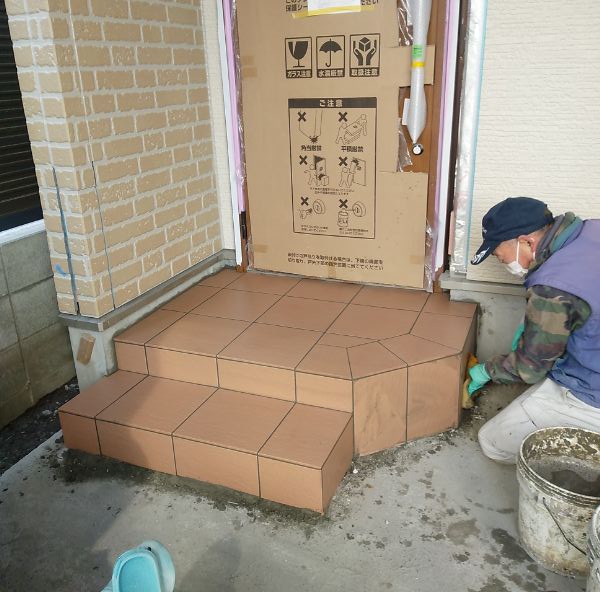

【玄関ポーチタイル工事中】 玄関ポーチタイル工事中



玄関ポーチ、タイル工事
【 外壁サイディング貼り】  外壁サイディング貼り

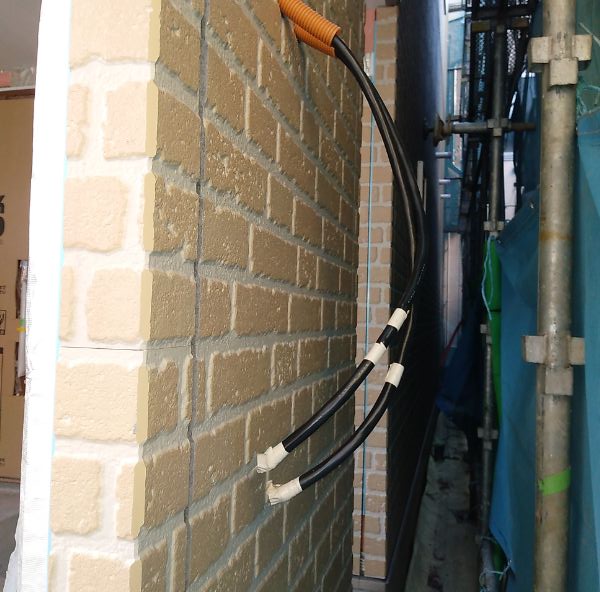

外壁防水紙(タイベックシート)張り後、外壁通気層工法によるサイデング貼りに着手。

※外壁通気層工法
壁の中に入ってきた空気を外部に放出する工法。
木造の建物を長く保つためには、木材を湿気から守ることが重要です。そのために建物の壁の中を乾燥させ、耐久性を高める工法です。

サイディング施工後には、外壁を貫通した換気口に外部フードや設備配管・配線、及びサイデングジョイント部分のコーキング処理を行ない、雨水の侵入を防ぎます。

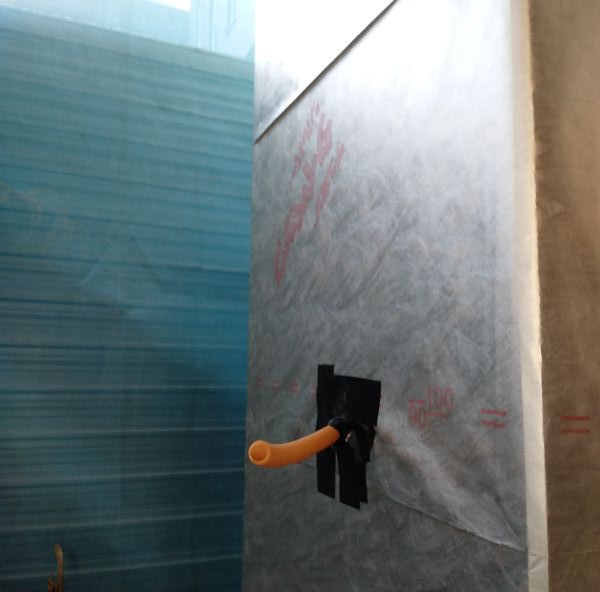

【外壁下地材タイベックシルバー張り】 外壁下地材タイベックシルバー張り

タイベックシートは、通気層構法における外装下地材として、トータルバランスに優れた性能を発揮します。
夏涼しく冬暖かいという遮熱性能、躯体の劣化や腐敗を防ぐ透湿・防水性能が長持ちする優れたシートで遮熱をすることにより、壁体内(シート内側)の温度上昇を抑え、温度勾配を緩やかにし、室内側への水蒸気移動を抑えることが可能になります。
加えて、夏型結露にも効果的であると考えられています。

板橋区Tt邸 木工事造作完了2022.12.27

【天井・壁・床石膏ボード貼り完了】 天井・壁・床石膏ボード貼り完了


板橋区Tt邸(ツーバイフォー工法・準耐火住宅)

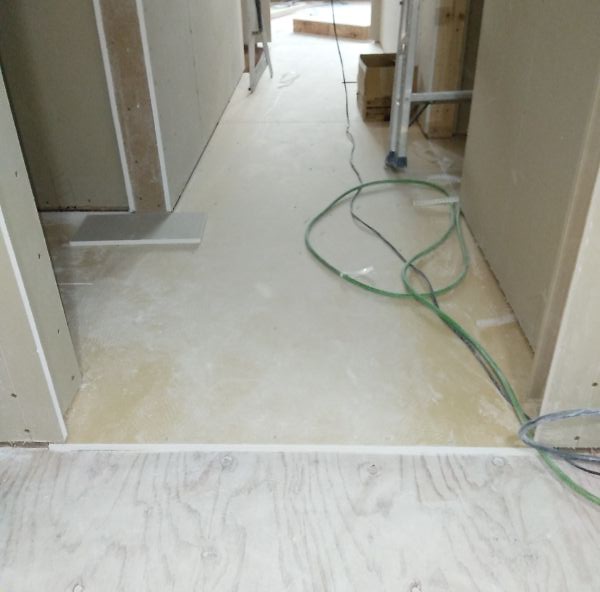

天井・壁・床の石膏ボード(PB)貼りが完了し階段造作後、更に床フローリング貼り、枠取り付け等造作工事完了。
床石膏ボード貼りは、階上の遮音及びファイヤーウォールを兼ねています。

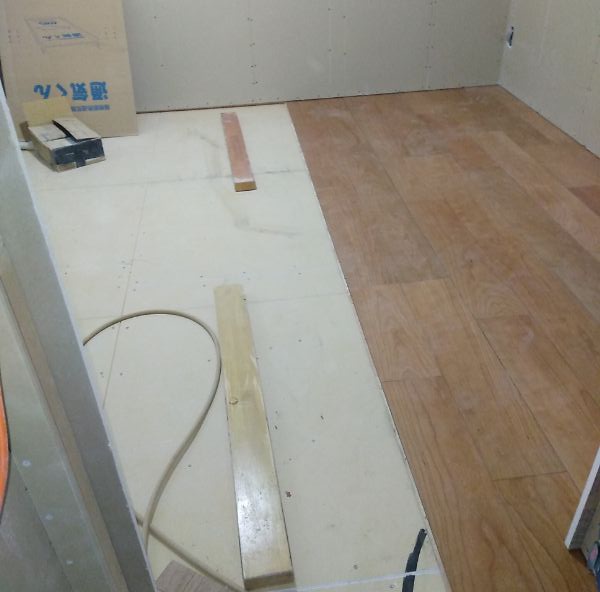

【床石膏ボード貼り後フローリング貼り仕上げ】 床石膏ボード貼り後フローリング貼り仕上げ



床フローリング貼り

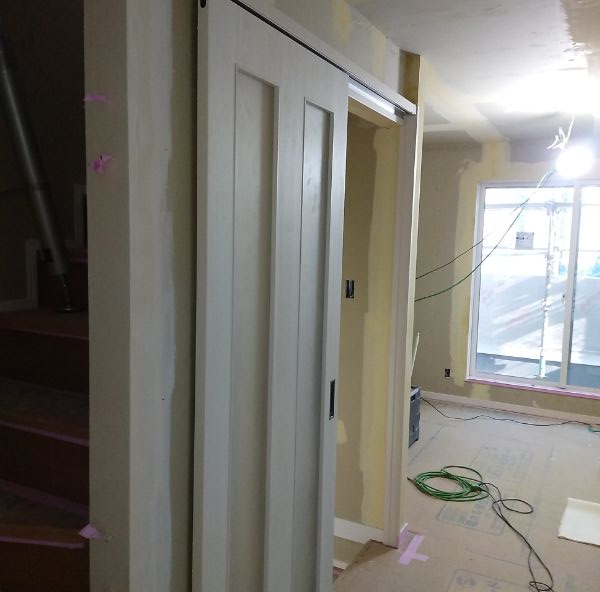

【木工事造作完了】 木工事造作完了



造作工事完了後

板橋区Tt邸 木工事造作・12022.11.11

【防振吊具使用天井野縁組み】 防振吊具使用天井野縁組み

板橋区Tt邸(ツーバイフォー工法・準耐火住宅)
天井下地(野縁組み)も終了し、天井・壁の石膏ボード(PB)張り。
※天井下地(野縁組み)
一般的には、床根太(天井根太)に直接石膏ボードを貼りますが、 当社では、階上の音が極力響かないようにするため、防震釣り木を使用し 床根太(天井根太)に空間を造り、天井下地組後に石膏ボードを下貼りしています。

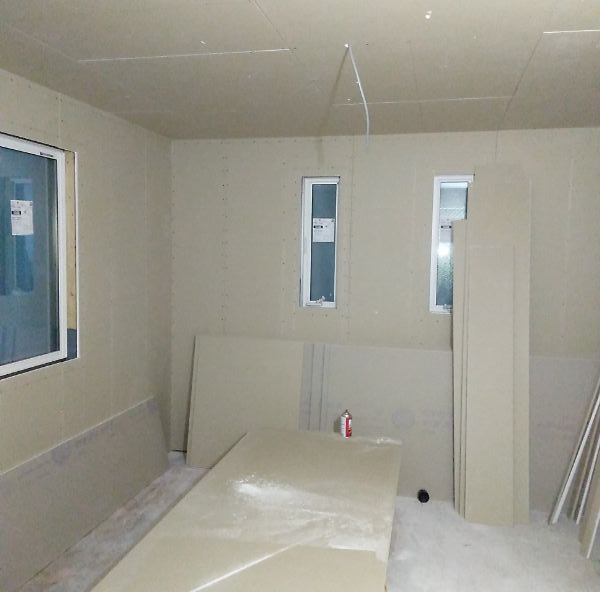

【天井、壁・石膏ボード貼り】 天井、壁・石膏ボード貼り

石膏ボード(プラスターボード)とは石膏を芯とし、両面を石膏ボード用原紙で被覆成型したもの。防火性、遮音性、寸法安定性、工事の容易性等の特徴をもち、建築物の壁、天井などに広く用いられています。
石膏には、約20%の結晶水が安定した形で含まれていますので、火災時に石膏ボードが高温にさらされると、この結晶水が分解し、水蒸気となり徐々に放出され温度の上昇を遅らせる働きをします。また、石膏そのものが伝熱を防止するバリアの役割を果たします。
【サッシ廻り石膏ボード貼り後くり抜き】 サッシ廻り石膏ボード貼り後くり抜き


ツーバイフォーの場合、壁石膏ボードを一旦貼ってから、サッシや建具などの開口部分を切り取り(くり抜き)ます。理由は耐力壁であるためです。ビスは石膏ボードの4周すべてに100mm間隔で打ちます。

板橋区Tt邸 吹付断熱工事2022.11.08

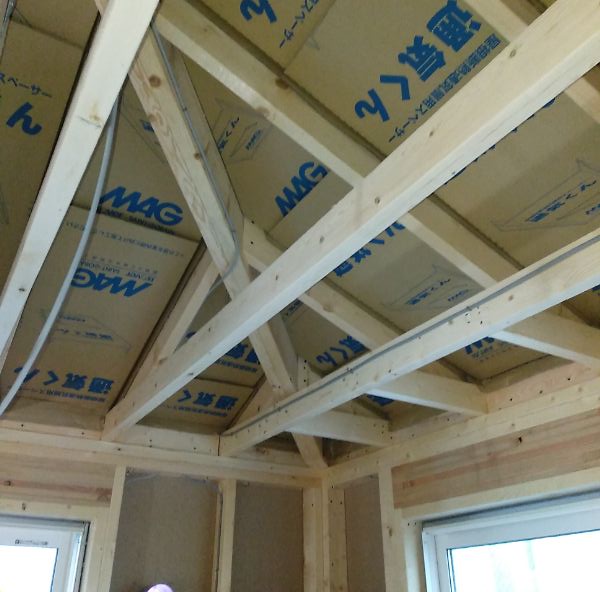

【野地裏空気層確保する吹き付け断熱材下地取り付け】 野地裏空気層確保する吹き付け断熱材下地取り付け


板橋区Tt邸(ツーバイフォー工法・準耐火住宅)
• 屋根裏通気層確保用下地材(通気くん)を取り付け後、
• 外壁面及び屋根裏全体に発泡ウレタンを吹付け、断熱工事完了。
• 断熱材吹き付け前に設備・電気配線等は施工済み。
引き続き造作施工中。

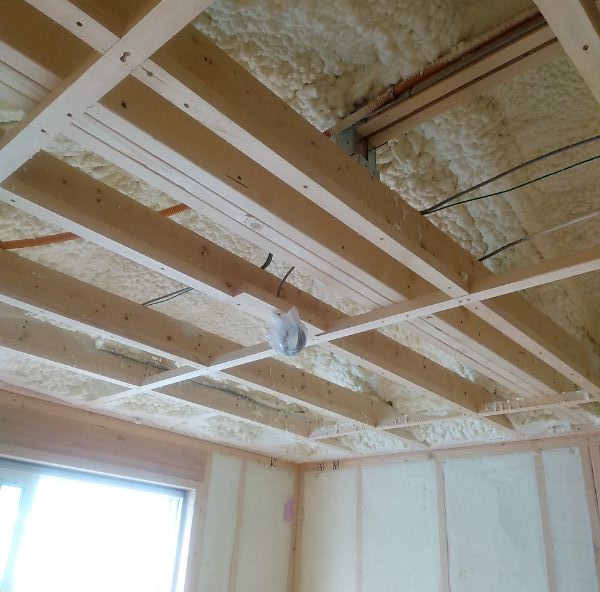

【野地裏、外壁面、発泡ウレタン吹き付け断熱材施工】 野地裏、外壁面、発泡ウレタン吹き付け断熱材施工


※現場での直接施工のため、断熱剤を隙間なく吹き付けることができるので気密性が上がり、室内の温度差も減り、結露の発生を防ぎます。
断熱工事と気密工事を同時にすることで、木材は常に乾燥状態を維持し、建物の寿命を延ばすことができます。

板橋区Tt邸 行政及びJIOによる構造体検査2022.11.02

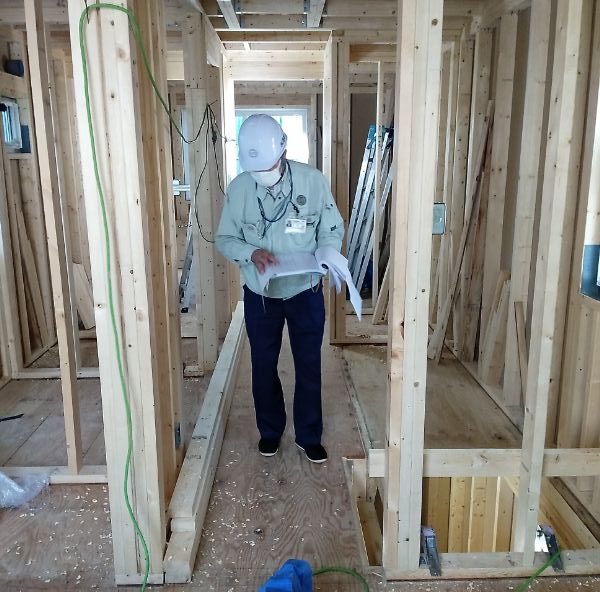

【行政(確認機関)中間検査】 行政(確認機関)中間検査

板橋区Tt邸(ツーバイフォー工法・準耐火住宅)
行政及びJIOによる構造体の中間検査、指摘事項無く終了しました。
※行政の構造体検査
建築基準法に則り、役所に提出した書類の通りに施工が行われているかを検査するもの。
これは、建築士の資格を持った検査員が、主要部分他の構造耐力を細部に渡りチェックする大変重要な検査です。

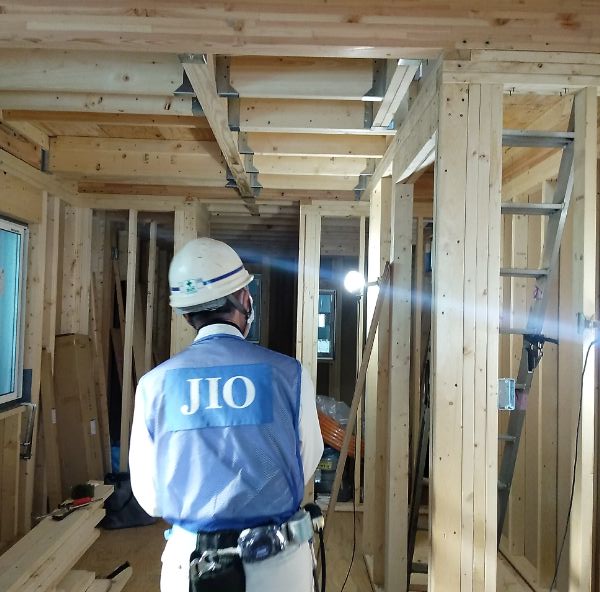

【JIO構造体検査】 JIO構造体検査

※JIO:日本住宅保証検査機構とは、
お客様に代わり、専門家が地盤調査からお引渡しまで厳しい検査を行い、さらにお引渡し後10年間保証する安心の第三者機関です。
現場検査員が金具や柱などの適正な部材が、図面通りに配置、設置されているかどうかなど、一つ一つ全て検査していきます。
保証機関は当然高品質の住宅のみを保証しますので、厳しい検査が行われるのです。
よって事実上は補修工事にかかる金銭的な保証と同時に建物の品質も保証しているといえるでしょう。

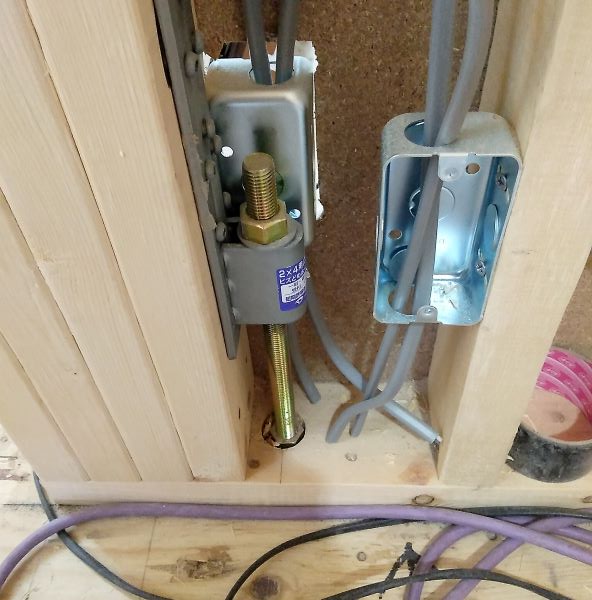

【HDN構造金物】 HDN構造金物


※ホールダウン金物
木造建築で柱を直接コンクリート基礎に緊結するための接合金物。土台または基礎と柱の緊結、上下階の柱相互の接合に使用します。
地震時の水平力により、建物の一部の柱が土台等から引き抜かれるのを防止する働きを持ちます。

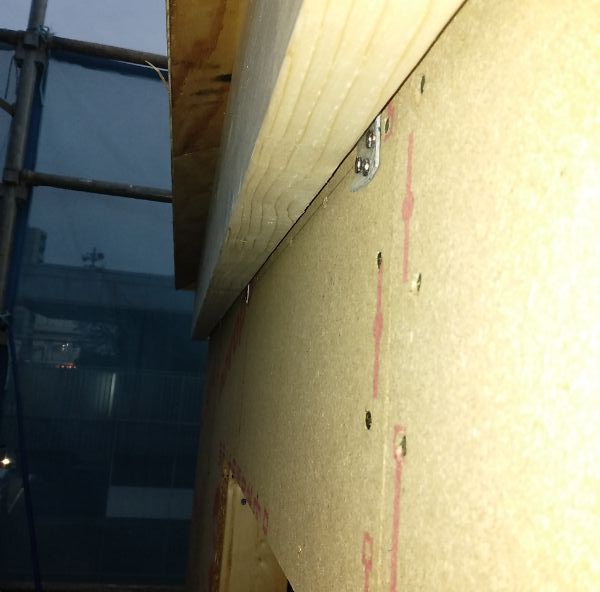

【屋根垂木あおり止め金物取付け】 屋根垂木あおり止め金物取付け


※あおり止め金物取り付け「ハリケーン帯」について
ツーバイフォー工法の場合、 垂木と外壁パネル(構造壁)の緊結用に、「ハリケーン帯」と呼ばれるあおり止め金物で止められ、強風により屋根があおられないようにします。また、軒先の出が少ない場合は、室内側で止めます。

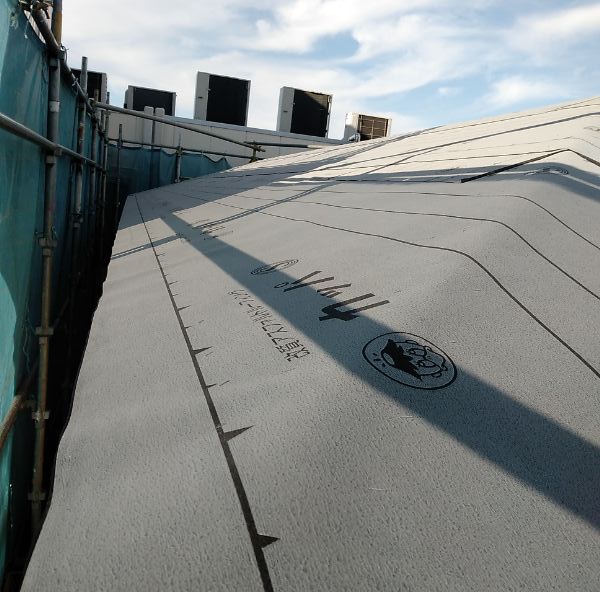

【屋根下葺き材張り】 屋根下葺き材張り

※屋根工事において重要なのは、雨漏りや湿気を防ぐルーフィング下葺き材の貼り方です。
下葺き材の重ね代は100mm以上必要で、タッカー釘16mm以上、300mm間隔くらいで留め付けていきます。
高温でだれにくく、低温で割れにくいといった高温から低温まで広い温度範囲で優れた特性を持つほか、弾性を持ち、タッカー釘などの釘穴に対するシール性や耐久性にも優れているなどの特徴があります。

板橋区Tt邸 木工事躯体組み完了2022.10.28

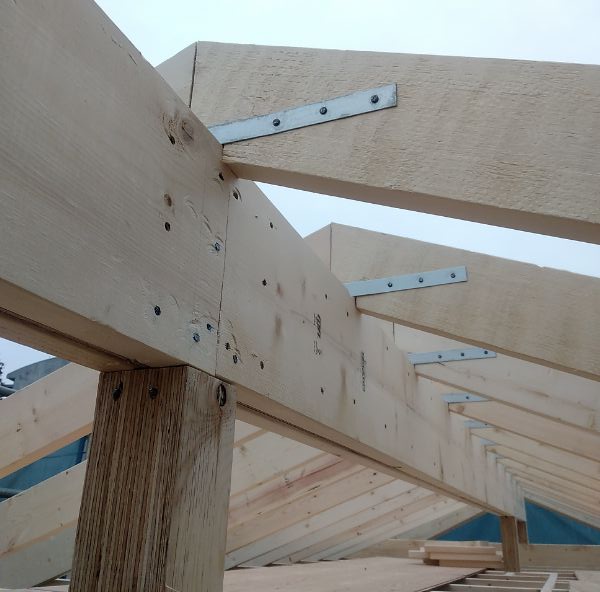

【屋根垂木接合補強帯金物Sー65取付け】 屋根垂木接合補強帯金物Sー65取付け

板橋区Tt邸(ツーバイフォー工法・準耐火住宅)
小屋組み屋根垂木掛け、及び野地合板張り終了。これで木工事躯体組み完了。
残りの構造金物等取り付け、JIO及び行政による躯体組み構造体検査の中間検査を受けます。

全て同一の構造材を使用するため、建築費の多少にかかわらず構造的な質は統一されていて安心です。

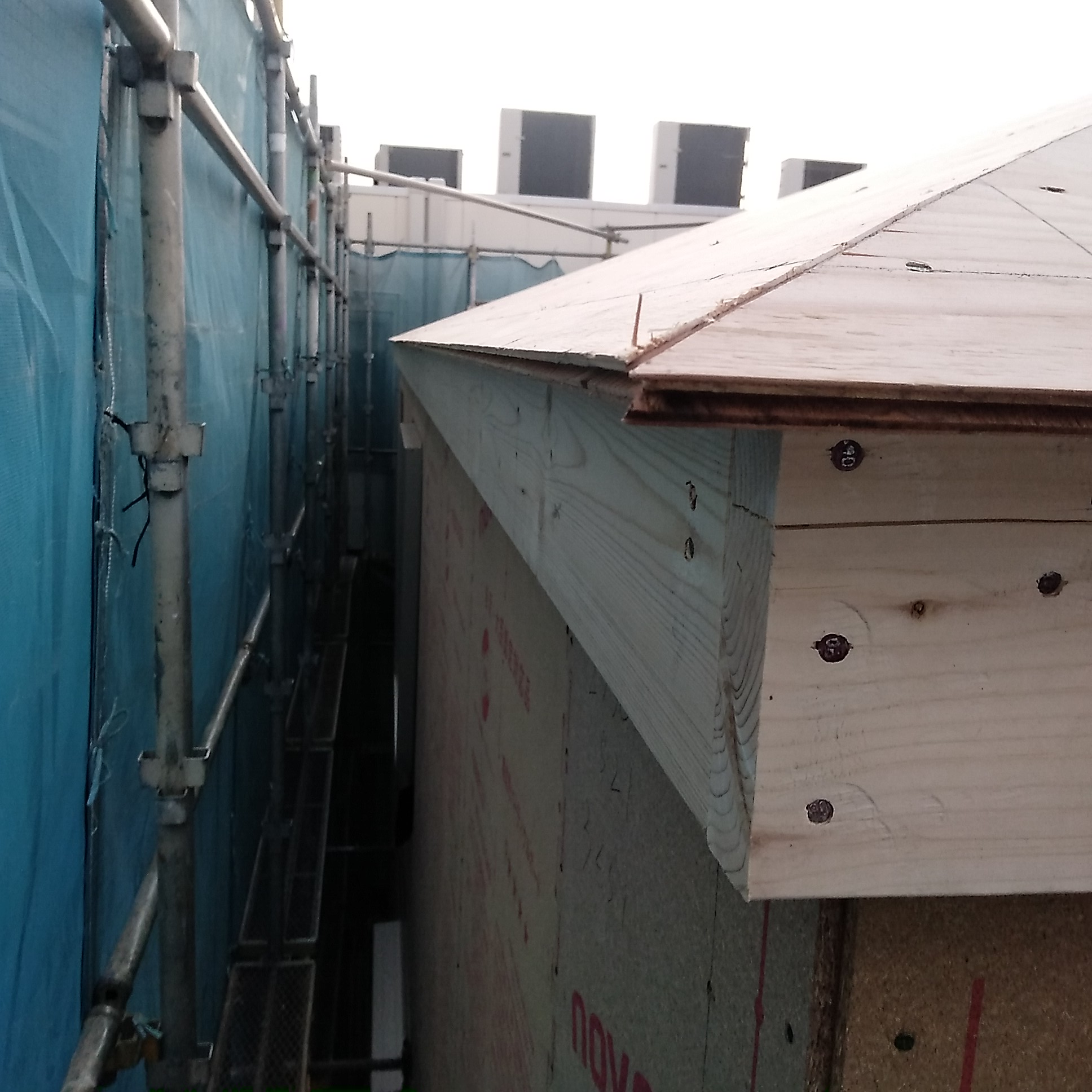

【垂木鼻隠し板取付け】 垂木鼻隠し板取付け
※ツーバイフォー工法は正式には「枠組壁工法」と言います。
枠組壁工法は、その名称が示すように、わが国の木造建築の工法が柱・梁で構成される軸組構造であるのに対して、木造の枠組材に構造用合板などの面材を緊結して壁と床を作り、適切な壁の配置を行ったうえで壁と床を一体化し、剛性の高い壁式の構造を形成する点にその特徴がある。
こうした工法であるため、枠組壁工法による住宅は、建物にかかる荷重が壁全体に分散して伝えられ、耐震性にすぐれていること、枠組材がファイヤーストップとなって火の回りを遅らせるため、耐火的な構造であること、断熱化が図りやすく、効率の高い省エネ住宅であることなど、その性能の高さが注目されている。

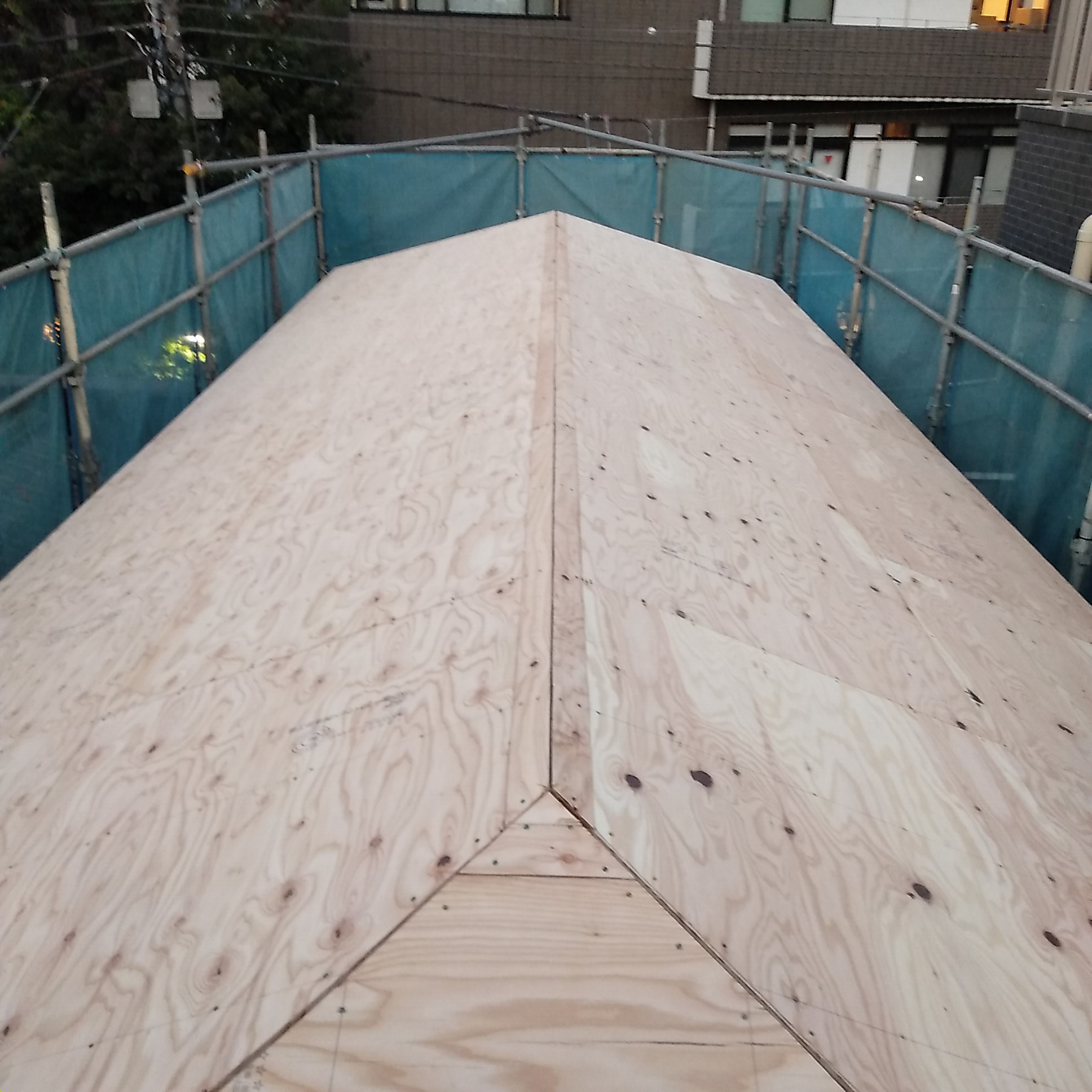

【 野地合板貼り完了】  野地合板貼り完了
さらに、この工法に使用される木材が国際規格材であり、しかもその種類が少なく、施工の熟練度によりバラツキを生じやすい複雑な継手・仕口を排除し、接合のほとんどがくぎ、金物で接合され施工に関する性能が標準化あるいは単純化されているなど、合理的な工法である点も重要である。枠組壁工法は、単に住宅スタイルのひとつ、あるいは住宅建設の技術のひとつとしてではなく、トータルな住宅生産システムとしてわが国に導入が図られてきたのは、こうした点にその理由があるものである。(日本ツーバイフォー建築協会)

板橋区Tt邸 木工事躯体組み・42022.10.28

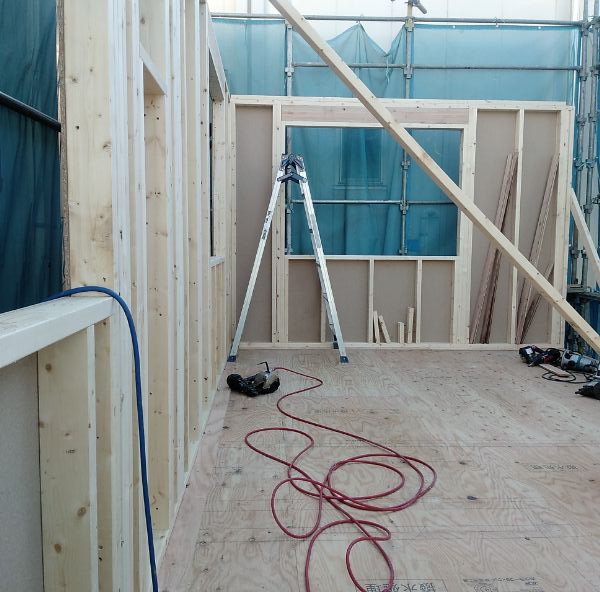

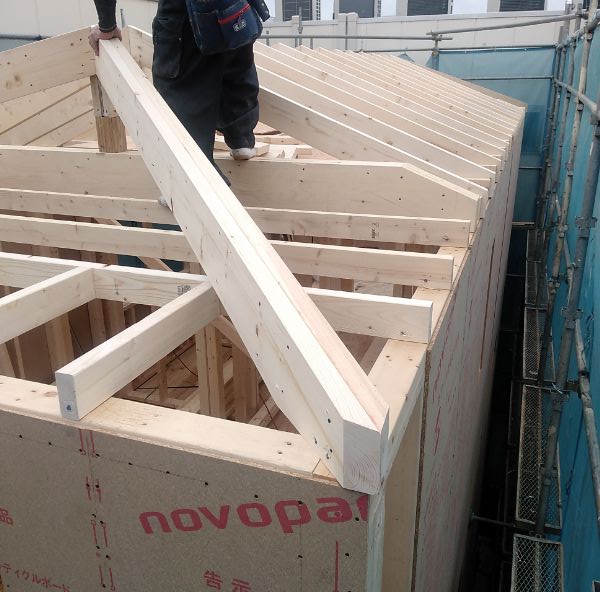

【3階躯体壁組み】 3階躯体壁組み

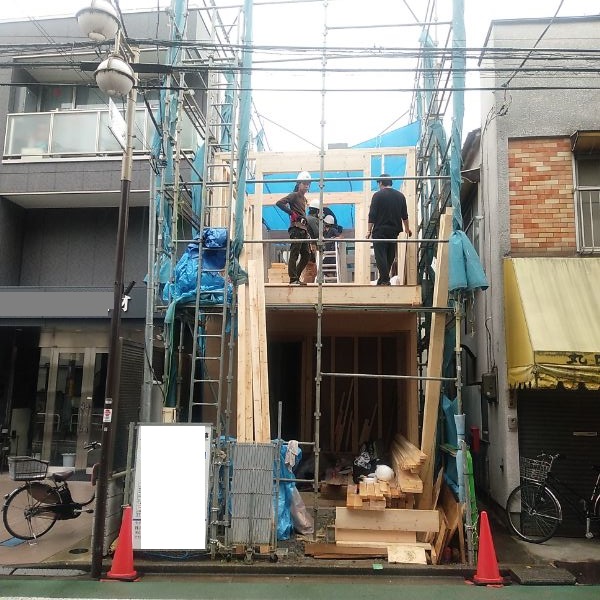

板橋区Tt邸(ツーバイフォー工法・準耐火住宅)3階躯体壁及び小屋組み中。
ツーバイフォー住宅の六面体構造は気密性が高いことや、建物の外壁が構造用面材や断熱材、石膏ボード、外壁材などさまざまな素材によって形成される多重構造であることから、家の内外の音を抑える遮音性を高めています。

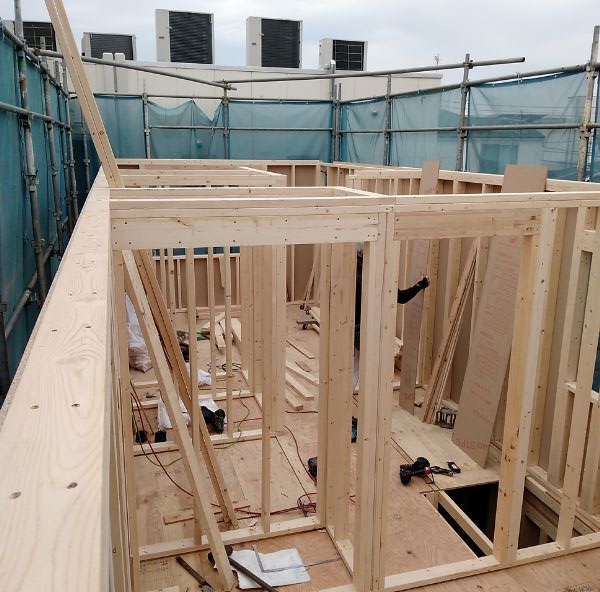

【3階躯体壁組み完了】 3階躯体壁組み完了

ツーバイフォー住宅は断熱性と気密性を高める工事がしやすい構造なので、各部屋ごとの温度差が少なく、ヒートショックの影響を受けにくい、身体にやさしい住宅ということができます。
天然の素材である木は、住宅で使われても本来の調湿作用が残っています。
そのため室内の湿度が高い時には湿気を吸収し、乾燥している時には水分を放出するなど、木は人にやさしい素材です。
【3階天井根太・棟木・隅木・屋根垂木取付け】 3階天井根太・棟木・隅木・屋根垂木取付け

ツーバイフォー住宅では、屋根裏の構造がシンプルになるため、小屋裏を活用することができます。例えば、屋根勾配を利用して天井の高い部屋にしたり、小屋裏空間を収納スペースなどに活用できます。

板橋区Tt邸 木工事躯体組み・32022.10.26


板橋区Tt邸(ツーバイフォー工法・準耐火住宅)2階壁組み終了後、3階床根太組み、床合板貼り完了。
引き続き躯体組みへ。
ツーバイフォー(木造枠組み壁工法)は耐力壁と剛床を強固に一体化した箱型構造であり、フレーム状に組まれた木材に構造用合板を打ち付けた壁や床(面材)で支える。そのため、高い耐震性・耐火性・断熱性・気密性・防音性をもっています。

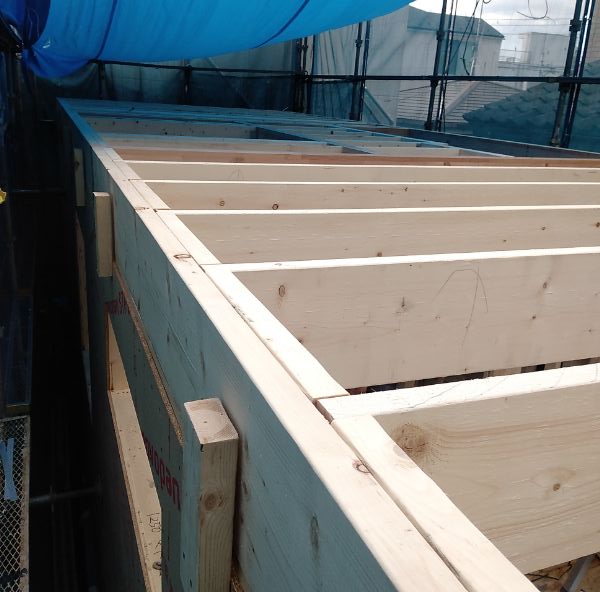

【3階床根太組み】 3階床根太組み

※断熱性、耐震性等について
ツーバイフォー工法の住宅は、熱伝導率の低い木材を構造材に使っている上に、「モノコック構造」で高気密性を確保しています。このため、断熱性・気密性が高いため、高性能な住まいが実現できます。

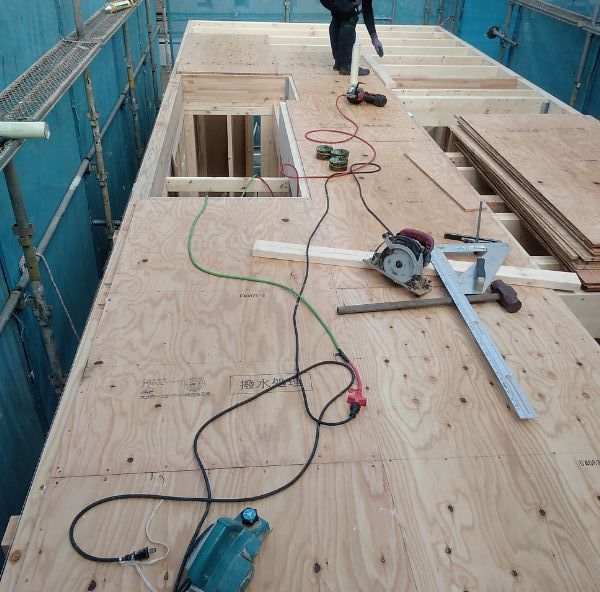

【3階床合板貼り】 3階床合板貼り

もともと床パネル・壁パネルを組み立てる方式のため、気密性を確保しやすいそれぞれの空間が独立するために、床、壁、天井が高い密閉度で接合されます。
床下から冷気が入り込む、といったすき間風による熱ロスや、断熱材の周囲に侵入した外気によって断熱効果が損なわれることもありません。
ツーバイフォー住宅の外壁は、構造用面材を貼った大壁構造のために、枠組材の間に空気層をつくります。
断熱材はその空気層に充填するため施工も容易です。
【モノコック構造】 モノコック構造

※「モノコック構造」とは、
床・壁・天井の6面すべてを構造用耐力面材で構成し、一体化させた構造です。
この剛性の高い6面体の構造が、地震や台風などの外力を建物全体でしっかり受け止め、吸収することで、建物のねじれを防ぎます。
激しい揺れにも建物全体が一体となって抵抗する優れた耐震性能の住まいを実現します。
【ファイヤーストップ構造】 ファイヤーストップ構造


※耐火性について
火の通り道となる床や壁の枠組み材などが「ファイヤーストップ材」となっていることが特徴です。
これにより、空気の流れを遮断して上階へ火が燃え広がるのをくい止めます

板橋区Tt邸 木工事躯体組み・22022.10.13

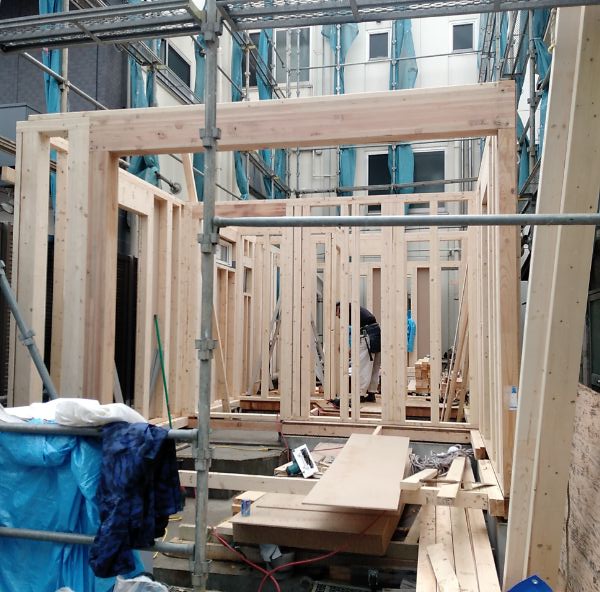

【1階躯体壁組み】 1階躯体壁組み
板橋区Tt邸(ツーバイフォー工法・準耐火住宅)1階壁組み完了。2階床根太組み後、床合板貼り完了。引き続き躯体工事。

※ ツーバイフォー工法の特徴、耐力に優れた枠材と面材とが一体となり面で支える構造により、外力の荷重を一点に集中させることなく分散させ、建物全体で地震等に強さを発揮します。
(壁、床、天井などの六面体の面全体で家を支える工法)
断熱性と気密性を確保しやすい構造なので、家の中の部屋毎の温度差が少なく、恐いヒートショックの影響を受けにくい、体にやさしい住宅ということができます。

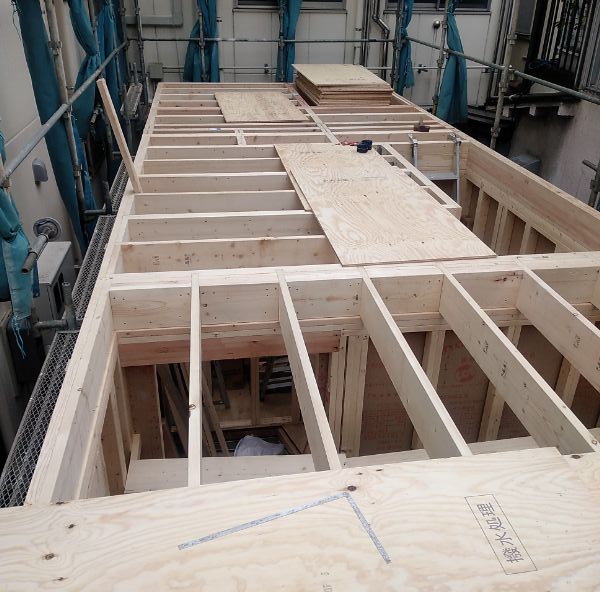

【2階床根太組み完了】 2階床根太組み完了

全て同一の構造材を使用するため、建築費の多少にかかわらず構造的な質は統一されていて安心です(分かりやすく規格化された構造用製材)

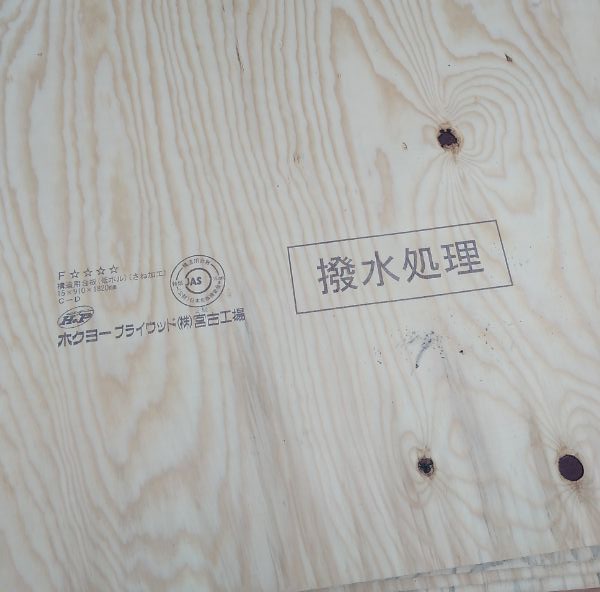

【構造用合板(床)】 構造用合板(床)
※構造用合板は常時湿潤状態における接着性能が確保されており、外壁下地、床下地、屋根下地など、施工中を含めて水に濡れる恐れのある場所に使用できる合板です。撥水処理済み。

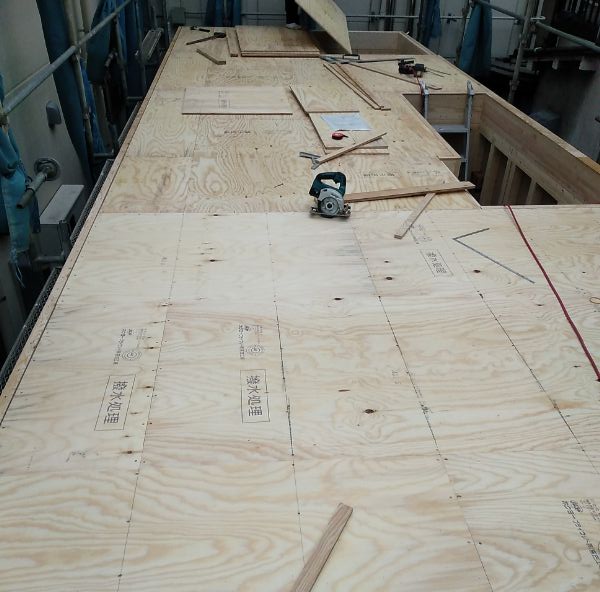

【2階床合板貼り完了】 2階床合板貼り完了

板橋区Tt邸 木工事躯体組み着手2022.10.06

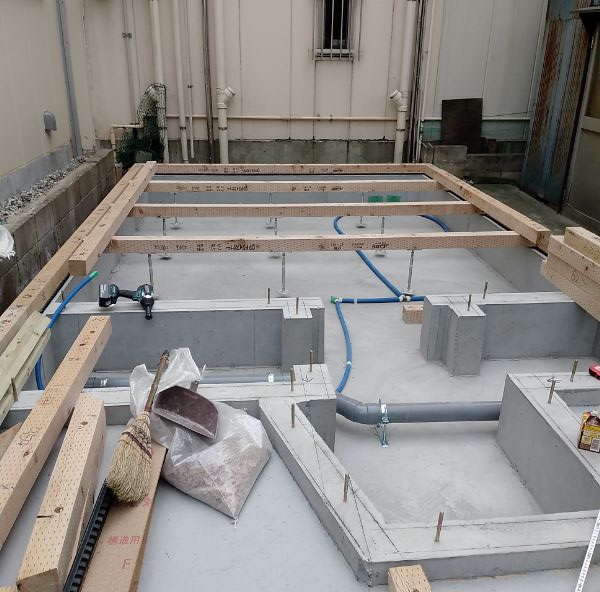

【木工事躯体組み土台、大引き敷き】 木工事躯体組み土台、大引き敷き

板橋区Tt邸(ツーバイフォー工法・準耐火住宅)基礎完了後、土台、大引き敷き、床下断熱材敷き込み、床合板を張り1階床組み終了。引き続き躯体組み工事中。(先行足場組み)
日本のツーバイフォー工法に使用されるSPF 材においては、全生産量の10%に満たない最上位の「J-Grade」を輸入しています。
構造用製材には、含水率19%以下のJASに基づく乾燥材を使用しています。
また、床下の土壌には地盤面に防湿シートを敷き込み、地盤から発生する水蒸気を遮断。さらに1階床立ち上がり部分などの木材には防蟻、防腐剤を塗布するという二重三重の対策により耐久性を確保しています。

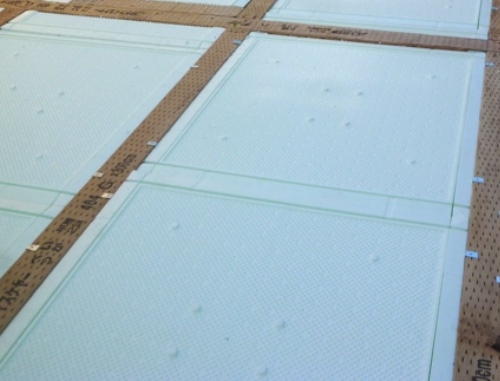

【床下断熱材敷き込み】 床下断熱材敷き込み


※床下断熱とは,建物の一階床下の全面に断熱材を取り付けて、外部の温度(熱・冷気)の影響を受けないようにするための省エネ工法です。

1階床下に使用する断熱材は、厚さ90ミリで熱を伝えにくく、断熱効果が高いため、夏の暑さ、冬の寒さに有効で冷暖房費を抑えてくれます。
水を吸収しないので膨潤、軟化、変形、変質することがなく 施工後も安心です。

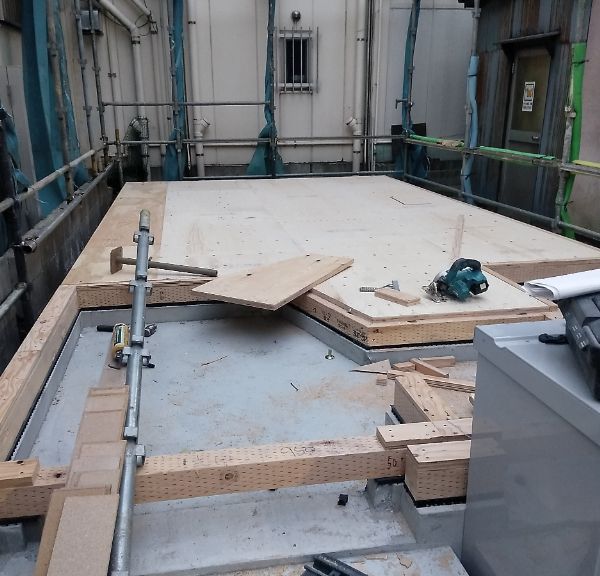

【1階床合板貼り完了】 1階床合板貼り完了

※構造用合板は常時湿潤状態における接着性能が確保されており、外壁下地、床下地、屋根下地など、施工中を含めて水に濡れる恐れのある場所に使用できる合板です。

ツーバイフォー(木造枠組み壁工法)は耐力壁と剛床を強固に一体化した箱型構造であり、フレーム状に組まれた木材に構造用合板を打ち付けた壁や床(面材)で支える構造です。



板橋区Tt邸 基礎工事完了及び防蟻工事2022.10.04

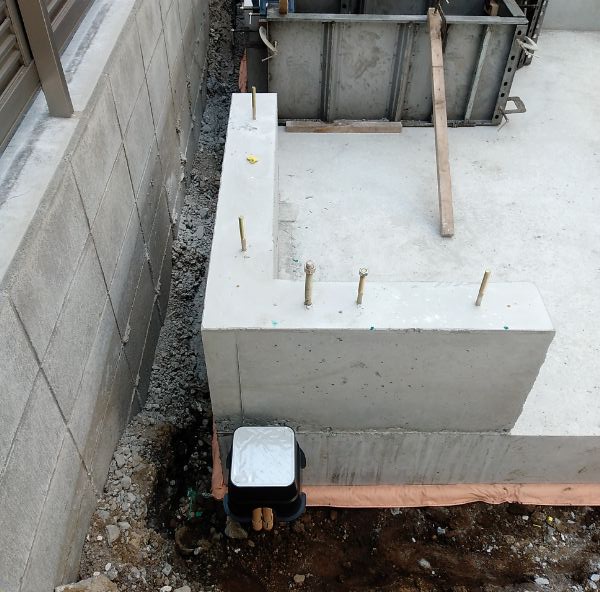

【防蟻工事タームガード】 防蟻工事タームガード

板橋区Tt邸(ツーバイフォー工法・準耐火住宅)ベタ基礎耐圧盤生コンクリート養生後引き続き立ち上がり型枠を組み、生コンクリート打ち込み、天端均し。
立ち上がりコンクリートの養生期間をとった後、型枠を解体し外周部を埋め戻し、基礎工事完了。
同時に、シロアリの被害から家を守り、ご家族の健康を守るための屋外での防蟻工事
※防蟻工事は、基礎に沿った土中へ、薬剤処理用の穴があいたパイプを埋設し、薬剤を浸透させるだけで、シロアリの被害から家を守ります。
屋外施工のため、床下を含む居住空間には薬剤が揮散せず、シックハウスの心配もなく、安全性・安心感の高い工法です。

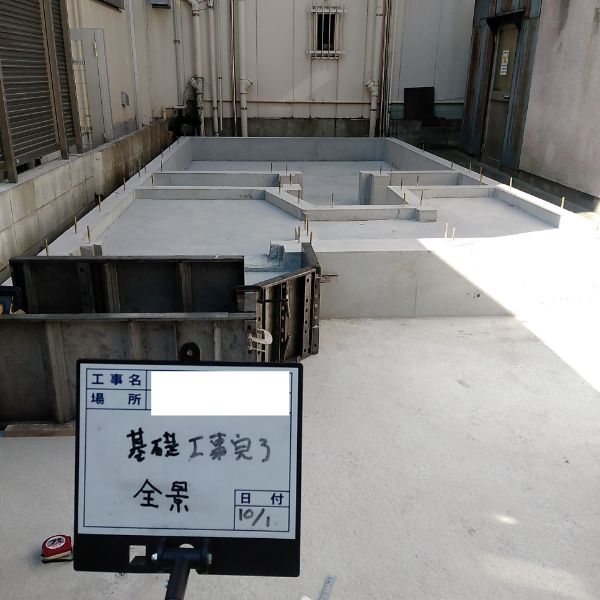

【基礎完了】 基礎完了

※養生期間をとり型枠を解体し基礎工事完了。

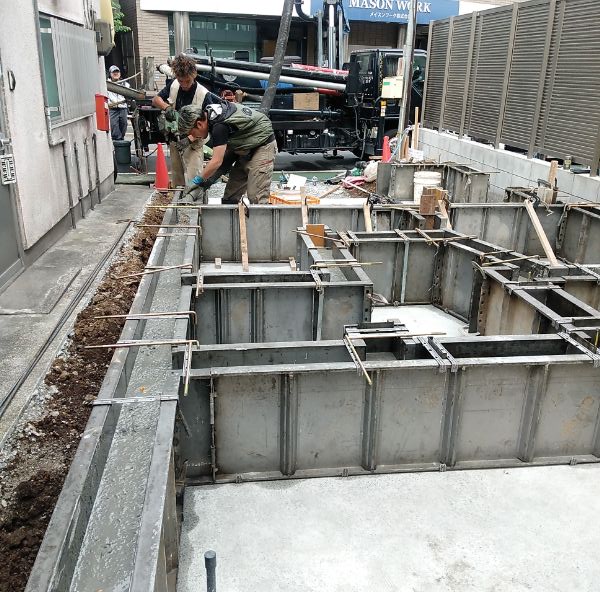

【立ち上がり生コンクリート打設】 立ち上がり生コンクリート打設

※ベタ基礎耐圧盤生コンクリート養生後引き続き立ち上がり型枠を組み、生コンクリート打ち込み、天端均し
【立ち上がり生コンクリート各種試験】 立ち上がり生コンクリート各種試験

※コンクリートの品質・強度試験等について
戸建て住宅の基礎コンクリートの品質・強度を確認するための試験業務として、「コンクリート打設時の現場試験・テストピース採取」と硬化後のテストピース圧縮強度試験」を行っています。
その他スランプ試験・空気量測定・塩化物イオン濃度測定も行います。

板橋区Tt邸 基礎工事・22022.09.28

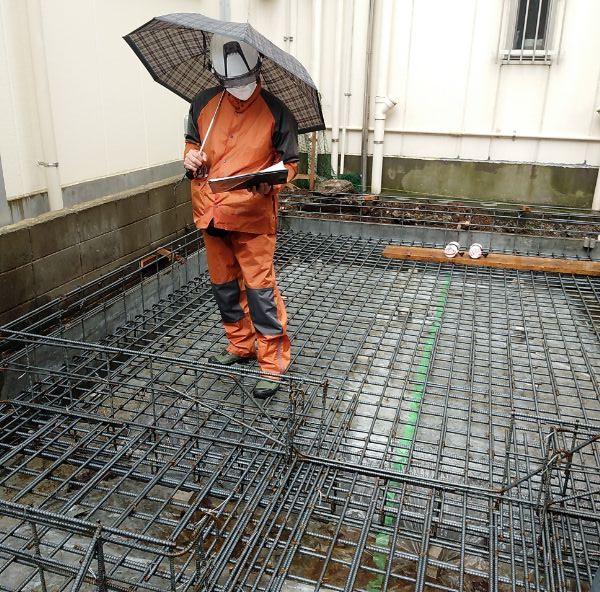

【JIOによる配筋検査】 JIOによる配筋検査

板橋区Tt邸(ツーバイフォー工法・準耐火住宅)配筋(鉄筋組み)後、第三者機関(JIO)による配筋検査を受け問題なく終了。引き続きベタ基礎耐圧盤用生コンクリートを打ち、養生期間を置き次の工程へ。
また、3階建ては生コンクリートの各種試験等が行われます。
※配筋検査とはコンクリートを打ち込む前に、正しく鉄筋が配置されているかを確認する事で、建物の耐久性や強度に直接影響するため重要な検査です。
基礎配筋工事のチェツクポイントは多数ありますが、中でも一番重要なのは、設計図面と一致しているかどうかの確認です。

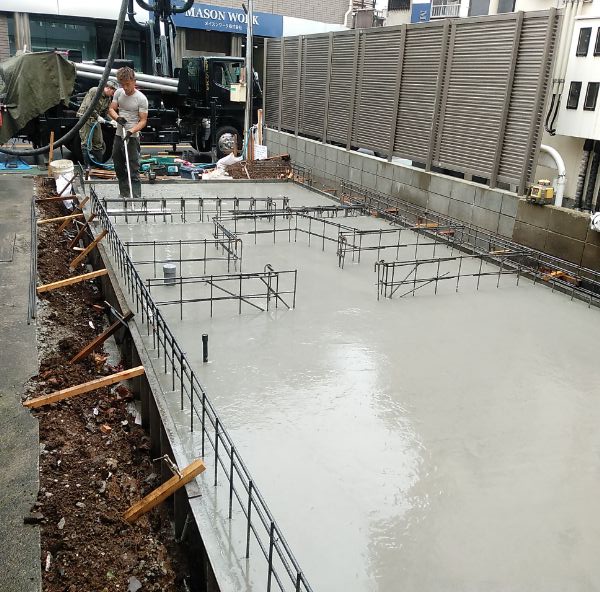

【耐圧盤生コンクリート打設】 耐圧盤生コンクリート打設

※ベタ基礎(耐圧盤)とは底板一面が鉄筋コンクリートになっている基礎で、建物の荷重を底板全体で受け止め、面で支え分散させるので、不同沈下に対する耐久性や耐震性が増します。
また、地面をコンクリートで覆うので地面から上がってくる湿気を防ぎ、シロアリの侵入も防ぎます。

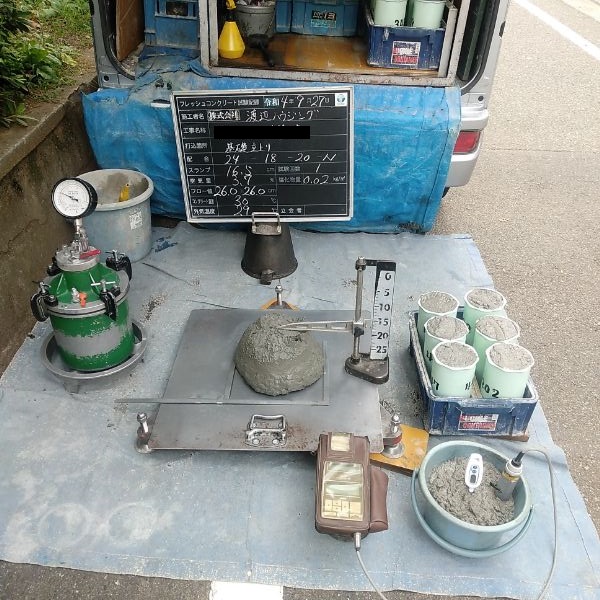

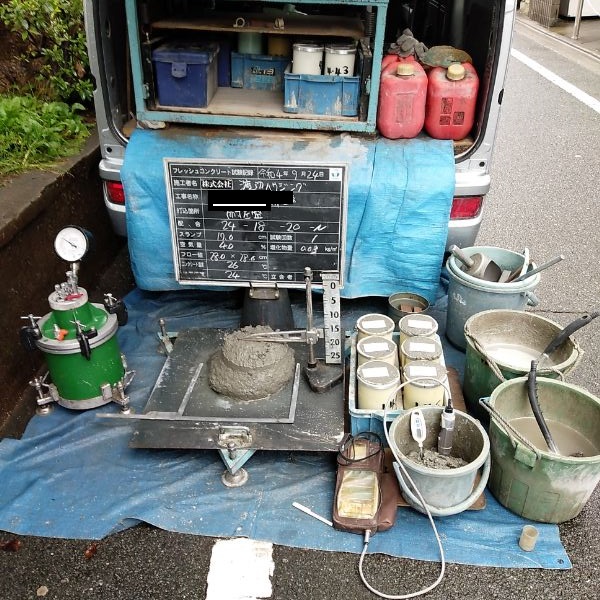

【耐圧盤生コンクリート各種試験】 耐圧盤生コンクリート各種試験
※コンクリートの品質・強度試験等について
戸建て住宅の基礎コンクリートの品質・強度を確認するための試験業務として、「コンクリート打設時の現場試験・テストピース採取」と「硬化後のテストピース圧縮強度試験」を行っています。
その他スランプ試験・空気量測定・塩化物イオン濃度測定も行います。
スランプ試験は、生コンクリートの流動性を調べる検査です。空気量測定では、コンクリートの流動性と圧縮強度を検査します。空気量が多いほど圧縮強度が下ります。

塩化物イオン濃度測定では、塩化物イオンの濃度をはかります。濃度が高いほど、鉄筋コンクリート中の鉄筋が錆びやすくなります。

板橋区Tt邸 基礎工事中2022.09.22

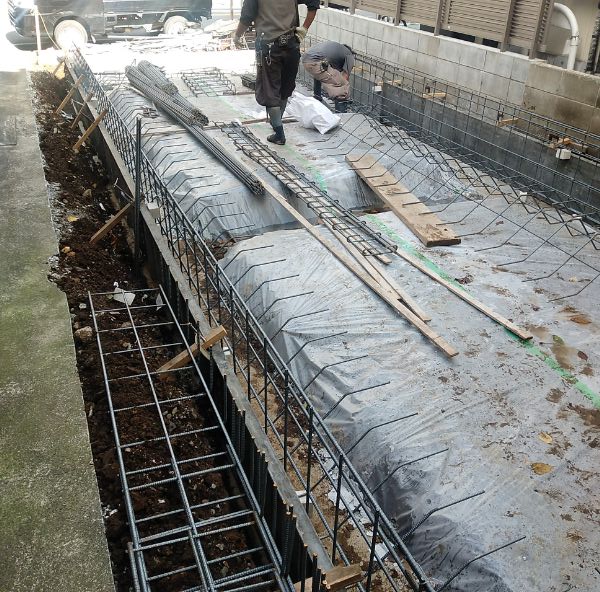

【外周部立上り型枠組み後配筋中】 外周部立上り型枠組み後配筋中

板橋区Tt邸(ツーバイフォー工法・準耐火住宅)
根伐り、砕石転圧地業後、防湿シート敷き込み、捨てコンクリート打設及び外周型枠組み、配筋(鉄筋組み)工事中。

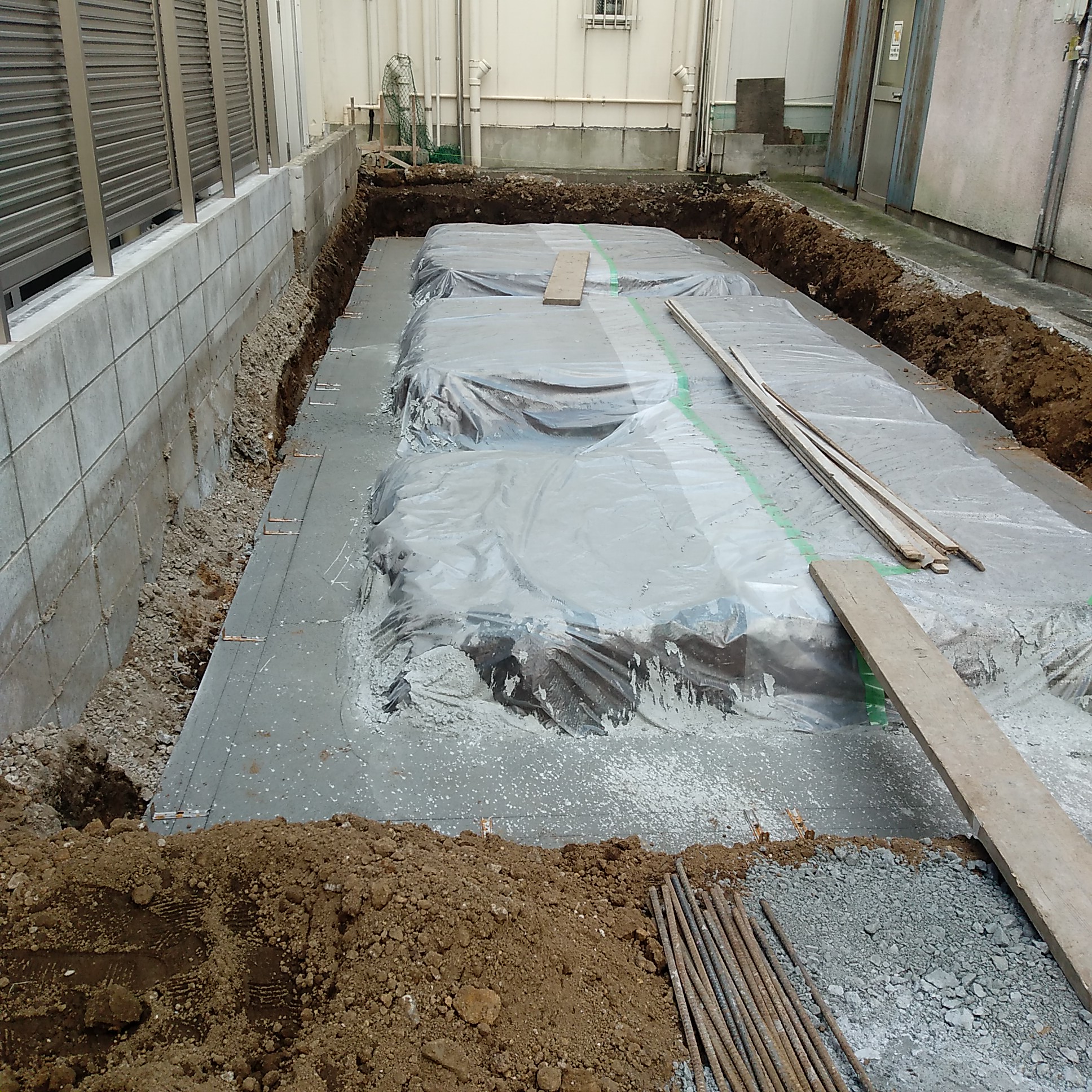

【防湿シート、捨てコンクリート打設後外立上り型枠墨出し】 防湿シート、捨てコンクリート打設後外立上り型枠墨出し
※防湿シート敷き込みとは、湿気や水蒸気を防ぐために砕石の上にフィルムを敷く作業のことです。
※捨てコンクリートとは、強度を出すためではなく住宅の外周部や内部に墨出しをし、正確に施工するための補助的な工事です。
※配筋とは鉄筋組みともいい、建物における鉄筋の配置のこと。

布基礎の場合は、建物中央部の底盤には鉄筋が入らず、田の字型のように間仕切壁ができる直下だけ基礎の立ち上げ部分に鉄筋が入ります。
地盤強度が強くても、やはり中央の間仕切壁を通して上の階や屋根荷重が基礎に載るため、底盤全面に鉄筋を組む『耐圧盤』をつくると安心です。
このような基礎をベタ基礎と呼びます。

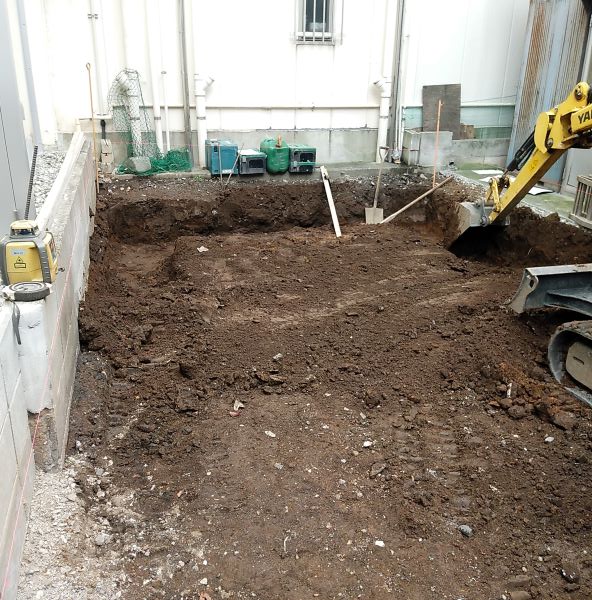

【根伐り工事中】 根伐り工事中



※根伐りとは、土を掘削して必要な基礎空間を造る作業。
