敷地約12.3坪 文京区Mn邸

文京区Mn邸 木工事躯体組み着手・先行足場架け2023.03.08

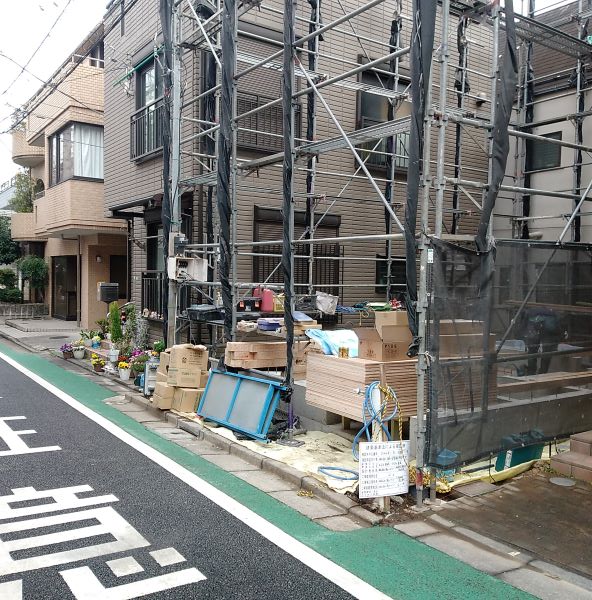

【先行足場架け(組み)】 先行足場架け(組み)

文京区Mn邸(ツーバイフォー工法・準耐火住宅)基礎完了後、安全に作業を進めるため先行足場を組みます。

※ツーバイフォー工法は正式には「枠組壁工法」と言います。

【木工事躯体組み土台敷き】 木工事躯体組み土台敷き

木工事躯体組み着手(土台組み、床下断熱材敷き込み、床合板貼り)1階床組み終了。
引き続き躯体組み工事中。
日本のツーバイフォー工法に使用されるSPF 材においては、全生産量の10%に満たない最上位の「J-Grade」を輸入しています。
構造用製材には、含水率19%以下のJASに基づく乾燥材を使用しています。
また、床下の土壌には地盤面に防湿シートを敷き込み、地盤から発生する水蒸気を遮断。さらに1階床立ち上がり部分などの木材には防蟻、防腐剤を塗布するという二重三重の対策により耐久性を確保しています。
【1階床下断熱材敷き込み】 1階床下断熱材敷き込み

※床下断熱とは,建物の一階床下の全面に断熱材を取り付けて、外部の温度(熱・冷気)の影響を受けないようにするためです。

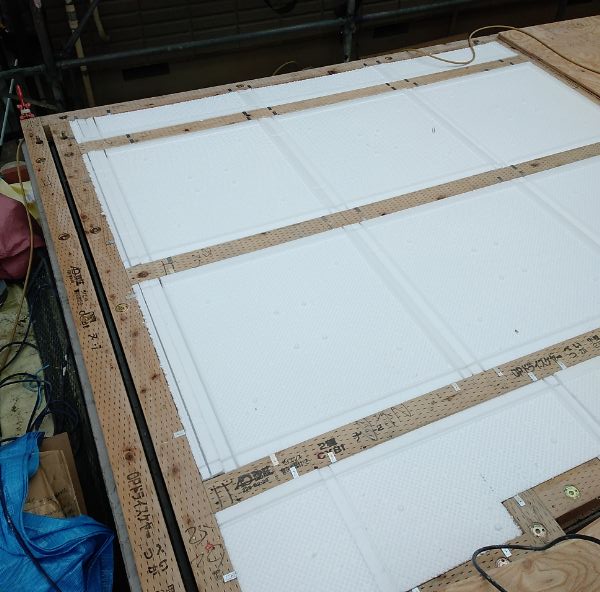

1階床下に使用する断熱材は、厚さ90ミリで熱を伝えにくく、断熱効果が高いため、夏の暑さ、冬の寒さに有効で冷暖房費を抑えてくれます。
 水を吸収しないので膨潤、軟化、変形、変質することがなく施工後も安心です。

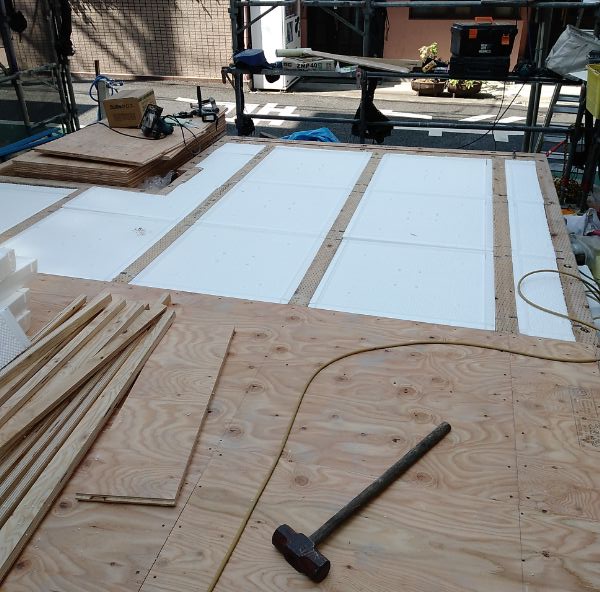

【1階床下断熱材敷き込み後床合板貼り】 1階床下断熱材敷き込み後床合板貼り

ツーバイフォー(木造枠組み壁工法)は耐力壁と剛床を強固に一体化した箱型構造であり、フレーム状に組まれた木材に構造用合板を打ち付けた壁や床(面材)で支える構造です。

※構造用合板は常時湿潤状態における接着性能が確保されており、外壁下地、床下地、屋根下地など、施工中を含めて水に濡れる恐れのある場所に使用できる合板です。

文京区Mn邸 基礎工事・3 基礎完了後屋外での防蟻処理2023.03.03

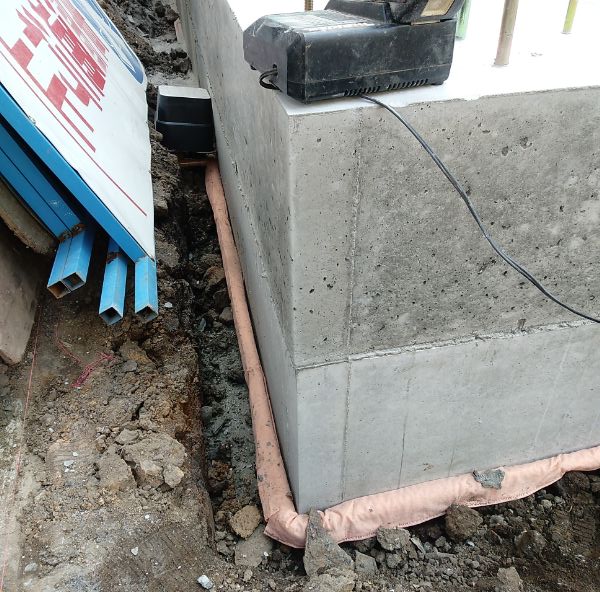

【防蟻工事タームガード】 防蟻工事タームガード

文京区Mn邸(ツーバイフォー工法・準耐火住宅)
配筋検査終了後、ベタ基礎耐圧盤生コンクリート打設、養生後、立ち上がり型枠を組み生コンクリート打ち込み、天端均し。
立ち上がりコンクリートの養生期間をとった後、型枠を解体し外周部を埋め戻し、基礎工事完了。
同時に、シロアリの被害から家を守り、ご家族の健康を守るための屋外での防蟻工事
※防蟻工事は、基礎に沿った土中へ、薬剤処理用の穴があいたパイプを埋設し、薬剤を浸透させるだけで、シロアリの被害から家を守ります
【白蟻対策】 白蟻対策

屋外施工のため、床下を含む居住空間には薬剤が揮散せず、シックハウスの心配もなく、安全性・安心感の高い工法です。
また、防蟻剤再施工は、建物屋外に設置した薬剤注入口から5年ごとに再注入するだけで、大切な住まいを一生涯シロアリから守り続けます。
(アメリカカンザイシロアリは適用外)

【基礎完了】 基礎完了

基礎工事完了
【浴室立ち上がり基礎断熱材処理済み】 浴室立ち上がり基礎断熱材処理済み

※省エネ断熱基準をクリアーするために、浴室立ち上がり基礎内側にスタイロホームAT50mm処理(住宅性能評価:省エネルギー対策)
・断熱性能が良くなることによるエネルギーコストの節約
・効率の良い設備機器を活用することにより生活を快適化
・身体に受けるストレスをなくし、住まい手の心身を健康にする
・結露の発生をなくし、耐久性の高い長持ち住宅にする

【 立ち上がり生コンクリート打設】  立ち上がり生コンクリート打設

耐圧盤コンクリート養生後、立ち上がり型枠組み生コンクリート打設、天端均し。
家全体の傾きを防ぐため、基礎の天端を水平になるように平らに均すこと。
【立ち上がり生コンクリート各種試験-】 立ち上がり生コンクリート各種試験-

※スランプ試験は、生コンクリートの流動性を調べる検査です。
空気量測定では、コンクリートの流動性と圧縮強度を検査します。空気量が多いほど圧縮強度が下ります。
塩化物イオン濃度測定では、塩化物イオンの濃度をはかります。濃度が高いほど、鉄筋コンクリート中の鉄筋が錆びやすくなります。
圧縮強度試験は、テストピースに6個分の生コンクリートを採取し、28日間水中に漬けておき、28日経過後にコンクリート圧縮試験機にかけて、機械的に圧縮した時の強度を平均値で割り出します。

文京区Mn邸 基礎工事・2 JIOによる配筋検査,他2023.03.02

【JIO 配筋検査】 JIO 配筋検査
文京区Mn邸、外周型枠組み及び配筋(鉄筋組み)完了後.「JIOによる配筋検査」を受ける。
問題なく合格後、ベタ基礎耐圧盤生コンクリート打設引き続き基礎工事着手。
※配筋検査とは
 コンクリートを打ち込む前に、正しく鉄筋が配置されているかを確認することで、建物の耐久性や強度に 直接影響するため重要な検査です。
 基礎配筋工事のチェツクポイントは多数ありますが、中でも一番重要なのは、 設計図面と一致している かどうかの確認です。

【配筋完了】 配筋完了

※配筋とは
鉄筋組みとも言い、鉄筋コンクリート造の建物における鉄筋の配置の事。

【耐圧盤生コンクリート打設】 耐圧盤生コンクリート打設
配筋検査終了後、ベタ基礎耐圧盤生コンクリート打設、
※ベタ基礎とは底板一面が鉄筋コンクリートになっている基礎で、建物の荷重を底板全体で受け止め、面で支え分散させるので、不同沈下に対する耐久性や耐震性が増します。また、地面をコンクリートで覆うので地面から上がってくる湿気を防ぎ、シロアリの侵入も防ぎます。
3階建ては生コンクリートの各種試験等が行われます。

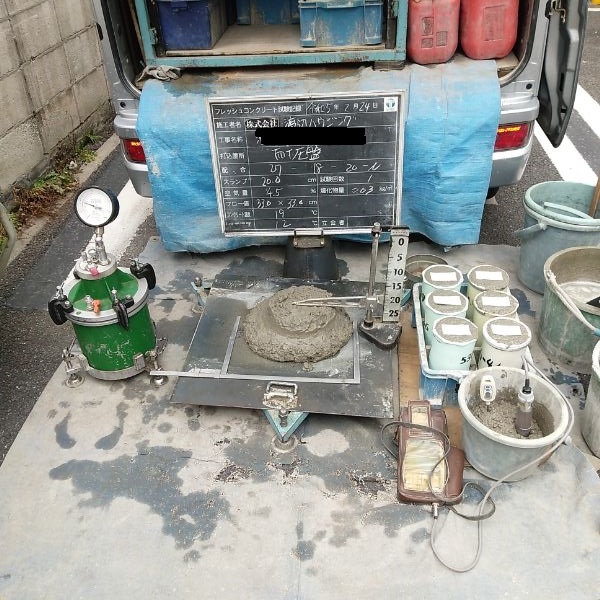

【耐圧盤生コンクリート各種試験】 耐圧盤生コンクリート各種試験
※コンクリートの品質・強度試験等について
戸建て住宅の基礎コンクリートの品質・強度を確認するため、「コンクリート打設時の現場試験・テストピース採取」と「硬化後のテストピース圧縮強度試験」を行っています。

その他にスランプ試験・空気量測定・塩化物イオン濃度測定も行います。
※スランプ試験は、生コンクリートの流動性を調べる検査です。
※空気量測定では、コンクリートの流動性と圧縮強度を検査します。
 空気量が多いほど圧縮強度が下ります。
※塩化物イオン濃度測定では、塩化物イオンの濃度をはかります。
 濃度が高いほど、鉄筋コンクリート中の鉄筋が錆びやすくなります。
※圧縮強度試験は、テストピースに6個分の生コンクリートを採取し、28日間水中に漬けておき、28日 経過後にコンクリート圧縮試験機にかけて、機械的に圧縮した時の強度を平均値で割り出します。

文京区Mn邸 地盤改良後基礎工事着手2023.02.17

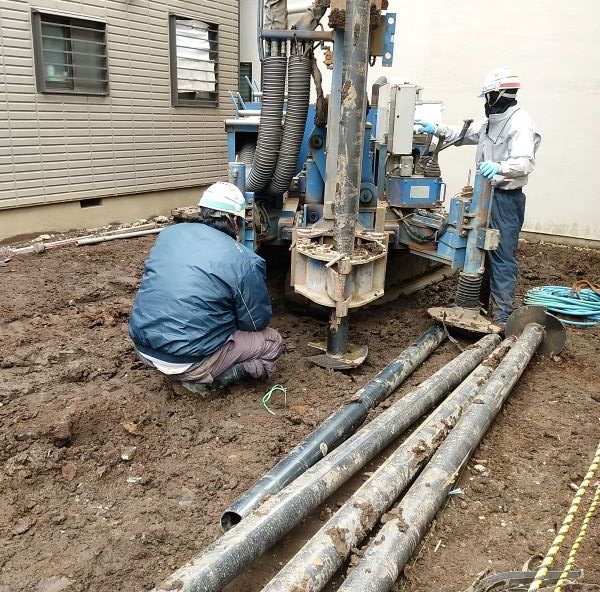

【地盤改良工事】 地盤改良工事
文京区Mn邸(ツーバイフォー工法・準耐火住宅)建物の位置を示す地縄張りや、地盤調査は事前に終了しています。
調査の結果、地盤改良の必要があり改良後、水盛り遣り方出し、根伐り、砕石転圧地業、防湿シート敷き込み、捨てコンクリート打設、引き続き基礎工事中。
【地盤改良工事・2】 地盤改良工事・2
地盤改良工事

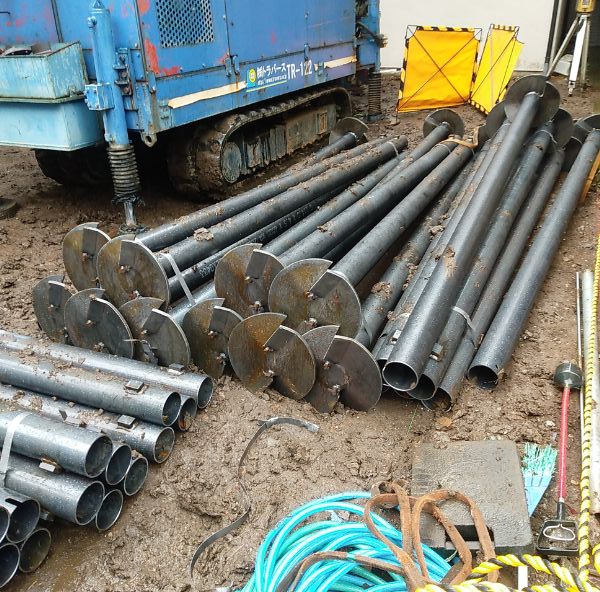

地盤改良方法は、鋼管杭で行います。現状敷地は腐葉土が堆積して、セメント効果が難しい地域とのこと。
鋼管杭は先端に羽根の付いた鋼管杭を1本ごとに支持層まで到達させる方法で、工事日前に杭の長さを支持層確認調査で測ります。
地盤の正体は外から見ただけでは判りません。不同沈下や液状化、崖崩れなど建物を脅かす被害を未然に防ぐために、地盤の状況をよく理解し、それぞれの建物に適合した地盤を人工的に確保するために改良を加えることです。
地盤を含めた基礎、構造体が建物を長持ちさせ、家族の安全を守ります。当社は、常にこれを最優先に考えています。

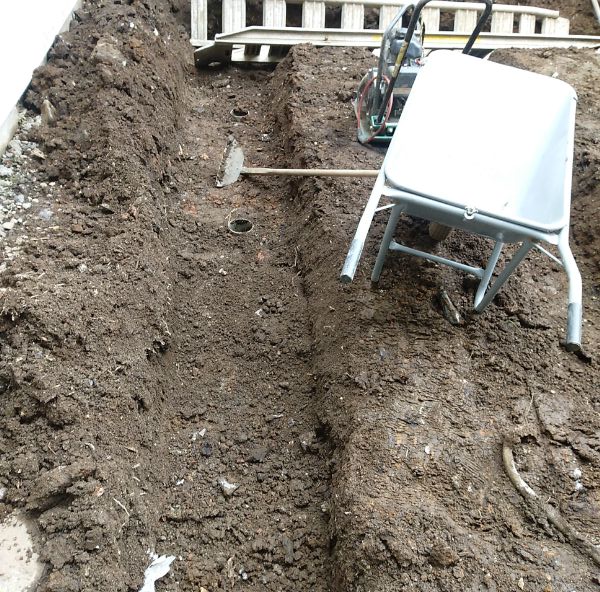

【根伐り工事】 根伐り工事

※根伐りとは、土を掘削して必要な基礎空間を造る作業。

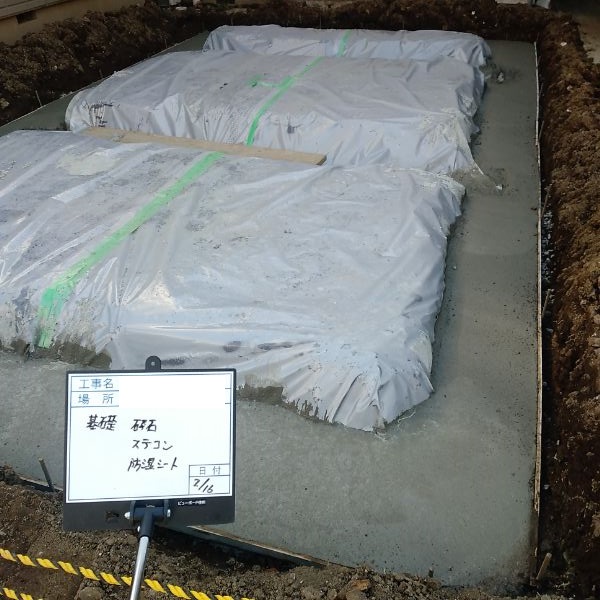

【砕石転圧地業・防湿シート敷き込み・捨てコンクリート打設】 砕石転圧地業・防湿シート敷き込み・捨てコンクリート打設

※砕石転圧地業とは、転圧することによって砕石の沈み込みを防止。転圧後のレベル(高さ)確認は必ず行ないます。
※防湿シート敷き込みとは、湿気や水蒸気を防ぐために砕石の上にフィルムを敷く作業のことです。
※捨てコンクリートとは、強度を出すためではなく、住宅の外周部や内部に墨出しをし、正確に施工するための補助的な工事です。

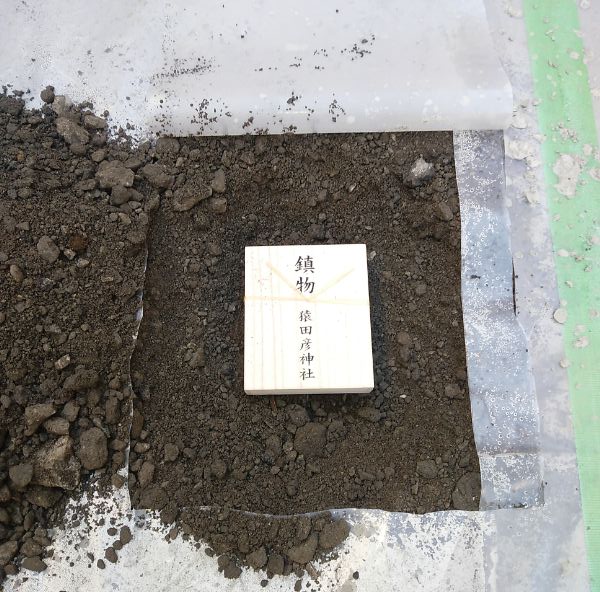

【鎮目物】 鎮目物

地鎮祭の折に神主より賜った「鎮物」を建物中央部に納め、
家の守り神になっていただきます。
